抗浮錨桿如何施工?如何做好二級、三級
admin888
抗浮錨桿如何施工?如何做好二級、三級
一、交底范圍
本方案針對深圳平湖中學擴建工程1#樓抗浮錨桿防水施工。
二、錨桿防水概況

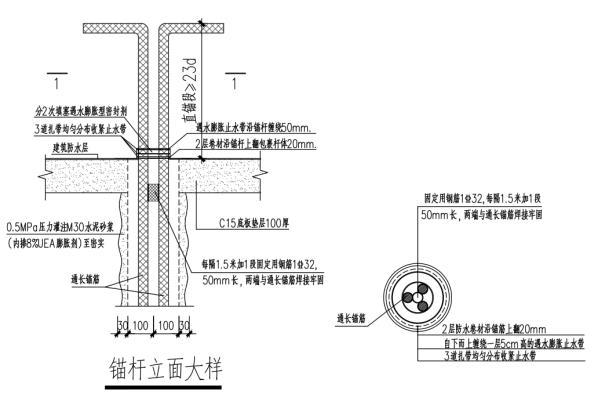

本工程抗浮錨桿防水施工主要采用遇水膨脹止水帶、遇水膨脹密封劑進行防水處理。具體詳見下圖:

三、作業時間安排
作業時間安排為:7:00-12:00、14:00-22:00
四、施工準備:
1、勞動力配置計劃
序號
工種
人數(人)
負責內容
1
防水普工
10
負責抗浮錨桿防水施工
2
基層清理
4
負責抗浮錨桿基層基礎
3
勞務技術員
1
負責解決、反饋技術問題
4
安全員
1
安全監督
5
質量員
1
質量監督
2、工程機具計劃
序號
機具名稱
數量
用途
1
鑿毛所用的錘子、鏨子
5套
基層處理
2
吹風機
2臺
基層清理
3
塑料扎帶
1500個
收縮止水帶
4
配套笤帚等機具
4、施工作業面準備
1、防水基層干燥、無明水、表面平整、墊層強度合格;
2、錨桿桿體架力筋割除;
3、施工表面無凸出物、油污等。
五、施工工藝
5.1 施工工藝流程
基層清理--錨頭處鑿毛及清理--滲透結晶涂刷1.5kg/m2,范圍為R+300mm(R為錨桿孔半徑)--2層防水卷材沿錨筋上翻20mm--自下而上纏繞一層5cm高的遇水膨脹止水帶形成杯口(將上翻的卷材包裹在內)--杯口外側用三道扎帶加固--分兩次灌注遇水膨脹密封劑
5.2 施工要點
5.2.1 錨桿制作
(1)采用錨桿桿體鋼筋為 3 根 HRB400 鋼筋,直徑為 32mm,錨桿鋼筋宜采用通長鋼筋,若需采用接長鋼筋,應采用機械連接接頭連接,接頭錯開40d,錨桿孔口以下 2m 范圍內不應有接頭連接,錨桿長度≤6m 時,同根鋼筋的接頭數量不應超過 1 個,錨桿長度>6m 時,錨桿同根鋼筋的接頭數量不應超過 2 個;

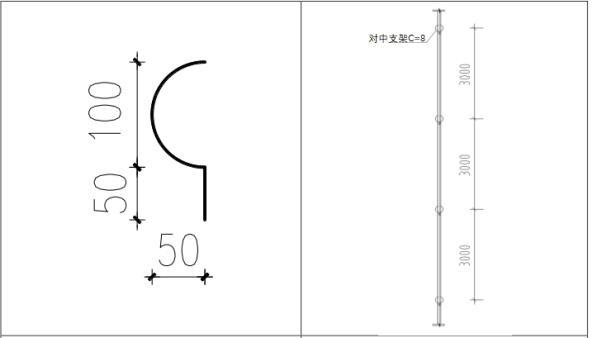

(2)錨桿沿孔深方向每隔 3 米設Φ8 對中支架,支架三面設置(每點設置三個),支架采用圓鋼(HPB300)制作,與直徑 50mm的32mm 的短筋點焊,并確保錨桿鋼筋保護層厚度要求;
下圖為支架節點。

(3)用 50mm 長直徑 32mm 的 HRB400 短鋼筋@1500 與 3 根錨桿鋼筋點焊成束;
(4)向鉆孔中安放錨桿前,應將孔內巖粉和土屑清洗干凈;
(5)按照設計及規范要求進行抗浮錨桿鋼筋的施工,根據持力層標高、基底標高、嵌巖深度確定抗浮錨桿鋼筋長度,將墊層頂標高點標記在鋼筋上,按照標高點位置將需要涂刷環氧樹脂防水涂料的鋼筋進行清理,不得有油污、雜質、毛刺、飛邊等,鋼筋應平直、除油、除銹并在墊層上下各 250mm 范圍內涂抹環氧樹脂 3 遍,減少錨桿腐蝕,第2遍、3遍在第一遍干透后依次涂刷。
(6)注漿管內徑 20mm,長度要求能滿足自孔底開始依次向上的注漿長度;
(7)錨桿體采用人工安放,下錨前,錨桿制作質量和錨桿長度需經監理驗收合格后,方可下入孔內。
5.2.2 測量放線
使用全站儀按施工樁位平面布置圖放線定樁位,用紅色油漆在墊層上做十字交叉標記,錨桿中心誤差不大于20mm,錨桿孔距誤差不大于50mm;
5.2.3 鉆孔、清孔
(1)嚴格按照施工圖紙測放孔位,將錨桿鉆機開到施工孔位的位置,微調將錨桿鉆機鉆頭對準需施工的點位上。
(2)安裝錨孔鉆機:將錨桿鉆機調平、調立、固定穩定。鉆孔位置、成孔符合設計要求。錨桿水平、垂直方向的孔距誤差:±50mm,特殊情況,經技術人員同意后方可變更。
(3)抗拔錨桿鉆孔直徑 200mm,成孔角度為 90°,垂直于水平地面,孔徑偏差不大于 20mm,鉆孔軸線偏斜率不應大于錨桿長度得 1%,錨桿鉆孔深度不應小于設計長度,如遇坑中坑位置開挖后標高已至基巖巖層以下,則可適當增加錨桿長度,必須保證錨桿入巖深度達到設計要求,且錨桿長度也不宜大于設計長度 500mm。
(4)遇到中風化巖、強風化風化巖采用空氣壓縮機動帶動沖擊鉆頭沖擊;錨孔鉆進經常檢查鉆頭尺寸,保證鉆孔孔徑。在成孔后用鉆頭在孔內往返三次,最后停放在孔底用清水清理孔內泥漿,反復清理,直至流出清水為止。
(5)成孔終孔后必須清除孔邊殘渣。
(6)掌握錨孔中心度,防止錨孔偏斜,跑斜后應采取措施,重新成孔。
(7)鉆孔記錄應詳細、完整,對巖石錨桿應有判斷記錄,確定入巖深度。
(8)不穩定土層采取套管護壁鉆進。
5.2.4 孔深校正
清孔結束后,測量孔深是否滿足設計要求,若深度小于設計值,則繼續鉆進、清孔,直至滿足設計要求。
5.2.5 安裝錨桿
(1)錨桿安裝前再次檢查桿體安裝是否牢固、防腐防銹措施是否到位,環氧樹脂涂刷傳唱度及遍數是否滿足要求。
(2)注漿管隨筋體一起放入孔中,筋體伸出墊層面不少于設計錨固長度的1.2倍,即48d的長度。
5.2.6 注漿
本工程錨桿注漿采用二次注漿的方式進行錨桿注漿,錨桿注漿采用 BW-150 型泥漿泵高壓注漿,錨固體采用 M30 水泥凈漿,錨桿孔注漿壓力 1.0MPa。水泥凈漿拌和采用普通硅酸鹽水泥,水泥強度不低于 42.5MPa。
(1)抗浮錨桿第一次注漿:
① 第一次錨桿注漿材料為水泥凈漿,水灰比為 0.45,水泥選用 P.O 42.5R 普通硅酸鹽水泥,內摻85UEA膨脹劑。
② 漿液應攪拌均勻,隨攪隨用,并在初凝前注漿完畢。
③ 注漿壓力為 1MPa 左右,當漿液滿出孔口后,可一邊用慢檔向孔內注漿一邊緩慢地將注漿管拉出孔外,拔管時要保證注漿管在漿體中的埋置深度,隨即向孔內進行補漿。
(2)抗拔錨桿第二次注漿:
①第一次注漿結束后 4~8 小時,即進行第二次高壓注漿。
②第二次注漿體采用水灰比 0.5 的水泥凈漿,漿液的攪拌嚴格按配合比進行且要求攪拌均勻,并經過篩選后方可泵送,灌注要連續,不得中斷。注漿壓力不少于1.5MPa,并穩壓 5分鐘。
(3)水泥砂漿要求使用自來水,普通硅酸鹽水泥,含云母、有機質、硫化物及硫酸鹽等有害物質不得大于 1%。
(4)水泥砂漿應攪拌均勻,隨拌隨用,漿液應在初凝前用完,并嚴防石塊,雜物混入漿液。
(5)注漿作業開始和中途停止較長時間,再作業時,要用水或稀水泥砂漿潤滑注漿泵及注漿管路,不得使用結塊或過期失效水泥,漿液攪拌要充分、均勻,無團塊、異物。
(6)注漿前要先用清水疏通注漿管,注漿時待孔口流出水泥砂漿后暫停,用廢水泥袋封堵孔口,即完成一次注漿。在一次注漿漿體初凝后進行二次補漿,并將注漿管緩緩撥出,拔管時要邊拔邊注漿,直至將管全部撥出孔內,最后將孔口二次搗實。
(7)為保證注漿飽滿,在孔口設止?jié){塞。注漿后保持壓力 3~5min。
(8)孔外注漿管高于主筋400mm方便注漿,孔內注漿管高于主筋400mm,防止注漿管鉆入泥土發生堵塞。
(9)注漿管撥出后,立即用水沖洗干凈并整理回收,將注漿泵、沖洗干凈。
(10)要經常檢查、維護注漿設備,保持良好的工作性能。
(11)注漿完成后,漿體強度未達到設計值的70%不能隨意晃動錨桿。
5.2.7 鉆機移位、場地清理
鉆孔結束后,拔出鉆桿,移動鉆機,清理干凈鉆桿后進行鉆下一孔位。并將二次注漿溢出墊層的砂漿清理干凈,以免影響后期防水卷材的施工。
5.2.8 錨桿的抗拔試驗
(1)錨桿施工前應進行基本試驗,試驗數量不小于 6 根,即通過現場極限抗拔試驗確定錨桿極限抗拔承載力;
(2)錨桿受到現場施工作業、灌漿過程、地層變化的綜合影響,其實際抗拔能力,應有良好的現場操作及試驗加以驗證;
(3)拉拔試驗應在水泥漿齡期達到 28 天后或同條件試塊達到設計強度后;
(4)驗收試驗數量錨桿(索)驗收試驗檢驗數量應取錨桿(索)總數的5%,且不得少于6根。本工程抗浮錨桿數量為474根,驗收檢測數量為24根。
錨桿檢測具體詳見《邊坡、基坑支護及基礎檢測方案》
5.2.9 錨桿防水、防腐措施
本工程抗浮錨桿下部深入巖石持力層,上部貫穿墊層、防水層、防水保護層,深入底板內,存在諸多防水、防腐薄弱點,因此采用多項防水處理措施保證防水、防腐效果。施工前確保錨桿周圍無明水,具體防水、防腐措施如下:
1、涂刷環氧樹脂防腐
錨桿制作時,在墊層上下各250mm處涂刷3遍環氧樹脂用以防腐,涂刷方式見6.3.1錨桿制作。
2、應將錨桿端頭部位錨固體剔鑿至密實部位,清除筋材上浮灰或泥漿后,用1.5kg/m2的水泥基滲透結晶防水涂料找平至設計要求頂標高,同時上反桿體高度不小于60mm,以桿體中心外擴300mm;
3、鋪設雙層1.5mm厚自粘聚合物改性瀝青卷材(N類高分子膜),卷材熱熔于鋼筋端部。
4、安裝防水橡膠套環
5、在橡膠套環與鋼筋間填充遇水膨脹密封劑,高度為40mm,漫過橡膠套環頂口。
6、安裝成品不銹鋼箍并加緊。

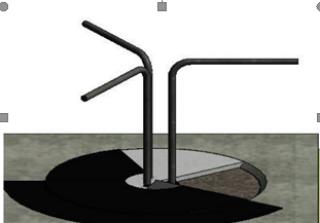

抗浮錨桿原始狀態

抗浮錨桿彎折后狀態示意圖
六、質量驗收
6.1 質量標準
檢驗級別
序號
檢驗項目
允許偏差或允許值
檢查方法
主一控項目項
1
桿體長度
+100,-30
鋼尺量,無損檢測
2
抗浮錨桿拉力值(kN)
達到設計要求
現場試驗
3
抗浮錨桿鎖定力(kN)
±10%拉力設計值
測力計量測
4
錨頭及錨固結構變形
小于設計變形預警值
現場量測,抗拔試驗
一般項目
1
抗浮錨桿位置
±100
鋼尺量
2
鉆孔直徑
±10
卡尺量
3
鉆孔傾斜度
2%鉆孔長
現場測量
4
注漿量
不小于理論計算注漿量
檢查計量數據
5
注漿飽滿度
≥90%
無損檢測
6
漿體強度
達到設計要求
試樣送檢
7
桿體插入長度
預應力抗浮錨桿
不小于設計長度的95%
鋼尺量
非預應力抗浮錨桿
不小于設計長度的98%
6.2 驗收流程:
為了加強本項目部工程施工現場質量的過程控制管理,確保工程施工質量滿足合同要求,保證項目在質量實施過程中對每道工序質量都能撐握在預控當中,結合工程施工實際情況,通過層層檢查,層層把關,主要驗收工序:1、材料進場驗收2、桿體制完成后驗收
3、孔位復核驗收4、成孔驗收5、錨桿安裝驗收6、止水工序完后驗收。確保工序質量符合項目部質量要求,要遵循自檢、互檢、交接檢等“三檢制度”。

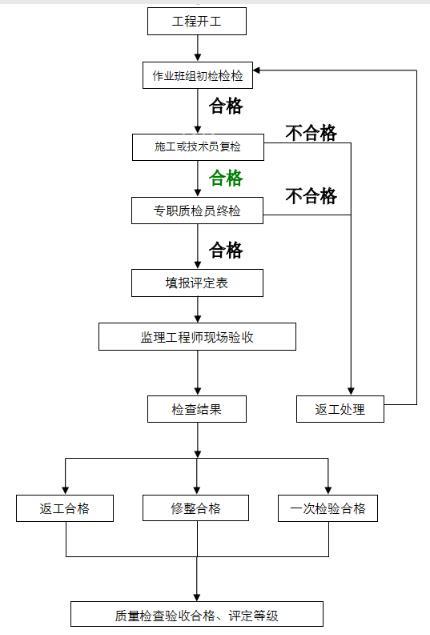

驗收程序如下圖所示:
圖6.2-1質量驗收程序圖
6.3 驗收內容
6.3.1 測量質量驗收措施
安排專職測量員負責測量放線;
軸線控制錨桿定位、標高基準點及水平點等應認真復核無誤,并報甲方、監理復核簽證,復核資料存檔;
控制軸線錨桿定位、標高基準點等應設置在較好的地方,并有保護措施,做到準確,牢靠,在施工過程中定期進行復核,決不允許隨意損壞定位;
每次測量必須堅持自校達到測量閉合,并定期復核;
6.3.2 質量檢驗措施
(1)除常規材料檢驗外,施工質量檢驗尚應按以下要求進行:
(2)原材料(包括通常鋼筋、水泥、砂石、UEA外加劑、焊條、成品不銹鋼鋼箍、防水橡膠套環、環氧樹脂等)的質量檢驗。
(3)注漿漿體采取現場隨機取樣檢測砼抗壓強度。
(4)其它相關規范規定的質量檢驗項目。
6.3.3 施工前的檢查如下:
在施工前對原材料、機械設備及注漿工藝等進行檢查,主要有以下幾方面:
1)原材料的質量合格證及復驗報告;
2)漿液配合比是否適合工程實際土質條件;
3)機械設備是否正常,在施工前應對噴漿設備、鉆機、高壓泥漿泵等作試機運行,同時確保鉆桿、鉆頭及導流器暢通無阻;
4)檢查試噴工藝是否適合地質條件,必要時調整噴射工藝參數;
5)施工前還應對地下?*榭鐾騁慌挪,覇TVぷ杲芭縞浯锏繳杓埔,育r率崆耙祝?/span>
6)試孔前檢查孔位、壓力表、流量表的精度和靈敏度;
7)基坑的排水設施是否完善,基坑積水是否及時抽排。
8)是否完成錨桿基本試驗。
6.3.4 施工中檢查的內容如下:
1)注漿管距離孔底距離;
2)本工程錨桿為一次通長筋,若采用連接只許機械連接,檢查套筒絲扣是否合格,接頭錯開率是否合格。
3)對中支架是否焊接及焊接是否牢固
4)檢查防水節點處理措施是否符合要求
5)施工中應對鉆孔定位、鉆孔直徑和深度、垂直度、筋體插入長度、入巖深度、注漿配比、孔位處的冒漿狀況、壓力及注漿量記錄等進行檢查;
6.4 驗收人員與職責
1、自檢
驗收人員:區域施工員、勞務單位作業班組組長、質檢員;
每道工序施工時班組長應組織和監督班組工人嚴格按照圖紙、操作規程和技術交底、施工規范等要求進行施工,全面負責班組質量自檢和工序交接檢工作,發揮班組質檢員作用,虛心接受技術員和質檢員的檢查、監督;對有缺陷或問題的施工工序,要及時督促整改,直至符合質量標準。
各工序,尤其是隱蔽工程每個工序施工完成,班組必須自檢,合格后填寫檢查記錄表,簽字后將檢查記錄表報施工主管檢查。班組長未進行自檢或未在檢查記錄表上簽字的,施工主管有權拒絕進行檢查驗收。
2、互檢
驗收人員:施工員、技術員、班組專職質檢員、上下道工序作業班組長;
上道工序完成后下道工序插入前,在不同工種間還應進行互檢,互檢由現場施工員及專職質檢員或技術負責人必須組織交接雙方工長、班組長進行交接檢查,甲班組完成的工作內容由乙班組檢查,檢查對方施工工序與本工種工序銜接的正確性,與設計圖紙,國家規范的符合性,若有不符,應及時向?qū)Ψ桨嘟M質檢員或項目質量員提出。經雙方認真檢查并簽認后,方準進行下道工序施工。未經交接檢或雖經交接檢但未達到要求的檢驗批工程,接收方可拒絕插入施工。
3、專檢
驗收人員:技術負責人、施工員、專職質檢員、作業班組長;
專檢由項目部質量檢查員組織,主管施工員、施工班組長參加,對班組施工工序質量進行檢驗收評定,對工序質量進行評價。在上一道工序完成并將進入下一道工序施工時,上、下道工序施工班組長和工種負責人進行不同工序施工交接檢查,上一班人員必須對接班人員進行質量、技術、數據交接(交底),對班組施工工序質量進行檢驗收評定,檢查根據施工規范要求,按項目質量目標標準,對工序質量進行驗評,并形成文字記錄。專檢必須達到工程要求質量標準,否則不得轉入下一工序施工。專檢必須保存質量記錄,做為工程竣工資料的組成內容。
4、交接檢
驗收人員:現場技術員、施工員、專職質檢員或技術負責人、上下道工序作業班組長、現場技術員、專職質檢員或技術負責人引導下道工序作業班組長對上道工序的各項內容進行檢查,以確保自己工作的正常開展及有利性進行檢查。
對規范、規程、標準及施工圖中規定的,需要在工序間進行檢查的項目,交方應按接方要求認真辦理交接檢查表。移交的有關資料和進行交接等工作必須簽字完善,否則不得進行下道工序。
涉及總、分包之間有相互關系的隱蔽項目,負責做下道工序的單位必須在隱蔽前填寫“交接檢查表”,與做前一道工序的單位辦理交接檢手續。經交方自檢或交接雙方共同檢查,達到質量標準并經雙方簽認后,方可進行下一道隱蔽工序的施工。否則,由做最后一道工序的單位承擔一切后果。
下道工序?qū)⑸系拦ば蚴┕そY(jié)果隱蔽的,項目部需提前通知監理單位。項目技術負責人組織施工、質檢、班組長對隱蔽工程檢查合格后,通知監理提請有關單位進行隱蔽工程驗收,并填寫“隱蔽工程驗收記錄”。監理工程師檢查合格并簽認后,方可進行隱蔽施工。
七、成品保護
7.1 成品保護內容
1、錨桿制作完成后主要防腐、防銹、防踐踏導致變形。
2、清孔后防止鉆孔周邊雜物墜入。
3、注漿完成后,漿體強度未達到70%強度禁止挪動、晃動錨桿。
4、防水完成后注意錨桿的防水措施的保護。
7.2 成品保護制度
1、成品和設備保護巡查制度
每天對各類成品進行檢查,發現有異常情況立即進行處理,不能及時處理的馬上上報項目經理部,研究制訂切實可行的彌補措施?偘鼘词孪炔邉澋臅r間間隔,組織各分包在進行安全、文明施工等方面巡查的同時,也要把成品保護方面的情況同時一并納入。
2、成品和設備損害的追查、補償、處罰制度
對任何成品或者設備損害事件,總包將預以調查處置,由失誤造成的損害照價補償,對故意破壞將加重處罰,甚至移交當?shù)卣痉ú块T追究肇事者的責任。
2、成品和設備保護舉報與獎罰制度
項目現場將設置舉報電話和舉報箱。對于署名舉報者能夠及時真實舉報的一經查實將給予一定的經濟獎勵。
3、垃圾清運與工完場清制度
堅持這一制度,有利于產品的保護。
4、成品保護的培訓教育制度
總包將對全部進場的施工人員或視察人員進行相關培訓教育工作。定期對管理和操作人員進行成品半成品保護教育。此外,總包會在工程進行到后期時及時地委托有資質和能力的保安公司和物業管理公司協助總包進行產品保護、物資看護和設備試運行方面的管理工作。
八、安全文明施工
8.1 管理行為安全保證措施
1、設立專職安全員并建立施工時必須有人旁站制度,及時糾正和消除施工中出現不安全隱患,尤其是倒車過程中要有專職安全員統一指揮。
2、對施工人員要進行安全教育和安全知識的考核。
3、施工現場嚴禁非施工人員逗留,要設立明顯作業和禁入標志。
4、工地設立明顯的安全警示牌和安全注意事項宣傳欄。
5、機械設備進場須先進行驗收,驗收合格后方可使用。
6、施工用的氧氣罐和乙炔罐須分別有專門的庫房加以儲存,且施工現場氧氣罐和乙炔罐間距不小于5m。
7、配備滅火器,并培訓工人使用。
8.2 文明施工措施
1、對施工現場的文明施工進行監督、指導、檢查,對違反文明施工的行為,有權責令限期整改或停工整頓,甚至處罰。
2、施工現場場地平整,道路堅實暢通,設置相應的安全防護設施和安全標志,周邊設排水設施;人行通道的路徑避開作業區,設置防護,保證行人安全。
3、施工現場的臨時設施,包括施工機具設備、運輸車輛等,嚴格按施工組織設計確定的位置布置整齊。
4、現場使用的機械設備,按平面布置規劃固定定點存放,遵守機械安全規程,經常保持機身及周圍環境的清潔;機械的標記、編號明顯,安全裝置可靠。
5、經常性安排和組織以質量、安全為主要內容的健康向上的宣傳活動。在施工現場設置宣傳標語、板報專欄等,及時報道安全、質量等方面的情況及知識。
8.3 環境保護措施
1、制定環境保護計劃,嚴格施工管理,創標準化施工現場。施工前做到全員教育,全面規劃,合理整體布局,創造和保持一個整潔生產環境。
2、安全環保部設環保工程師負責日常環境保護工作,對工點提出施工過程中環保要求,定期進行環保檢查,對出現的問題逐一解決落實。
3、現場臨時道路采用泥結碎石路面,及時灑水,防止道路揚塵。水泥等粉細散裝材料,采取室內存放,運至工點后用棚布遮蓋,卸運時采取必要措施,減少揚塵。
4、施工作業產生的污水,必須控制污水定向收集處理,并在合理的位置設置沉淀池,經沉淀后方可排入污水管線,亦可回收用于灑水降塵,嚴禁將含有污染的物質或可見懸浮物的水直接排入河渠、水道。
5、現場存放油料的庫房,必須進行防滲處理,儲存和使用都要采取措施,防止跑、冒、滴、漏,污染水源,所有機械廢油回收利用或妥善處理,杜絕隨意潑倒。
6、在機械選型上優先考慮低噪音施工機械,對移動施工機械設置消聲器、固定機械安裝抗震板或隔振器等設施降低噪音,必要時設棚布及其它聲源屏障進行消聲處理,降低噪音污染。
7、在鉆孔施工過程中,隨時灑水,控制揚塵
8、合理安排施工時間,避開學校上課、午休時段,避免夜間施工,減少對學生的干擾
