鋼筋的保護層控制及主要部位綁扎要求
admin888
鋼筋的保護層控制及主要部位綁扎要求
一、鋼筋的保護層控制

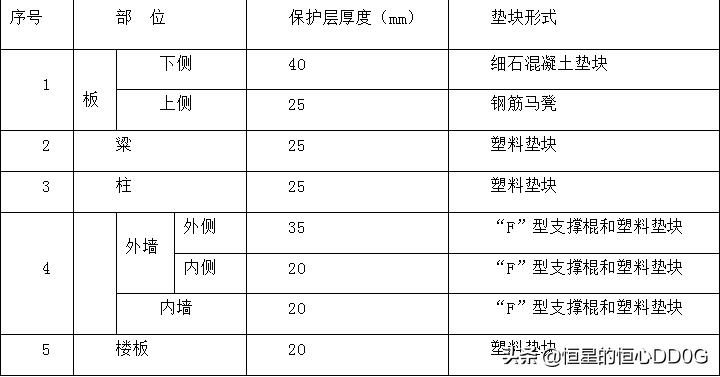

底板下鐵保護層采用混凝土墊塊,墻體、柱、梁側面鋼筋保護層控制采用塑料墊塊,墻體結構放在外側的水平筋上,梁柱結構放在箍筋上。樓板、梁底面使用塑料墊塊。結構各部位鋼筋保護層厚度和使用墊塊形式見下表(根據一般工程情況擬定):

二、主要部位鋼筋綁扎要求
1、核對半成品鋼筋的鋼號、直徑、形狀、尺寸和數量等是否與料單料牌符合,如有錯漏應糾正增補。
2、鋼筋綁扎,先按施工圖紙要求,標出墻、柱、地梁、洞口尺寸線,綁扎時按放線尺寸確定鋼筋位置。
3、鋼筋的接頭位置,搭接長度,抗震構造鋼筋及鋼筋錨固長度要符合施工規范和設計要求。
4、準備綁扎絲及綁扎工具,搭設操作架。鋼筋綁扎絲采用20-22號鍍鋅鐵絲,其中22號鐵絲只用于綁扎直徑12mm以下的鋼筋。扎扣必須保證受力鋼筋不移位,雙向受力鋼筋必須全部扎牢。
5、施工縫是否已鑿毛,鑿毛是否徹底。
6、檢查墻柱鋼筋上的混凝土浮漿或其他污染是否清理干凈。
7、準備控制混凝土保護層用的水泥砂漿或塑料墊塊、塑料卡環。水泥砂漿的厚度應等于保護層的厚度,墊塊尺寸當保護層厚度≤20mm時為30×30mm,>20mm時為50×50mm。柱、梁板底部鋼筋采用砂漿墊塊,柱、墻鋼筋或梁側邊鋼筋優先采用塑料卡環。
8、檢查墻柱豎向鋼筋露出部分接頭相錯距離是否滿足要求。
9、檢查鋼筋電渣壓力焊和鋼筋直螺紋的接頭質量,若發現有不合格接頭,切掉重做。
