冬期施工專項施工方案
admin888
XXX項目
冬期施工方案
審 批:
審 核:
編 制:
XXX有限責任公司
二〇二二年十月二十日
目 錄
一、編制依據
二、工程概況
2.1 基本概況
2.2設計簡介
2.3 本工程冬施概況
2、冬期施工節點進度概況
2.4冬期計劃施工部位、項目
2.5 冬期施工的時間界限
三、施工安排
3.1 施工目標
3.2 施工順序及施工段劃分
3.3 主要管理及技術措施
3.4 組織措施
四、施工進度計劃
五、施工準備及資源配置計劃
5.1 施工準備
5.2 資源配置計劃
六、施工方法及工藝要求
6.1鋼筋工程施工方法及工藝要求
6.2模板工程施工方法及工藝要求
6.3 混凝土工程施工方法及工藝要求
6.4腳手架工程施工應注意的事項
6.5停、緩建工程
七、混凝土熱工計算
7.1入模溫度
7.2受凍臨界強度
八、冬期施工質量、安全組織措施
8.1冬期施工質量措施
8.2安全組織措施
九、 冬期施工防寒流及事故應急措施
9.1組織機構及職責
9.2事故上報程序
9.3應急處置物資及器械明細表
9.4重大危險源辨識及應急處置措施
附表:冬期混凝土養護測溫記錄
..................................60
附圖1:1#、2#樓梁板測溫孔平面布置示意圖.......................62

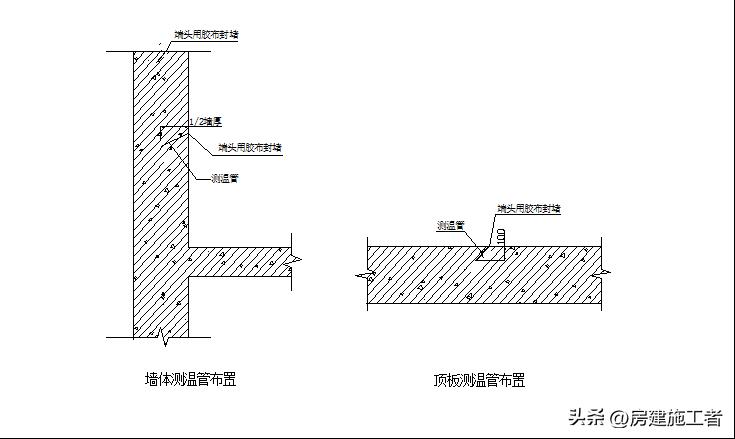

附圖2:1#、2#樓剪力墻、柱測溫孔平面布置示意圖...................63
附圖3:4#樓樓板測溫孔平面布置示意圖
...........................64
附圖4:4#樓梁測溫孔平面布置示意圖
.............................65
附圖5:4#樓柱測溫孔平面布置示意圖
.............................66
附圖6:暖棚搭設剖面示意圖
....................................67
一、編制依據
1、《建筑工程冬期施工規程》(JGJ/T104-2011)
2、《混凝土結構工程施工質量驗收規范》(GB50204-2015)
3、《混凝土結構工程施工規范》(GB50666-2011)
4、《建筑機械使用安全技術規程》(JGJ33-2012)
5、《建筑施工安全檢查標準》(JGJ59-2011)
6、《建筑施工手冊》(第五版)
7、《施工現場臨時用電安全技術規范》(JGJ46-2005)
8、《建筑施工模板安全技術規范》(JGJ162-2009)
9、《環境管理體系 要求及使用指南》(GB/T24001-2016)
10、《建設工程施工現場消防安全技術規范》 (GB50720-2011)
11、《混凝土結構施工圖平面整體表示方法制圖規則和構造詳圖》(22G101-1、2、3)
12、《混凝土外加劑應用技術規范》(GB50119-2013)
13、《現行建筑施工規范大全》(第一冊)
14、《冬期施工手冊》項玉璞編著
15、本工程施工圖紙、施工組織設計
序號
序 號
內 容
1
工程名稱
XXX項目
2
工程地址
XX市
3
建設單位
XX公司
4
設計單位
XX有限公司
5
監理單位
XX有限公司
6
質量監督單位
XX服務中心
7
勘察單位
XX有限公司
8
施工總承包單位
XX有限責任公司
9
投資來源
企業自籌
10
合同承包范圍
土建、給排水、暖通、電氣
11
結算方式
定額結算
12
合同工期
總 工 期:400日歷天
開工日期:2022年4月28日
竣工日期:2023年6月1日
13
合同質量目標
合 格
14
合同質量獎項
/
本工程為XX項目,包括3棟公寓樓和一棟多層商業樓及地下室;
1#、2#、3#樓為公寓樓,為二類高層建筑,4#樓為多層商業樓;
1#、4#樓地下為人防工程,為戰時核6級甲類二等掩護所,分兩個防護單元,防護一單元面積:1865.25㎡,掩護人數1035人;防護二單元面積:1841.21㎡,掩護人數1037人,平時為小型汽車庫;
3#樓地下室,地下為車庫及設備間,地上為公寓,總建筑面積32180.45㎡,其中1#樓:9131.64㎡、2#樓:8896.91㎡、3#樓:10357.19㎡、4#樓:3794.71㎡、地上:31332.43㎡地下:848.02㎡;
建筑層數:1#樓:地上11層、2#樓:地上10層、3#樓:地上11層,地下一層、4#樓地上3層;建筑高度:1#樓:檐口高度:31.9m,總高度:37.3m、2#樓:檐口高度:31.3m、總高度:36.1m、3#樓:檐口高度34.2m、總高度:39.6m、4#樓:檐口高度12m、總高度:18.1m;建筑層高:1#樓住宅一層2.9m、商業一層、二層4.5m、4.2m;2#、3#樓商業一層4.2m、二層3.9m,其他2.9m;4#樓一層4.2m、二層3.9m、三層3.9m;
建筑耐火等級為Ⅰ級;設計年限50年;結構安全等級為二級,抗震等級:框架為二級、剪力墻為一級;防水等級:地上、地下均為一級。
2.3 本工程冬施概況
1、由于本工程施工合同工期為2022年11月15日~2022年12月30日,工期比較緊,且根據《本工程施工組織設計》得知本工程主體結構必須于2022年12月30日完,為確保按期完工,須進行冬期施工,為保證工程質量、施工安全、合理配置資源,編制本方案。
表2.0.1冬期施工節點進度概況
樓號
形象進度
備 注
1樓
主體結構十一層完
冬期施工開始時間:11月15日;
冬期施工結束時間:12月31日
4#樓
主體結構三層完
2#樓
主體結構十層完
表2.0.2冬期計劃施工部位、項目
樓號
施工部位
施工項目
備注
1#樓
一層~十一層主體結構
鋼筋工程、模板工程、混凝土工程
4#樓
一層~三層主體結構
鋼筋工程、模板工程、混凝土工程
2#樓
六層~十層主體結構
鋼筋工程、模板工程、混凝土工程
其他附屬工程
腳手架工程及專業預埋跟隨主體結構形象進度施工。
2.5 冬期施工的時間界限
1、根據《建筑工程冬期施工規程》(JGJ/T104-2011)得知,當室外日平均氣溫連續5d穩定低于5℃即進入冬期施工,當室外日平均氣溫連續5d穩定高于5℃時解除冬期施工。從歷年資料積累得知,天水市進入冬期施工大約在12月20日以后,2月中旬后氣溫開始逐漸回升,由于今年天氣寒冷較早,可能提前進入冬期(2022年11月)。
2、根據今年氣溫與往年同期溫度相比溫度相對較低的現象。為預防寒流突然到來,項目部已提前做好進入冬期施工的各項準備工作,并派專人楊丹收集天氣預報信息,并建立氣溫監測記錄,根據氣溫變化按“季節性施工方案”及時采取相應措施。
3、冬季施工,較春夏秋三季難,施工進度慢,安全管控難度大,所以為使冬季施工在安全的前提下,保質保量完成,須加大冬季施工的各項管理制度,落實到每一位施工人員身上。嚴格按照《建筑工程冬期施工規程》(JGJ/T104-2011)及相關標準進行施工。
三、施工安排
3.1 施工目標
3.1.1 進度目標
本工程冬期施工進度計劃按春節前施工進度目標,混凝土工程主要集中在2021年10月1日~2022年12月30日,為防止提前進入冬期施工或出現氣溫驟降等情況而出現影響工程施工質量及進度的情況,各項冬期施工措施在2021年11月開始進行落實準備,并在11月15日左右,各項冬期施工措施準備就緒。
3.1.2 質量目標
嚴格按照《質量管理體系要求》(GB/T19001-2016)、《建筑工程冬期施工規程》(JGJ/T104-2011)、《混凝土結構工程施工質量驗收規范》(GB50204-2015)、《混凝土結構工程施工規范》(GB50666-2011)的要求施工,保質保量完成各項工作,確保不因季節性影響工程質量;確定了質量檢測程序,如下圖:

3.1.3 安全目標
1、安全一直是建筑施工的重點控制項目,在施工前對所有作業人員進行安全交底及安全教育,從思想意識上認識到安全的重要性;在施工中進行現場隨機檢查,一旦發現安全隱患,立即處理,保證將隱患消失在萌芽中,對于已經發生的安全事故,堅持“四不放過原則”,落實到人,控制安全事故3‰以下。
2、嚴格按照《職業健康監護技術規范》(GBZ188-2014)、《建筑工程冬期施工規程》(JGJ/T104-2011)、《建筑機械使用安全技術規程》(JGJ33-2012)、《建筑施工高處作業安全技術規范》(JGJ80-2016)、《建筑施工安全檢查標準》(JGJ59-2011)等規范做到安全施工;
3、冬季施工時,要采取防滑、防火措施,大雪后必須將架子上的積雪清掃干凈,并檢查現場道路,如有松動下沉現象,務必及時處理;施工時如接觸熱水,要防止?fàn)C傷;現場火源,要加強管理;使用天然氣、煤氣時,要防止爆炸,使用焦炭爐或天然氣,應注意通風換氣,防止煤氣中毒。電源開關,控制箱等設施要加鎖,并設專人負責管理,防止漏電觸電;宿舍采暖防火安全一樣要做好防護檢查,做好人走電關、保持通風、打掃衛生的好**慣。
3.1.4 環境、成本目標
1、現場文明施工是現代化施工的客觀要求,是使施工現場保持良好的施工環境和施工秩序的必要。施工中如果六級及以上大風、濃霧、大雪天必須停止施工,以保證工程質量。
2、在施工前先對作業面進行放樣,確保材質的正確使用,施工時要做到物盡其用,保證工程質量的前提下不要浪費一點材料,落實“四節一環保”的要求。
3、要認真落實《環境管理體系 要求及使用指南》(GB/T24001-2016)的要求。
3.2 施工順序及施工段劃分
由于季節變化,天氣漸冷,為保證工程能夠順利進行,對本工程的進度做了如下的安排:
樓號
1#樓、2#樓、4#樓
1#樓、2#樓、4#樓
時間
非冬期施工
2022.10.1-2022.11.15
冬期施工
2022.11.15-2022.12.30
施工段
1#、4#、2#樓以每棟樓每層為一個施工段
3.3 主要管理及技術措施
1、各工序作業前,召集所有的施工人員進行安全教育及技術方案交底,使其從思想上認識到安全的重要性及如何正確施工及需要注意的細節,會議內容主要包括:三寶的正確使用、作業機具的正確使用、材料堆放、吊運要求、應急救援預案措施、文明施工及冬季施工應注意的所有要求等。
2、現場作業時,隨時現場監督檢查,發現有不合格及有安全隱患處及時處理。

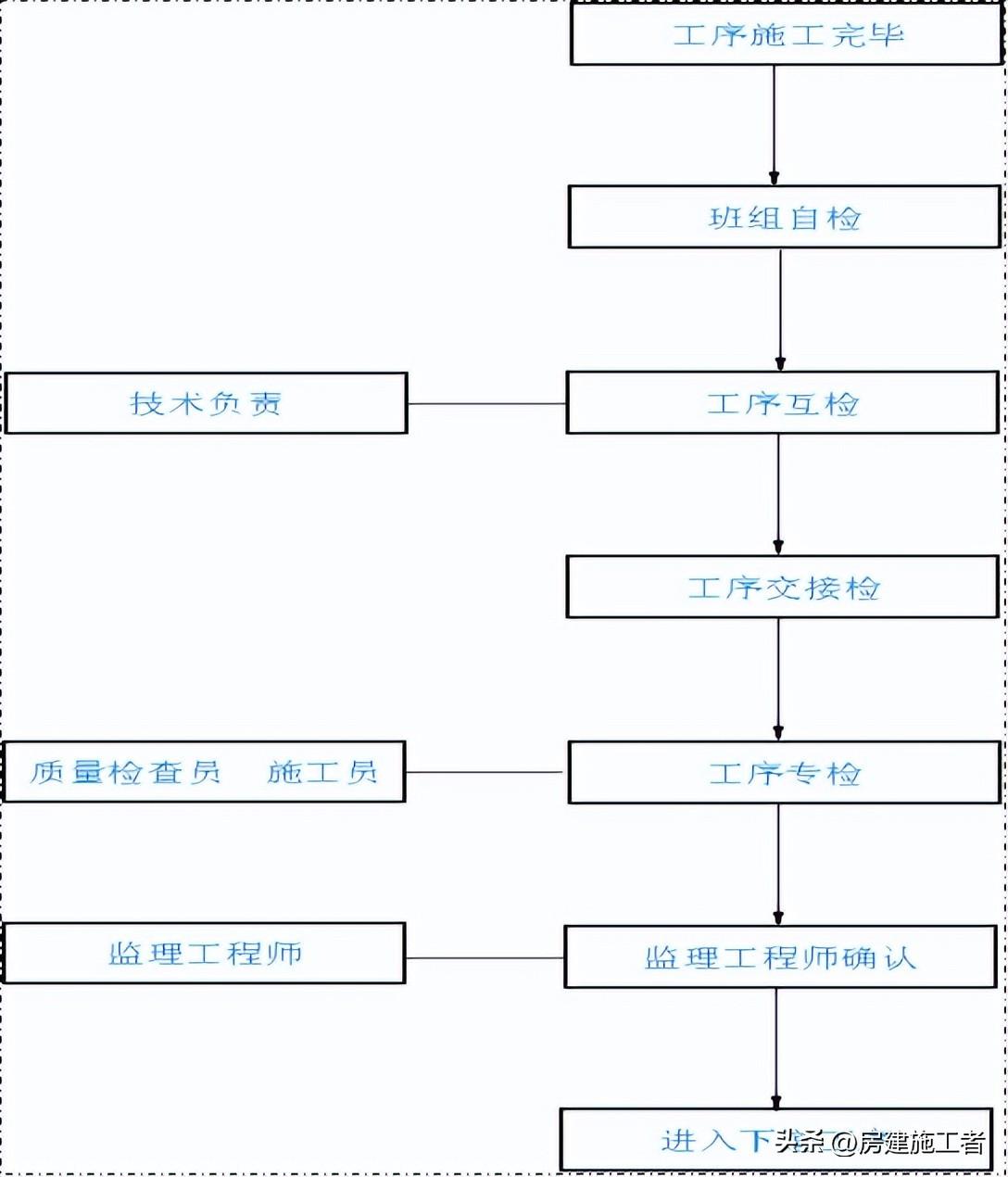

3、一旦有事故發生,及時啟動應急救援預案,確保人身、財產的最小損失。對事后堅持“四不放過原則”,即:事故原因分析不清不放過;事故責任人未處理不放過;事故責任人和群眾沒有受到教育不放過;沒有采取切實可行的防范措施不放過。
4、組織現場施工人員熟悉圖紙,解決施工中標高要求、建筑物迎風面內外防護布置、其他做外防護布置、熱原布置等問題。
5、組織學**有關技術規范、規程、驗評標準及國家工程建設標準強制性條文。
6、根據有關規范、規程編制施工作業指導書和質量、技術、安全交底。
7、建立QC小組,按工程特點對重、難點項目開展技術研究學**。
8、做好測量、材料檢驗、試驗等計量器具、儀表的檢定工作。
9、施工員現場監督、指導、落實方案、交底內容。
3.4 組織措施
1、質量是企業的生命,責任重于泰山,為使施工產品一次性檢驗合格,達到設計使用年限,為業主交付滿意答卷,也為公司樹立質量標兵為目的,我項目部成立了以項目經理部為組長、技術負責人為副組長的質量控制管理結構,人員名單如下表3.0.1。
2、在入冬前組織專人編制冬期施工方案,方案確定后,組織有關人員學**,并向作業人員組織進行交底。前期設1名管理人員,專門組織技術業務培訓,學**本工作范圍內的有關知識,明確職責,經考試合格后,方可上崗工作。與當?shù)貧庀笈_站保持聯系,及時查看天氣預報,防止寒流突然襲擊。安排專人測量施工期間的室內外氣溫,砂漿、混凝土等材料的溫度并作好記錄。
表3.0.1項目質量控制管理結構人員名單
職務
姓名
職稱
執業或職業資格證明
備注
證書名稱
級別
證號
專業
項目經理
XXX
中級
建造師
二級
甘262141519917
建筑工程
組長
技術負責
XX
中級
工程師
中級
06454632
建筑工程
副組長
施工員
XX
助理工程師
崗位合格證
甘建施201573804
工民建
組員
質檢員
XX
助理工程師
崗位合格證
甘建質201444526
建筑工程
組員
安全生產負責人
XX
工程師
崗位合格證
甘建安C(2009)0518390
建筑工程
組員
安全員
XX
助理工程師
崗位合格證
甘建安C(2012)0528587
建筑工程
組員
機械管理員
XX
助理工程師
崗位合格證
甘建機20021608
工民建
組員
資料員
XX
助理
工程師
崗位合格證
62161140000848
工民建
組員
造價員
XX
助理工程師
崗位合格證
62171111102956
工民建
組員
3、項目部管理人員崗位職責
①項目經理:全面負責本項目的冬期施工的安全、質量、物資采購計劃、及相關部門對冬施的要求等管理工作。
②技術負責人:負責本項目冬施所遇到和可能遇到的技術問題、落實建筑工程冬期施工規程》(JGJ/T104-2011)、《混凝土結構工程施工質量驗收規范》(GB50204-2015)、《混凝土結構工程施工規范》(GB50666-2011)、《建筑機械使用安全技術規程》(JGJ33-2012)有關技術方案、國家規程、標準的實施與執行,減少或避免因技術問題直接或間接導致的質量、安全事故等工作;協助項目經理做好其他相關冬施工作。
③施工員:負責冬期組織施工,負責組織各分項工程的技術交底及及各工序間的交接檢查(質量、安全),及時組織分項工程的隱蔽驗收和技術交底,并做工好記錄及其他必要管理工作。
④質量員:負責本項目冬期施工質量的監督與控制,尤其是過程施工的質量監控和檢查。
⑤安全員:依據《建筑施工安全檢查標準》(JGJ59-2011)、《施工現場臨時用電安全技術規范》(JGJ46-2005)、《建筑施工模板安全技術規范》(JGJ162-2009)等相關規范監督檢查本項目冬期施工過程的安全防護及安全措施的實施情況,尤其是防火等作業,對本工程的安全負責。
⑥材料員:負責本項目冬期施工的各種材料成品、半成品的質量驗收、保管及發放。
⑦資料員:負責冬期施工的各種試驗材料的送檢及質保資料的收集,技術資料的編制等。
四、施工進度計劃

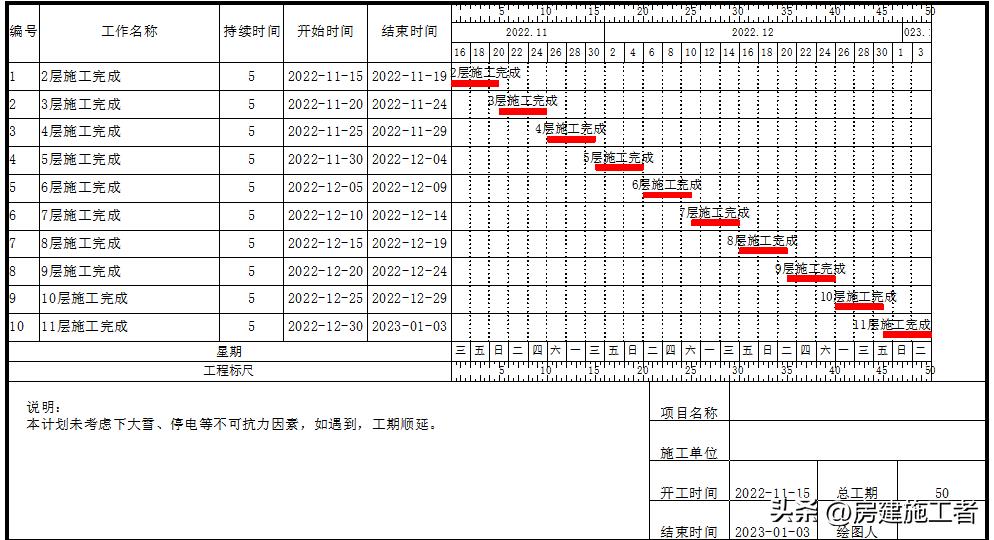

根據本工程施工組織設計及建設方要求,合理計劃本工程冬期施工進度計劃,如下圖所示。


說明:1、以政府部門冬期施工期限要求為準。
五、施工準備及資源配置計劃
5.1 施工準備
5.1.1 技術準備
1、冬期施工屬于季節性施工,在冬季到來之前,確保季節性施工方案的落實,做好各分項工程的技術及安全交底,組織所有施工人員學**冬季施工的安全常識及相應的施工措施,學**相關冬季施工規范、工藝標準、要求等,確保冬期施工的安全順利進行,從根本上解決施工人員**慣性犯錯。
2、需要變更及時與甲方及設計院溝通,取得解決辦法,避免造成時間、材料、資金等各方面的浪費。
3、混凝土的澆筑厚度、澆筑方向、每次澆筑的寬度、混凝土振搗方法及混凝土的保溫覆蓋措施等進行詳細的技術交底,使作業人員作業前做到心中有數;
4、設備提前進場,并專人管理,調試運轉正常,避免帶病作業。冬期施工機械易出故障,應提前配備易損配件,添加防凍液等,準備到位;
5、進行冬期施工人員的培訓,培訓計劃見下表5.0.1:
表5.0.1培訓計劃
培訓對象
培訓項目
備注
項目部施工
管理人員
1、學**、理解本項目冬期施工的方案和具體工程項目的冬期施工方法、措施;
2、了解冬期施工前各項準備工作內容;
3、學**有關冬期施工規范、規程。
項目技術負責人負責培訓
測溫人員
1、學**各種測溫方法;
2、明確測溫的意義和測溫數據的重要性,提高測溫人員的責任心。
全體施工人員
1、項目冬期施工采用方法;
2、各分項工程冬期施工注意事項;
3、安全、消防技術規程。
技術負責人與安全員
協同負責培訓
6、測量大氣溫度采用玻璃溫度計,測量各種原材料溫度和混凝土養護溫度采用電子測溫儀,各種溫度計在使用前均應進行校驗及計量登記。
5.1.2 現場準備
1、冬期是事故高發期,人員手腳不變,火災、觸電等事故隨時可能發生,檢查現場消防設施是否完好,是否需要更換,在每層樓梯口處至少設置一對滅火器。
2、現場材料分類堆放整齊,樓層上不用或者多余的材料一律不得放置在外架上、通道口,保證施工通道安全暢通。
3、現場臨電專人專管,電工每月定期巡檢,并記錄,發現問題及時解決,并嚴格控制作業人員私自亂接電現象。生活區嚴禁亂接線路取暖等。
4、鋼筋棚處施工機具集中,配電箱集中,這里是現場安全檢查的重點,對作業人員加強安全管理,成品、半成品、原材分類堆放整齊,遇雨雪天氣,對材料進行遮擋防護。
5、施工現場加強安全監督管理,腳手架隔離層、操作層防護搭設到位,外架上沒有物料堆積;臨邊洞口防護搭設到位。

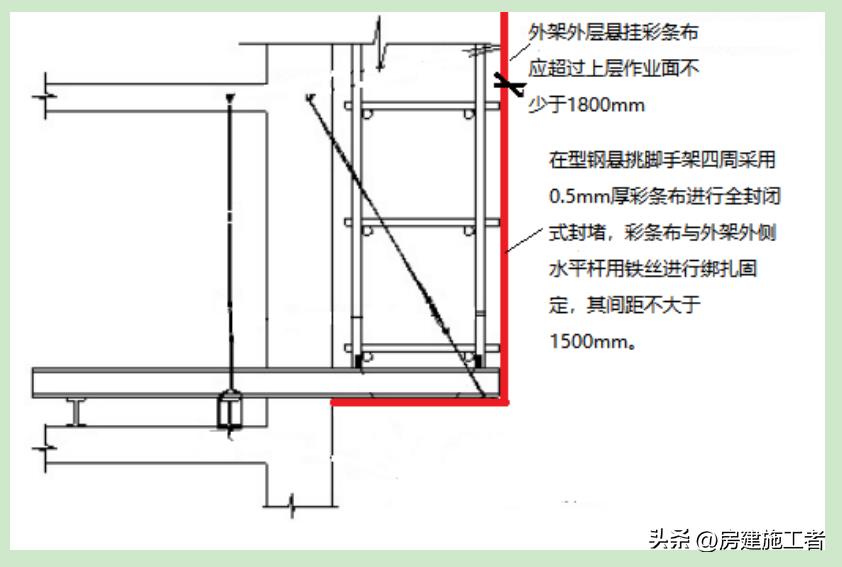

6、需要冬期施工的材料(彩條布、草袋、黑心棉等)專人專管,堆碼指定位置。夜間照明措施:現場應有固定的碘鎢燈照明設施;
7、設備保溫要求:項目部負責完成各種施工機具保溫措施落實,現場配合加溫?zé)崴,以便機械設備沖洗。
8、臨時上水管道埋深不小于1000mm,上覆鋸末、爐渣、保溫材料;水龍頭處砌圍護井,內填鋸末或巖棉保溫。
5.1.3 資金準備
時間
2021.11
2022.12
資金計劃(萬元)
20
15
說明:單位工程冬期資金準備
5.1.4 資料準備
1、對進場的所有材料進行送檢復查,收取檢驗報告;
2、對甲方、監理及設計院下發的通知、變更、交底等及時分發、歸集整理;
3、對新進場的施工人員及時收取身份證件,并告知相關人員與施工人員簽訂勞動合同、三級安全教育;
4、本工程使用商品混凝土,項目部提前及時向混凝土攪拌站申請冬施商混凝土配合比,內業技術員要及時索取防凍劑合格證、原材料復試報告或商品混凝土合格證等。對以上資料,一份報監理單位,一份收集存檔;鋼筋、模板驗收合格,填寫混凝土澆筑令,資料齊全。
5.1.5 材料準備
1、冬期施工除鋼筋、模板、混凝土、鋼管、專業線管準備到位外,還有準備冬期施工保溫材料:彩條布、草簾、黑心棉等,如下表5.0.2(單位工程需要量)
表5.0.2冬期施工主要保溫材料用量計劃(單位工程)
序號
材料名稱
規 格
單位
數量
備 注
1
塑料薄膜、彩條布
/
m2
6000
2
防火巖棉被
/
m2
1000
混凝土保暖
3
溫度計
/
支
5
測室內外氣溫
4
滅火器
組
5
現場應急防火
5
草簾
1x2m
片
500
混凝土保溫
6
柴油鼓風機
/
個
15
凝土保溫
7
電子測溫儀
+130℃~-30℃
個
2
混凝土墻柱梁板測溫
8
測溫導線
m
500
現澆結構預埋測溫孔
9
橡塑保溫管
65mm
m
600
給水、消防管道保溫
10
工業暖風機
BJE-F30
臺
16
混凝土澆筑暖棚升溫
11
防凍劑
/
噸
8
砌體砂漿外加劑、修補
2、根據施工進度要求,分期分批組織保溫材料、有關機具進場。
3、保溫材料的選擇,根據其使用部位分為:
①管道保溫:橡塑保溫管。
②測溫材料:電子測溫槍、玻璃溫度計、電子測溫儀。
③混凝土保溫:防火巖棉被。
④樓層升溫:工業暖風機。
⑤辦公區供暖:電暖氣。
5.2 資源配置計劃
5.2.1勞動力準備計劃
根據今年氣候情況,天氣較往年冷,很有可能提前進入冬期施工,為確保能順利開展冬期施工,提前計劃冬期施工勞動力,如下表:
工 種
人 數
進場時間
退場時間
備 注
鋼筋工
13
2022.11.1
陸續退場
已交底
混凝土工
8
2022.11.1
陸續退場
已交底
普 工
3
2022.10.20
陸續退場
已交底
電焊工
3
2022.11.1
陸續退場
持證上崗
電 工
5
2022.11.1
陸續退場
持證上崗
塔吊指揮
1
2022.11.1
陸續退場
持證上崗
保溫、測溫
2
2022.11.1
陸續退場
已交底
外架工
4
2022.11.1
陸續退場
持證上崗
其他專業班組
根據施工進度調整
2022.11.1
陸續退場
已交底
管理人員
2
全程參與施工、檢查
5.2.2物資配置計劃
鋼筋(T)
主體混凝土(m3)
備注
工程材料
150
2490
其他零星材料材料根據需要提前購進
采暖保溫材料計劃
見5.1.5
設備配置
設備為原有設備,進入冬期施工前檢查、及時處理發現問題,確保各設備正常運行。
施工機具
原有施工機具,進入冬期施工前檢查、及時處理發現問題,確保各機具正常運行。
儀器設備
進入冬期施工前檢修所有儀器儀表(水準儀、經緯儀、全站儀等)
柴油鼓風機
按照個/20㎡
六、施工方法及工藝要求
6.1鋼筋工程施工方法及工藝要求
6.1.1 鋼筋工程施工方法
鋼筋工程冬期施工主要控制鋼筋加工制作(焊接、彎曲、調直);焊接方法采用負溫焊接。
1)鋼筋負溫焊接
①雪天或施焊現場風速超過三級風焊接時,應采取遮蔽措施,焊接后未冷卻的接頭應避免碰到冰雪。
②鋼筋負溫電弧焊宜采取分層控溫施焊;熱軋鋼筋焊接的層間溫度宜控制在150℃~350℃。
③鋼筋負溫電弧焊,可根據鋼筋牌號、直徑、接頭形式和焊接位置選擇焊條和焊接電流。焊接時應采取防止產生過熱、燒傷、咬肉和裂縫措施。
④鋼筋焊接同時應滿足《混凝土結構工程施工質量驗收規范》(GB50204-2015)、《建筑工程施工質量驗收統一標準》(GB50300-2013)等現行相關規范、標準、圖集。
2)鋼筋彎曲
①鋼筋彎曲宜在常溫下進行,且須一次性彎折到位,不得反復彎折;
②當環境溫度低于-15℃及以下時不得對鋼筋進行彎折,要對鋼筋采取保溫措施(覆蓋或暖房內彎曲);
③鋼筋彎曲應滿足《混凝土結構工程施工規范》(GB50666-2011)、《混凝土結構施工圖平面整體表示方法制圖規則和構造詳圖》(22G101-1、2、3)等規范要求。
6.1.2 鋼筋工程施工工藝要求
①鋼筋調直冷拉溫度不宜低于-20℃;
②鋼筋負溫焊接,可采用閃光對焊、電弧焊、電渣壓力焊等方法,當環境低于-20℃時,不宜進行施焊。
③負溫條件下使用的鋼筋,施工過程中應加強管理和檢驗,鋼筋在運輸和加工過程中應防止撞擊和刻劃,保持鋼筋干凈。
④當環境溫度低于-20℃時,禁止對HRB335及以上鋼筋冷加工。
⑤鋼筋施工工藝見《天水經濟技術開發區三陽高新技術產業園基礎設施項目鋼筋工程專項施工方案》。
6.2.1模板工程施工方法
1、冬期模板施工方方法同其他季節,具體施工方法見《天水經濟技術開發區三陽高新技術產業園基礎設施項目模板工程專項施工方案》。
2、模板工程在冬期施工時,較其他季節硬、脆,有條件可做定型模板,尤其是外墻板。
3、墻、柱模板當混凝土達到1.2N/㎜2后,可使側模輕輕脫離混凝土后,再合上繼續養護到拆模。
4、冬施過程中注意及時清理模板上粘結的混凝土,澆完混凝土拆模后模板要保持干凈,一定要隨用隨清理以保證混凝土質量和增加模板周轉使用次數。
5、如遇天氣寒冷或者雨雪天氣,應將模板集中堆放或堆放在雨雪下不到的地方,并覆蓋保護,確保模板不放聲翹曲。
6.2.2模板工程施工工藝要求
1、梁板、墻、柱模采用12mm厚覆面木膠?*,遇雨雪天气,及时娱T緇宄辜0迥詒?/span>
2、冬施期間混凝土強度增長緩慢,頂板模板必須嚴格根據同條件試塊強度確定拆模時間,全部模板方材一次性投入,數量須準備充足,拆模嚴格辦理拆模申請,頂板須保留一層支撐,后澆帶兩側懸挑部分的模板不能隨意拆除,須嚴格按后澆帶施工方案執行。
3、模板拆除控制:梁、板側模及墻柱模板須在同條件養護試塊混凝土強度達到5N/㎜2混凝土溫度冷卻到5℃后,且混凝土表面溫度與外界環境溫度差不大于20℃時方可拆除。對于柱子混凝土,還應控制其混凝土內外溫差不大于25℃。其它模板的拆除控制參見下表6.0.1:
表6.0.1模板拆除控制表
模板類型
結構跨度
同條件養護試塊達設計的混凝土立方體抗壓強度標準值的百分率(%)
混凝土表面溫度與外界環境溫度差(℃)
混凝土內外溫差(℃)
梁、板側模
-
-
≤20
-
墻體側模
-
-
≤20
-
柱子側模
-
-
≤20
≤25
板底模
≤2
≥50
-
-
板底模
>2,≤8
≥75
-
-
板底模
>8
≥100
-
-
梁底模
≤8
≥75
-
-
梁底模
>8
≥100
-
-
懸臂底模
-
≥100
-
-
6.3 混凝土工程施工方法及工藝要求
6.3.1混凝土施工方法
混凝土冬期施工方法有蓄熱法、綜合蓄熱法、暖棚法、加熱法、摻化學劑負溫施工法。本工程主要采用蓄熱法、綜合蓄熱法、暖棚法等施工。
1、蓄熱法施工
①蓄熱法是一種混凝土冬季施工常用的方法,利用混凝土中含有的熱量使其在正溫下增長強度達到預定值;它是利用加熱原材料(水泥除外)或混凝土(熱拌混凝土)所得到的熱量及水泥的水化熱,再用保溫材料將混凝土結構覆蓋防止內含熱量過快散失,以延緩混凝土的冷卻速度,使混凝土在正溫下達到受凍臨界強度及以上。
②混凝土原材料加熱宜采用加熱水的方法。當加熱水仍不能滿足要求時,可對骨料進行加熱,水、骨料加熱的最高溫度應符合下表6.0.2規定:
表6.0.2骨料加熱最高溫度
水泥強度等級
拌合水(℃)
骨料(℃)
小于42.5
80
60
42.5、42.5R及以上
60
40
③水加熱宜采用蒸汽加熱、電加熱、汽水熱交換罐或其他加熱方法。水箱或水池容積及水溫應能滿足連續施工要求。
④砂加熱應在開盤之前進行,加熱應均勻。當采用保溫加熱料斗時,宜配置兩個,交替加熱進行,使用的砂應備足,運至暖棚內備用。
⑤水泥不宜直接加熱,袋裝水泥使用前宜運至暖棚內存放。
⑥混凝土攪拌的最短時間應符合下表6.0.3的規定
表6.0.3混凝土攪拌的最短時間
混凝土坍落度
攪拌機容積(L)
混凝土攪拌最短時間
≤80
<250
90
250-500
135
>500
180
>80
<250
90
250-500
90
>500
135
注:采用預拌混凝土?xí)r,應較常溫下預拌混凝土攪拌時間延長15s-30s
⑦混凝土在運輸、澆筑過程中的溫度和覆蓋的保溫材料,應按《建筑工程冬期施工規程》(JGJ/T104-2011)附錄A進行熱工計算后確定,且入模溫度不應低于5℃。當不符合要求時,應采取措施進行調整。
⑧混凝土運輸與輸送機具應進行保溫或加熱裝置;泵送混凝土在澆筑前應對泵管進行保溫,并應采用與施工混凝土同配合比砂漿進行預熱。
⑨混凝土澆筑前,應清除模板和鋼筋上的冰雪和污垢。
⑩地基土澆筑時,土層不得凍脹;大體積混凝土分層澆筑時,已澆筑混凝土在未被上層混凝土覆蓋前,溫度不應低于2℃。采用加熱法養護混凝土?xí)r,養護前的混凝土溫度也不得低于2℃。
2、綜合蓄熱法施工
①是指摻早強劑或復合型早強外加劑的混凝土澆筑后,利用原材料加熱及水泥水化放熱,并采取適當保溫措施延緩混凝土冷卻,使混凝土溫度降到0℃以前達到受凍臨界強度的施工方法。
②外加劑在混凝土攪拌最后加入,應運按照《混凝土外加劑應用技術規范》(GB50119-2013)執行;其中原材料加熱見蓄熱法施工。
3、暖棚法施工
①暖棚法施工,是指使混凝土處于正溫環境下養護的方法,將被養護的混凝土構件或結構置于搭設的暖棚中,內部設置散排煙部位、電熱器或火爐等加熱棚內空氣,使混凝土處于正溫環境下養護的方法。
②依據《建筑工程冬期施工規程》(JGJ/T104-2011)條文說明第6.6條材料加熱可采用油、煤等爐子,本工程加熱暖棚的設備為柴油鼓風機或?qū)S没馉t。
③暖棚法施工適用于地下結構工程和混凝土構件比較集中的工程。
④暖棚法施工應符合下列規定:
A、應設專人監測混凝土及暖棚內溫度,暖棚內各測點溫度不得低于5℃。鍘溫點應選擇其有代表性位置進行布置。在離地面500mm,高度處應設點,每晝夜測溫不應少于4次。
B、養護期間應監測暖棚內的相對濕度,混凝土不得有失水現象,否則應及時采取增濕措施或在混凝土表面灑水養護。
C、暖棚的出入口應設專人管理,并應采取防止棚內溫度下降或引起風口處混凝土受凍的措施。
D、在混凝土養護期間應將煙或燃燒氣體排至棚外。井應采取防止煙氣中毒和防火的措施。
6.3.2混凝土施工工藝要求
1、冬期澆筑混凝土,其受凍臨界強度應符合下列規定:
①采用蓄熱法、加熱法等施工的普通混凝土,采用硅酸鹽水泥、普通硅酸鹽水泥配置時,其受凍臨界強度不應小于設計混凝土強度等級的30%;采用礦渣硅酸鹽水泥、粉煤灰硅酸鹽水泥、火山灰硅酸鹽水泥、復合硅酸鹽水泥時,不應小于設計混凝土強度等級制的40%。
②當室外最低氣溫不低于-15℃時,采用綜合蓄熱法、負溫養護法施工的混凝土受凍臨界強度不應小于4.0MPa;當室外氣溫低于-30℃時,采用負溫養護法施工的混凝土受凍臨界強度不應低于5.0MPa;
③對強度等級等于或高于C50的混凝土,不宜小于設計混凝土強度等級的30%;
④對有抗?jié)B要求的混凝土,不宜小于設計混凝土強度的50%;
⑤對有抗?jié)B耐久性要求的混凝土,不宜小于設計混凝土強度的70%;
⑥當采用暖棚法施工的混凝土中摻入早強劑時,可按綜合蓄熱法受凍臨界強度取值。
⑦當施工需要提高混凝土強度等級時,應按提高后的強度等級確定受凍臨界強度。
2、混凝土配置宜選用硅酸鹽水泥,并應符合下列規定:
①混凝土水泥用量不宜低于280kg/m3,水膠比不應大于0.55;
②大體積混凝土的最小水泥用量,可根據實際情況決定;
3、拌制混凝土所用骨料應清潔,不得含有冰、雪、凍塊及其他易凍裂物質。摻含有鉀、鈉離子的防凍劑混凝土,不得采用活性骨料或在骨料中混有此類物質的材料。
4、冬期施工混凝土選用外加劑應符合現行國家標準《混凝土外加劑應用技術規范》(GB50119-2013)的相關規定。非加熱養護法混凝土施工,所選用的外加劑應含有引氣組分或摻入引氣劑,含氣量宜控制在3.0%-5.0%。
5、鋼筋混凝土摻用氯鹽類防凍劑時,氯鹽摻量不得大于水泥質量的1.0%。摻用氯鹽的混凝土應振搗密實,且不宜蒸汽養護。
6、混凝土養護采用蓄熱法和綜合蓄熱放養護,混凝土澆筑后應采用塑料布等防水材料對裸露表面覆蓋并保溫,對邊、棱角部位的保溫層厚度應增大到面部位的2-3倍,結構易受凍部位,應加強保溫措施。
6.3.3其他必要的說明
1、澆筑準備
成立現場值班指揮機構,輪流值班,及時果斷的解決施工中出現的各類問題,協調各方關系。
2、澆筑程序
①混凝土在澆筑前,應先清除鋼筋上的冰雪和污垢。
②充分做好混凝土澆筑前的準備工作,以保證拌好的混凝土能在最短的時間內澆筑成型,防止混凝土在運輸和澆筑中溫度損失過大,達不到規范要求和初始養護溫度。
3、混凝土的保溫
①在冬施初期,氣溫平均值在5℃左右,應在樁頭處覆蓋薄膜,防止混凝土受凍。
②在初冬、深冬階段,最低氣溫一般在-5℃左右。應采用蓄熱法施工,但考慮到工期和強度增長的需要以及防止寒流溫度驟降的可能,擬采用綜合蓄熱法養護。采取措施如下:
a:保證混凝土的出料溫度在10℃以上,保證混凝土的入模溫度控制在5℃以上。
b:在混凝土中摻加早強、抗凍復合外加劑。
c:混凝土澆筑完在混凝土樁頭處用棉毯覆蓋。
4、測溫制度及方法
測溫采用測溫計、電子測溫儀,測溫內容及次數見下表。
測溫項目
測溫次數
室外氣溫及環境溫度
每晝夜不少于 4 次
混凝土出機(運輸車)溫度
每一工作班至少 4 次
混凝土入模溫度
每一工作班至少 4 次
混凝土養護溫度
每 6 小時一次
①在冬季施工中對室外氣溫及周圍環境溫度每晝夜定時定點測量。測溫人員每天做好記錄,并報告施工負責人;炷翝仓4小時開始測溫(從測定混凝土入模溫度開始),在強度未達到受凍臨界強度之前應每隔 2h測溫一次,達到受凍臨界強度后每間隔6小時測溫一次,測溫時間不少于7天。
②項目部安排2人進行測溫,要求認真負責,做好上下班交接工作,F(xiàn)場值班負責人每日應檢查測溫記錄,發現問題及時采取措施。公司工程部將進行抽查,一經發現有不測溫或測溫記錄不真實者,將處罰值班負責人(或當班施工員)和測溫人員50元/次。混凝土記錄及混凝土、砂漿測溫記錄必須真實、準確、清晰、完整,施工員每天應檢查、監督測量員的工作及記錄,并及時歸檔,以便檢查。測溫包括大氣溫度、上墻溫度、暖棚溫度、混泥土出機溫度、入模溫度、養護溫度等。
6.3.4混凝土測溫孔設置要求及做法
1、測溫孔應設置在溫度變化大的,容易散失熱量的部位。測溫孔的口不能迎風設置,測溫口用棉紗團臨時封閉。測溫時,測溫儀表要與外界氣溫采取隔離措施,并留置在測溫孔內不少于3分鐘。
2、測溫孔的位置在測溫孔平面圖上進行編號。
3、具體結構測溫孔的設置。
①現澆樓板測溫孔按縱、橫方向不大于5m間距布置。每間面積不大于20㎡時,可設一個測溫孔;條件良好時可每100㎡設一個點;同一面積內有梁板時,應梁板均設點。
②梁內測溫孔應垂直于梁軸布置,孔深為梁高的1/2—1/3;板內測溫孔應垂直于板面設置,孔深為板厚的1/2,并不小于50mm。
③墻柱測溫孔與墻柱面成30°的夾角或垂直構件,在保溫條件較差的外墻柱柱頭和柱腳各設一個測溫孔,孔深為1/2~1/3墻柱斷面邊長。應設置在背風面;埋置示意如下圖6.0.1所示:

③現澆混凝土挑檐、陽臺等構件,每個至少設置1個測溫孔,并設置在養護不利部位,如邊角等。
6.3.5其他必要的說明
1、測溫點標識
為了便于測溫,測溫點設明顯標識。每次測完后要恢復到原位。所有測溫管及標識操作時要注意保護,嚴禁踩壞、隨意挪動。
2、 測溫操作要求
(1)混凝土養護溫度的測定從混凝土入模開始,直至達到受凍臨界強度拆除保溫,或混凝土溫度降到0℃為止,至少每隔6h測量一次。摻早強、防凍劑的混凝土在強度未達到受凍臨界強度(通過壓同條件試件強度確定混凝土是否到達臨界強度(4MPa)前每隔2h測量一次,達到受凍臨界強度以后每隔6h測量一次。
(2)測溫時將溫度計放入測溫孔后用軟木塞將測溫孔堵嚴,3 分鐘后迅速拔出溫度計讀數。讀數要快,眼睛必須與溫度計的液體柱頂面相平;用光源照射讀數,光源要平照。在測溫過程中,如室外氣溫突然下降至低于預計值,應立即補加保溫層或采取其它措施,防止混凝土過早受凍。
3、 加強測溫工作的管理
配備專職測溫人員,按三班考慮。測溫人員要認真負責,按時按孔測溫,不得遺漏或弄虛作假。測溫記錄要填寫清楚、整潔,必須真實、準確、完整,換班時要進行交接。專職測溫員必須進行培訓及安全交底,了解冬施混凝土的性質、測溫要求,對現場混凝土結構板面覆蓋不嚴要立即覆蓋。
4、防寒流維護措施
(1)冬期施工期間,專職測溫人員要每天收聽天氣預報,特別在混凝土澆筑前,做好提前預防寒流的準備工作。
(2)為防止寒流侵襲,現場多準備一層防火巖棉被。
5、預防凍融循環破壞的措施
在初冬和冬末階段,白天氣溫較高,夜晚氣溫較低,混凝土處于凍融循環的狀態,如溫差過大時可用防火巖棉被覆蓋,對混凝土應加強保溫措施的落實,不能因為白天氣溫較高,就忽視混凝土的保溫。
6.4腳手架工程施工應注意事項
1、冬期腳手架工程施工難度較其他三季節,因天氣寒冷,作業人員手腳變得不靈活,易發生不安全事故。
2、腳手架工程進度應超前主體施工一步架,所以在施工前組織作業人員交底,說明現場情況,施工部位、施工目的及施工應注意的細節。
3、鋼管在冬期時變得極為寒冷,作業人員在作業前應將鋼管上積雪清理干凈,或者在天氣變化時及時將管材收集堆放,做好防護。
4、作業時應穿戴好防護用品,避免出現不必要的傷害。
5、在遇到大風、大雪等惡劣天氣應及時撤離現場,嚴禁外架作業。
6、其他注意事項詳見《天水經濟技術開發區三陽高新技術產業園基礎設施項目腳手架專項施工方案》。
6.5停、緩建工程
1、冬期停、緩建工程越冬停工時的停留位置應符合下列規定:
①混凝土結構可停留在基礎上部地梁位置,樓層間的圈梁或樓板上皮標高位置;
②現澆混凝土框架應停留在施工縫位置;
③混凝土水池底部應按施工縫要求確定,并應設有止水設施;
1、已開挖的基坑或基槽不宜挖至設計標高,應預留200mm-300mm土層;越冬時應對基坑或基槽保溫維護,保溫厚度可按《建筑工程冬期施工規程》(JGJ/T104-2011)附錄C計算確定。
2、混凝土結構工程停、緩建時,入冬前混凝土的強度應符合下列規定:
①越冬期間不應承受外力的結構構件,除應符合設計要求外,尚應符合《建筑工程冬期施工規程》(JGJ/T104-2011)第6.1.1規定;
②升板機構應將柱帽澆筑完成,混凝土強度達到設計要求強度等級。
3、對于各類停、緩建的基礎工程,頂面均應彈出軸線,標注標高后,并采取必要的保護措施。
4、對于有沉降觀測要求的建筑物,應會同有關部門做好沉降觀測記錄。
5、現澆混凝土框架越冬,當裸露時間較長時,除應按設計要求留設施工縫外,尚應根基建筑物的長度和溫差留設施工縫,施工縫位置應與設計聯系確定;施工縫伸出的鋼筋應進行保護,待復工厚檢查合格后方可澆筑。
七、混凝土熱工計算
根據《建筑工程冬期施工規程》(JGJ/T104-2011)第6.2.6條得知,混凝土入模溫度不小于5℃;為確保已澆筑混凝土降溫至0℃之前混凝土強度達到臨界受凍強度,確;炷临|(zhì)量,需要確;炷寥肽囟燃斑_到臨界強度符合規范要求。
7.1入模溫度
1、混凝土入模溫度即混凝土拌合物運輸至澆筑地點的溫度,依據《建筑工程冬期施工規程》(JGJ/T104-2011)附錄A中的A.1.3得知,由于本工程采用商品混凝土泵送施工,所以入模溫度T2按下式計算:
T2=T1-ΔTy-ΔTb...(1)
式中:T1—混凝土拌合物出機溫度;
ΔTy—采用裝卸式運輸工具運輸混凝土?xí)r的溫度降低;
ΔTb—采用泵送混凝土?xí)r的溫度降低;
2、T1可按下式計算:
T1=T0-0.16(T0-Tp)...(2)
式中:Tp—攪拌機棚內溫度(℃);
T0—混凝土拌合物溫度(℃);
3、T0可按下式計算:
T0=0.92(mceTce+msTs+msaTsa+mgTg)+4.2Tw(mw-wsamsa-wgmg)+cw(wsamsaTsa+wgmgTg)-ci(wsamsa+wgmg)/4.2mw+0.92(mce+ms+msa+mg)...(3)
式中:
Ts—參合料溫度(℃);取10。
Tce—水泥的溫度(℃);取10。
Tsa—砂子的溫度(℃);取-2。
Tg—石子的溫度(℃);取-4。
Tw—水的溫度(℃);取50。
mw—拌合物用水量;取180。
mce—水泥用量;取345。
ms—參合料用量;取34.5。
msa—砂子用量;取602.5。
mg—石子用量;取1288。
Wsa—砂子含水率(%);0.2。
Wg—石子含水率(%);0.1。
Cw—水的比熱容[kJ/(kg·K];4.2
Ci—冰的溶解熱(kJ/kg);當骨料溫度大于0℃時:Cw=4.2,Ci=0;當骨料溫度小于0℃時,Cw=2.1,Ci=355。
4、ΔTy、ΔTb可按下式計算:
ΔTy=(αt1+0.032n)X(T1-Ta)...(4)
...(5)
式中:ΔT1—泵管內混凝土溫度與環境溫度之差(℃)現場采用商品混凝土泵送工藝輸送,所以ΔT1=T1-Ty-Ta;
Ta—室外環境溫度(℃)取15。
t1—混凝土拌合物運輸時間取1。
t2—混凝土泵管內輸送時間取0.25。
n—混凝土拌合物運轉次數;采用溜槽時取n=1;采用泵車時n=2。
CC—混凝土比熱容[kJ/(kg·K];取0.97。
Ρc—混凝土的質量密度(kg/m3);2400。
λb—泵管外保溫材料導熱系數[W/(m·K)];“黑心棉”取0.035。
db—泵管外保溫層厚度;取0.03。
Dl—混凝土泵管內徑;0.125。
Dw—混凝土泵管外徑;0.133。
W—透風系數,可按《建筑工程冬期施工規程》(JGJ/T104-2011)表A.2.2-2取值;取1.3。
α—溫度損失系數(h-1);采用混凝土攪拌車時取0.25。
將(2)、(3)、(4)、(5)式子代入(1)式中:
T2=36.8-15.3-11.2=10.3
所以,混凝土入模溫度為10.3℃,滿足入模溫度不小于5℃的要求。
7.2受凍臨界強度
1、混凝土受凍臨界強度視為混凝土早期強度,根據《建筑工程冬期施工規程》(JGJ/T104-2011)附錄B:用成熟度法計算混凝土早期強度得知,成熟度法適用范圍及條件應符合下列規定:
1)本法適用于不參外加劑在50℃以下正溫養護和參外加劑在30℃以下養護的混凝土。
2)本法適用于預估混凝土強度標準值60%以內的強度值。
3)應采用工程實際使用的混凝土原材料和配合比,制作不少于5組混凝土立方體標準試件在標準條件下養護,測得1d、2d、3d、7d、28d的強度值。
4)本法應取得現場養護混凝土的連續溫度實測資料。(溫度、時間)
2、計算曲線方程
1)C30混凝土:
根據已知C30混凝土標準養護試件的齡期和強度資料算出成熟度,見下表:
齡期
2
3
7
28
強度(N/mm2)
10.8
18.8
24.7
40.8
成熟度(℃·h)
1680
2520
5880
23520
用上表的成熟度-強度數據,經回歸分析擬合成以下曲線方程:
f=41.52e-2221.271/m...(1)
f—為混凝土抗壓強度:N/mm2;
2)C40混凝土:
根據已知C30混凝土標準養護試件的齡期和強度資料算出成熟度,見下表:
齡期
2
3
7
28
強度(N/mm2)
14.4
26.8
38.8
52.4
成熟度(℃·h)
1680
2520
5880
23520
用上表的成熟度-強度數據,經回歸分析擬合成以下曲線方程:
f=41.52e-2251.354/m...(2)
f—為混凝土抗壓強度:N/mm2;
3、成熟度計算
根據養護測溫資料,按下式計算成熟度:
M=Σ(T+15)t
式中:T—在時間段t內混凝土平均溫度(℃);
t—溫度為T的持續時間;
1
2
3
4
5
從澆筑起算
養護時間
實測養護溫度(℃)
間隔時間Δt(h)
平均溫度T(℃)
(T+15)Δt
0
12
-
-
-
4
12
4
12.5
110
8
12
4
12.8
111.2
12
13
4
13.4
113.6
16
12
4
12.5
110
20
8
4
7.0
88
24
6
4
5.0
80
32
2
6
2
102
M
Σ(T+15)Δt
714.8
養護32h的強度
將M值代入上式(1)、(2)求得f值:
f30=41.52e-2221.271/714.8=15.8MPa
F40=41.52e-2251.354/714.8=19.9MPa
4、混凝土早期強度值
①依據《建筑工程冬期施工規程》(JGJ/T104-2011)第6.1.1條得知,采用蓄熱法、暖棚法、加熱法等施工的混凝土,當采用硅酸鹽水泥、普通硅酸鹽水泥配制時,其受凍臨界強度不應小于設計混凝土強度等級值的30%,且上述所得f值依據《建筑工程冬期施工規程》(JGJ/T104-2011)附錄B得知應乘以0.8系數即為混凝土達到的強度。
②本工程采用混凝土C30、C40 兩個標號。
所以:
f30=0.8xf30=15.8x0.8=12.6MPa>30%x30=9MPa;
F40=19.9xf40=19.9x0.8=15.9MPa>30%x40=12MPa。
所以本工程采用混凝土綜合蓄熱與暖棚法施工,養護32h時入模溫度滿足要求,臨界強度滿足要求。
八、冬期施工質量、安全組織措施
8.1冬期施工質量措施
8.1.1質量措施
項目質量管理機構組成:本工程由項目經理和技術負責人組成項目管理班子,負責對工程的領導、指揮、協調、決策等重大事宜,對工程的質量、安全、進度和現場文明施工等負全部責任。
1、實行項目經理負責制建立現場質量管理網絡,明確各職能部門的崗位職責層落實責任制度。
2、加強職工思想教育,牢記樹立“質量是企業的生命”和“百年大計,質量第一”的全員質量意識。
3、組織現場班組開展以控制質量通病的宣傳教育活動,提高工程質量。
4、各工序質量控制先自檢、預檢,后隱藏檢,如預檢不合格,則不予以上報驗收。
5、做好隱蔽工程驗收工作,所有隱蔽工程都必須由質檢員和監理工程師驗收并簽字后,方可進行隱蔽。
6、技術管理人員、特種作業人員要經過專業崗位培訓,并保證持證上崗。
7、堅持“三檢”(按圖紙、按規范、按方案交底)施工,堅持質量“三檢”(自檢、互檢、交接檢)制度。
8、實行技術復核制度,復核軸線位置、標高、鋼筋規格、數量,模板安裝位置,截面尺寸是否準確,預留位置是否準確,發現問題及時整改。
9、加強原材料檢查、檢驗工作,原材料進場必須具備出廠合格證,產品質量證明書,質量檢查由專職檢查人員負責,并按規定進行檢驗,拒絕不合格原材料使用到工程上。
10、冬施質量控制的主要環節
(1)冬期施工前,進行一次冬施準備工作大檢查,不具備冬施要求的不得進行冬期施工,對各級管理技術人員和冬施人員進行逐級技術安全交底,使每個施工人員、操作人員了解冬施要求,保證冬施措施貫徹執行。
(2)落實各級施工管理人員冬施崗位責任,建立健全各級管理人員工作定期檢查和交接班制度。
(3)除按常溫質量檢查要求外,還要對冬施各項工作進行監督檢查。
(4)制定冬施計劃必須充分考慮冬期氣溫低、水泥硬化速度慢、結構脫模時間長,尤其是低氣溫施工對工程質量和進度的影響。
(5)在充分落實熱源、物資、勞動力的前提下,合理調整施工面。使勞動力相對集中,確保工程不受影響,對不具備條件的樓棟,不應進行冬施。
(6)抓好冬施物資的供應,尤其是外加劑的選用及質量驗證。
(7)嚴冬(12月10日-1月1日)期間還應采取一定的措施,確;炷凉こ滩皇軆龊Α
(8)應適當提高混凝土的入模溫度,最好不低于10℃,并應確保混凝土的供應速度。
(9)應選用規定溫度為-15℃的混凝土防凍劑。冬期施工雖已采用外加劑的方法,但不可以掉以輕心,還必須做好覆蓋保溫,在嚴冬天氣還可以采用材料加熱等輔助措施。
(10)混凝土開盤應盡量安排在早9:00-下午16:00之間,必須在下午18:00之前將混凝土澆筑完畢并及時覆蓋。
(11)現場應采用封閉保溫及工業暖風機增溫措施。
(12)技術準備不充分或沒有絕對把握時,以及最低氣溫在-10℃以下時不得進行混凝土澆筑施工。
(13)認真做好混凝土的質量控制和強度檢測工作,混凝土試塊必須按規定部位、組數制作,加強對試塊養護管理。冬施期間必須按規定留置同條件試塊,做為混凝土達到受凍臨界強度的依據,同條件試塊必須在現場與構件同條件養護。
8.1.2現場管理措施
1、現場各種施工用料、機具按指定位置堆放整齊并做好標識。
2、水泥應存放于庫房內,防止受雪、受凍。保溫材料應存放于庫房內,并做好標識,嚴禁亂堆亂放。
3、保溫材料要注意保護,防火巖棉被小心拿放、愛護使用,使用完畢及時整理晾曬以備下次使用。
4、對現場進行必要的修整,做好排水措施,消除現場施工用水造成場地結冰現象。
5、施工場地積雪及時清掃,不得將積雪堆放在機電設備、構件堆放的場地附近。
6、保證消防道路暢通。
8.1.3冬期施工保溫管理
1、水源及消火栓,暫設工程水管在進入冬施前根據本方案做好保溫維護工作,保證冬期施工時能正常供水。
2、冬施所需材料計劃應提前一個月提供給公司材料部門,包括需要量、品種、規格及進場日期等要求。
3、無煙煤進場后根據冬施現場平面布置圖合理堆放并覆蓋,遠離動火區,并設專人看管保護。
4、保溫材料應覆蓋嚴密,防止被水淋濕或浸泡。周轉使用的保溫材料每次使用后及時涼曬整理,以備下次使用。
5、冬期施工可能出現的情況及處理措施見表8.0.1。
表8.0.1應急處理措施
序號
緊急情況
應急措施
1
現場停電、停水
加強平時設備檢修,提前作好電路檢查。
2
遇雪天作業
突遇下雪,室外作業面停止施工,作好防雪覆蓋。
6、虛心接受業主、監理、設計院及質量部門提出的建議和要求,努力搞好工程質量。
7、嚴格獎罰制度,現場各級責任人對工程質量認真負責,分期、分階段、分部位達到預期質量目標的給予獎勵,否則,給予處罰。
8.2安全組織措施
8.2.1組織機構
組建安全,消保領導小組,成員見下表。要求各項目部相應設立的項目經理為首的安全,消保領導小組。
1、安全目標:杜絕重傷、死亡事故,輕傷事故率控制在3‰以內。
安全、消防領導小組
組 長:XX
組 員:XX、XX、XX、XX、XX、XX、XX
2、組成安全生產領導小組和相應各級管理組織,對工程安全生產和消防保衛負全面領導責任,分級管理,各負其責。制定安全生產責任制,逐級簽發安全生產責任狀,堅持安全生產、安全檢查,把好五關:教育關、交底關、檢查關、整改關和驗收關。
3、認真貫徹落實“安全第一、預防為主”的安全生產方針,嚴格執行國家和甘肅省安全技術,勞動保護方針、政策、法令、法規、規章制度及上級指示和決議。
4、嚴格執行安全教育條例,必須堅持每天班前十分鐘及周一安全活動制度,職工進場前必須搞好三級教育,并做好安全活動記錄,各工種工人必須經安全培訓和考試合格后方可作業,各道工序施工前,工長和安全員做好書面安全交底,認真執行上級頒布的安全操作規范及安全崗位責任條例。
5、在現場醒目的地方設置安全活動、消防等宣傳標牌及警示牌,讓全體職工都知道現場各種消防措施的位置和使用方法,現場道路要暢通,消防器材嚴禁挪作他用。
8.2.2建立冬施安全生產管理制度
1、認真貫徹“安全第一、預防為主、綜合治理”的方針。
2、所有參施人員都必須進行進場前的安全教育,考試合格后方可施工。
3、各分項工程要進行全面的、有針對性的安全技術交底,履行簽字手續。
4、特種作業人員必須持證上崗,佩帶相應的勞動保護用品。
5、所有進入工地人員必須戴好安全帽,高空作業人員系安全帶,遵章守紀,佩戴標記。
8.2.3施工用電
1、配電箱的電纜有套管,電線進出有序。支線絕緣良好、無老化、破損和漏電現象。
2、室外支線用橡皮線架空,接頭不受拉力并符合絕緣要求。
3、施工用電采用低壓照明,導線不得隨地拖拉或綁在架子上。
4、非專業電工嚴禁私拉亂接。
8.2.4施工機械
1、在冬施的解凍期內,使用的外腳手架、卸料平臺、施工電梯防護等應采取加固措施,對室外的塔吊 、電梯要定時進行檢查,發現問題及時處理,如有大風預報,要提前做好準備。塔吊使用及安裝頂升過程中,應選擇無風和氣溫較高天氣進行施工,保證職工手腳靈活,防止發生安全事故,遇5級以上大風,嚴禁塔吊安裝及塔吊作業,確保施工安全。
2、使用用電機具,操作人員必須帶絕緣手套,穿絕緣鞋。
3、使用電焊機遵守以下規定:
(1)有良好的接地或接零保護。
(2)一、二次線接線處應有齊全的防護罩,二次線應使用線鼻子。
(3)配線不許亂搭亂拉,焊把絕緣良好。
4、各種機械要有專人管理,上機操作者要有考試合格證,并嚴格按操作規程要求進行操作,禁止違章作業。
5、大雪后必須將架子上的積雪清掃干凈,并檢查馬道平臺,斜道設防滑條。檢查扣件、卸載鋼絲繩的情況,如有松動現象,務必及時處理。
8.2.5消防保證措施
1、由于冬期氣候干燥,施工過程中使用暖風機及保溫覆蓋材料,大部分材料對防火要求較高,且冬季是易燃材料失火常發季節。所以本方案特制定如下防火措施:
2、消防設施配備
(1)施工現場配有臨時消防供水系統,水箱用雙層保溫被包裹,隨時檢查防止消防設施受凍,保證可以隨時使用。
(2)木工棚、庫房每50m2至少設置設一組5kg的干粉滅火器,易燃材料隔離放置,其附近嚴禁煙火,懸掛醒目的安全警示牌,設專人值班;除木工加工棚、煤炭存放區設置干粉滅火器外,部分可隨施工進度流轉使用。樓層暖棚內出入口處每層尚應配備不少于3個干粉滅火器。
(1)現場成立兩個義務消防隊:一隊隊員10名;二隊隊員10名。均住在施工現場,以保證隨時到達出事地點,每隊均分為撲救組、報警組、保護現場維持秩序組。
(2)現場管理:按《現場管理制度》和《材料管理辦法》執行。
(3)施工現場24小時有主管領導輪流值班,有緊急情況由值班領導統一指揮。
4、消防管理措施
(1)建立并健全用火管理制度。施工作業用火時,應當經現場消防員現場查驗確認無可燃物后,領取動火證,方可在指定的地點、時間內作業。
(2)與分包單位簽訂消防責任協議書?偘鼏挝粚κ┕がF(xiàn)場的消防安全實行統一管理。
(3)保證臨時消防車道的暢通。禁止在臨時消防車道上堆物、堆料或者擠占臨時消防車道。
(4)各種可燃材料要遠離火源,用火完后要檢查是否有遺落。
建立定期檢查制度。每周組織一次消防保衛聯合檢查工作,并做好檢查記錄和防火工作檔案。
(5)因施工需要搭設臨設,應符合防火要求,并不得使用易燃可燃材料。
(6)使用電氣焊設備必須符合技術規范和操作規程,嚴格防火措施,嚴禁違章作業。電工、電焊工在從事用火工種前應申請動火證,動火證只在指定地點和限定時間內有效。
(7)消防器材和設施不得埋壓、圈占或挪做它用。冬期施工時需對消防設施采取防凍保溫措施。
(8)施工現場嚴禁生明火取暖。辦公區及工人生活區使用油熱電暖氣采暖,嚴禁使用電爐子、“小太陽”和碘鎢燈采暖,人員離開前注意關閉采暖設備。工人床鋪嚴禁使用自制電熱毯取暖。
(9)現場所有易燃物應專門存放,并設置消防器材,特別是冬施中的升溫燃料要設專人負責。
(10)電源開關、控制箱等設施要加鎖,并設專人負責管理防止漏電觸電。
1、施工現場設專人每天進行清掃,雨雪天氣及時清理積雪、路面冰塊。
2、應注意機械油箱是否有跑、冒、滴、漏現象,以免流入土壤,造成土壤污染。
3、現場臨設、辦公區使用電暖器,樓層暖棚升溫采用供熱暖風機。
4、施工現場禁止燃燒建筑垃圾,樓層垃圾清掃應適當灑水濕潤,垃圾嚴禁凌空拋撒。
九、冬期施工防寒流及事故應急措施
9.1組織機構及職責
1、項目部成立以項目經理為組長,技術負責為副組長,其他管理人員為組長的冬期施工應急組織機構;除注意溫度的變化,如有寒流天氣發生必須在12小時前通知項目冬施領導小組,成員名單如下表9.0.1。
2、項目部冬施領導小組要視實際情況,在寒流對工程造成影響前做出決定,啟動冬期施工方案。
3、項目部決定啟動冬期施工方案后,由縣文振任組長的項目應急及搶險小組馬?*炊謔┕し槳鋼械囊,对施工工程进行保螖伂护,确保施工现场每各c饕等嗽、各分项工程脫]惺艿膠韉撓跋臁?/span>
4、項目部成立以項目經理為組長,技術負責為副組長的應急救援領導小組,對冬期施工過程中發生的任何安全事故,及時啟動應急預案,最大限度減少人身及財產的損失。
表9.0.1冬施應急救援領導小組成員名單
姓 名
職 務
聯系電話
備 注
XX
項目經理
18119392104
組 長
XX
技術負責人
13993884653
副組長
XX
施工員
18393183443
組 員
XX
質檢員
15378811664
組 員
XX
安全員
18093898888
組 員
XX
安全員
18294222237
組 員
XX
機械管理員
18919221690
組 員
XX
庫管員
18393388312
組 員
5、組織機構職責
A、組長:主要負責緊急情況發生時組織搶險救護隊相關人員應急搶救。并根據緊急情況的性質和級別決定是否向外申請援助、上報和對善后工作的布置。
B、副組長:在組長的布置下落實有關設施、物資并組織實施;組織有關人員進行應急準備及響應預案培訓,必要時組織演練;檢查預案落實情況。并在事故發生時具體組織對緊急情況的應急處理或救護。并協助項目經理做好善后工作。
C、各成員職責:在副組長的指揮下協助相關部門領導開展?fàn)I救工作,對緊急情況進行處理或救護,并在處理或救護過程中提供人力、物力、交通等的具體保障。緊急情況發生時可口頭或電話通知項目部緊急搶險救護隊主要人員。
9.2事故上報程序
1、事故的目擊者,應迅速將塔現場事故匯報項目經理和項目安全負責人,項目經理和項目安全負責人接到事故的報告后,迅速到事故現場,調查事故人員傷亡和財產損失情況。
2、項目經理接到事故信息,了解清楚事故范圍和損失情況后,在2小時內向上級領導匯報事故發生的原因、范圍、人員傷亡情況,并及時組織參加搶救傷員,將傷員搶救情況和事故損失情況隨后匯報上級主管部門。
3、由項目經理打電話通知120進行傷員急救。救援人員到現場后由項目經理或副經理負責介紹事故損失情況和救援情況,亟待解決的救援問題,在項目經理或副經理帶領下參加應急救援。
4、在事故沒了解清楚前,其他人員不得向外界透露信息,應由項目經理統一向外界發出應急事件信息,以防信息的混亂和其真實性。
5、項目經理和項目安全負責人按以上要求
組織。
1、應急物資、設備是應急救援工作的重要保障,根據潛在事件性質和后果分析,配備應急救援所需的救援物資、設備,具體如下表9.0.2:
表9.0.2主要應急處置物資及救援機械明細表
序號
材料設備名稱
單位
數量
存放位置
1
小 車
臺
2
現場
2
安全帶
套
60
現場庫房
3
安全繩
根
60
現場庫房
4
防護靴
雙
50
現場庫房
5
防護手套
雙
100
現場庫房
6
干粉滅火器
個
100
庫房、樓層內、暖棚、木工棚、可燃物旁
7
消防砂
m3
30
現場
8
消防桶
個
20
現場
9
鐵鍬
把
20
現場
10
裝載機
臺
1
現場
11
發電機
臺
1
現場庫房
12
潛水泵
臺
8
現場庫房
13
藥 箱 及 藥 品
批
1
現場辦公室
14
對 講 機
部
20
管理人員每人一部
15
移動電話
部
20
管理人員每人一部
16
手電筒
個
20
現場庫房
17
喊話喇叭
個
1
現場庫房
18
擔 架
副
1
現場庫房
19
口 罩
個
500
現場庫房
冬期施工主要容易發生火災、觸電、煤煙中毒、高處墜落及物體打擊等事故。
9.4.1火災事故預防監控措施
1、施工現場發生火災的主要環節
2、電氣線路超過負荷或線路短路引起火災,電熱設備、照明燈具使用不當引起火災,大功率照明燈具與易燃物距離過近引起火災,電弧、電火花等引起火災。電焊機、點焊機、對焊使用時電氣弧光、火花等會引燃周圍物體,引起火災;勞務人員生活、住宿臨時用電拉設不規范,有亂拉亂接現象。
3、預防措施
(1)做施工組織設計時要根據電器設備的用電量正確選擇導線截面,導線架空敷設時其安全距離必須滿足規范要求。
(2)電器操作人員要認真執行規范,正確連接導線,接線柱要壓勞、壓實。
(3)現場用的電動機嚴禁超載使用,電機周圍無易燃物,發現問題及時解決,保證設備正常運轉。
(4)施工現場內嚴禁使用電爐子,室內不準使用功率超過60W的燈泡。
(5)使用點焊機時要執行用火證制度,并有人監護、施焊周圍不能存在易燃物體,并配備防火設備。電焊機要放在通風良好的地方。
(6)施工現場的高大設備要做好防雷接地工作。
(7)存放易燃?xì)怏w、易燃物倉庫內的照明裝置一定要采用防爆型設備,導線敷設、燈具安裝、導線與設備連接均應滿足有關規范要求。
9.4.2觸電事故的應急處置措施
1、發生觸電傷害事故,首先使觸電者迅速脫離電源(方法是切斷電源開關。
2、用干燥的絕緣木棒、布帶等將電源線從觸電者身?*衛牖蚪サ繒甙牙氳繚?。其次將觸電者移至空氣流通好的地方,情況嚴重者,邊就地釆用人工呼吸法和心臟按壓法搶救,同時就近送醫救治。
3、預防措施:最重要處為教育作業人員心理素質,嚴禁私拉亂接和“**慣性錯誤操作”,所有帶電作業均應由專業電工完成。
9.4.3煤氣中毒事故的應急處置措施
1、施工現場一旦發生一氧化碳、二氧化氮、二氧化硫、硫化氫等超過允許濃度時,應及時撤離現場,因這些有害氣體均能使人吸入后中毒。
2、如發現有人中毒昏迷后不要貿然進入現場施救,否則會導致多人中毒的嚴重后果。
3、遇到此種情況,救護者定要保持清醒的頭腦,首先對中毒區進行通風,待有害氣體降到允許濃度時,方可進入現場搶救。
4、救護者施救時切記,定要戴上防毒面具。
5、將中毒者抬至空氣新鮮的地點后,立即通知救護車送往醫院救治。
6、預防措施:現場如需要使用或產生有害氣體作業的,應報項目部備案,必須由專人監護情況下作業。
9.4.4高處墜落及物體打擊事故預防監控措施
1、施工現場可能發生高處墜落和物體打擊事故的環節
(1)交叉作業時落物。
(2)雪天后腳手板結冰滑落。
(3)材料、垃圾直接往下拋擲。
(4)冬季風力大。
2、預防措施
(1)凡在距地2m以上,有可能發生墜落的樓板邊、陽臺邊、電梯井口、預留洞口、通道口等高空作業時,都必須設置有效可靠的防護措施,防止高處墜落和物體打擊。
(2)嚴禁架上嬉戲、打鬧、酒后上崗和從高處向下拋擲物塊,以避免造成高處墜落和物體打擊。
(3)雪天后及時清掃防止結冰。冬季施工下雪過后,架子鋪板容易結冰導致施工人員滑到墜落,發生事故后救援小組應立即趕往事故現場進行救援,對輕傷患者應講行現場急救,然后送往醫院進行觀察洽療;對于重傷應根據現場情況立即進行臨時救援并同時拔打急救中心120電話,送往醫院進行搶救。
9.4.5機械傷害事故應急處理措施
1、發生機械傷害,要及時停止機械運轉,并根據傷害采取相應的救治措施。
2、及時將現場上報相關部門,傷勢嚴重的應及時撥打120救援。出血性外傷應及時采取止血措施,避免傷員因失血過多造成生命危險。骨折性外傷,應在挪動傷員時要采取冷靜小心,采取正確的方法救治避免傷勢擴大。對事故現場要注意保護,并配合上級部門調查和處理,做好傷員及家屬的善后工作。
3、預防措施:應做好安全教育,對機械操作員一定要了解“三懂四會”,對機修工要明白“四懂三會”。
9.4.6火災的應急處理措施
1、對生火加溫人員進行消防安全培訓,熟練掌握滅火器的使用方法,施工作業面放置干粉滅火器,生火加溫人員實行兩班倒,在生火加溫前,都需要提前進行動火申請手續,一旦發生火災時,生火人員應立即撥打119火警電話,同時通知項目所有人員,第一時間采取有效的滅火措施,將火苗盡快撲滅,避免引起更大火源。
2、對事故現場要注意保護,并配合上級部門調查和處理,做好傷員及家屬的善后工作。
3、預防措施:現場按照《建筑工程施工現場消防安全技術規范》(GB50720-2011)要求布置消防設施,同時做好作業人員的安全技術交底。
4、緊急情況可隨時撥打天水市第二人民醫院急救電話0938-8361177
5、救援路線:
由項目所在地去往天水市第二人民醫院:出項目東側大門右拐沿中心大道經麥甘高速,到達天水市第二人民醫院,路線圖如下:
6、新型冠狀病毒為常態化管控,預防及預案詳見本工程《新型冠狀病毒肺炎預防及應急預案》。
7、其他傷害事故詳見本工程《事故應急預案》。

附表

梁板測溫點布置圖

注:1、1#、2#樓戶型一樣
2、測溫點(個/100㎡、50㎡)位于模板接觸面1/2梁板厚的混凝土內;
1、板編號○從左向右依次為①-⑨#,梁編號□從左向右依次為1-16#。
墻柱測溫點布置圖

注:1、編號△從左向右1-15
2、墻柱混凝土測溫點(個/50㎡)在墻柱混凝土接觸面1/2~1/3斷面的混凝土中,且布置在背風面。
暖棚搭設剖面圖
