某科城房地產開發項目鋼筋施工方案

第一章、編制依據

1、《建筑工程施工質量驗收統一標準》 GB50300-

2、《混凝土結構工程施工質量驗收規范》 GB50204-

3、《鋼筋焊接及驗收規程》 JGJ/18-

4、 某科城房地產開發項目(二期)施工圖紙

5、 某科城房地產開發項目(二期)施工組織總設計

6、《建筑工程施工工藝規程》 DBJ14-032-

7、《鋼筋機械連接通用技術規程》 JGJ107-

1、基本概況:

某工程項目期共4棟住宅樓及裙房、車庫組成,層數為26層、34層及部分2層沿街商業用房,地下為全地下車庫組成,總建筑面積為12.28萬平方米。

第三章、施工前的準備

1、所有進入現場的鋼筋必須有合格證、出廠檢驗報告。

2、每批鋼筋進場后,首先要核對合格證是否與本批鋼筋相符,報請監理單位、項目管理單位進行進場驗收。

3、經外觀檢查驗收合格的每批鋼筋應按規范規定取樣做機械性能試驗(必要時需做化學成分分析的應進行化學成分分析試驗),試驗合格后方準使用。嚴禁使用再生鋼材及劣質產品。

4、鋼筋采取集中統一配料,在現場加工棚內機械加工,分類堆放并掛牌標志清楚,使用時人工配合塔吊運至綁扎部位,人工綁扎成型。如下圖所示:

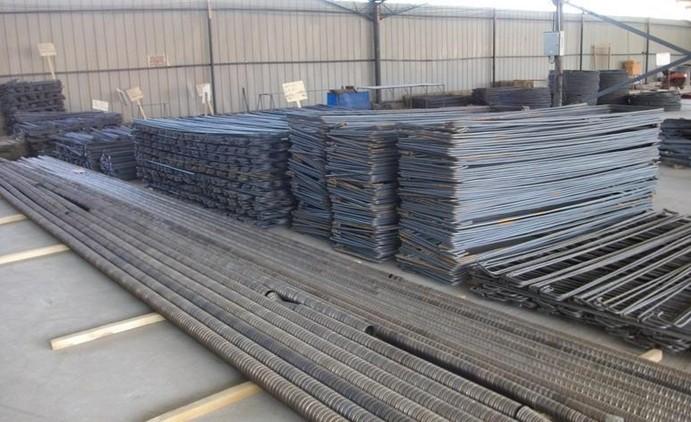

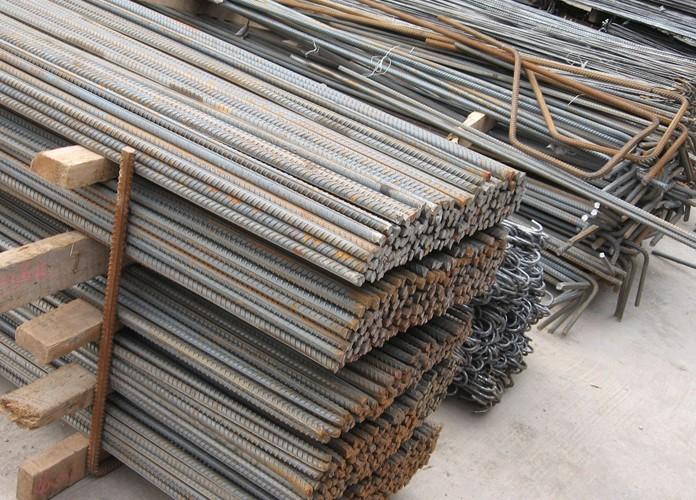

鋼筋堆放圖

5、根據要求,本工程以水泥砂漿墊塊、大理石板、水泥支承輥、塑料墊塊為鋼筋保護層限位措施,墊塊厚度同保護層厚度,鋼筋進場后,運至鋼筋堆放區,嚴格按照分批、牌號、規格、長度,分別掛牌堆放,不得混淆。

第四章、鋼筋的施工

1、鋼筋的接頭

1)本工程所用鋼筋規格及種類較多,其中有普通鋼筋也有抗震鋼筋,包括HPB300、HRB335 、HRB400、HRB335E 、HRB400E。在加快施工進度和保證工程質量的前提下,結合工程實際情況決定:鋼筋的連接方式:剪力墻及柱豎向鋼筋:直徑大于等于22mm的鋼筋套絲連接;直徑大于等于14mm小于等于20mm的鋼筋電渣壓力焊連接。直徑小于等于14mm的鋼筋綁扎連接。梁板鋼筋:直徑小于14mm的鋼筋綁扎連接;直徑大于等于14mm且小于20mm的為閃光焊;直徑大于等于20mm的鋼筋套絲連接。所有接頭滿足接頭百分率要求。 筏板鋼筋長方向采用機械連接,接頭百分率為50%。其中機械接頭為一級接頭,接頭百分率宜為50%,接頭位置不限。

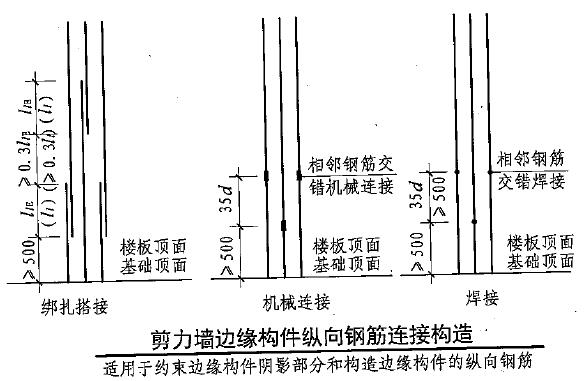

2、鋼筋接頭的位置

同構件同區段內的鋼筋接頭的數量,以及綁扎接頭的搭接長度必須符合規范規定和設計要求。設計無要求時采用如下原則:剪力墻豎向鋼筋采用100%連接,滿足1.2倍的錨固長度。接頭中心為0.6Lae.標準層剪力墻構造邊緣柱、約束柱、轉角柱、端柱、暗柱、翼柱等,嚴格按照11G101-1施工,接頭百分率50%,接頭錯開500mm與35d的較大值。具體如下圖所示,接頭位置距地大于等于500mm。梁原則上盡量不留接頭,接頭百分率宜為25%,如采用一級直螺紋接頭連接,可為50%,其接頭位置不限。其余為底部筋在支座處連接、上部筋在跨中1\3處連接。板搭接百分率為25%,如采用機械連接的接頭則為50%。

4、直螺紋連接

本工程縱向受力鋼筋(20mm≤d)采用鋼筋滾壓直螺紋連接,施工工藝具體如下:

4.1工藝流程

預接:鋼筋端面平頭 剝肋滾壓螺紋 絲頭質量檢驗 利用套筒連接 接頭檢驗;

現場連接:鋼筋就位 擰下鋼筋保護帽和套筒保護帽 接頭擰緊 作標記 施工質量檢驗。

4.2鋼筋絲頭加工

4.2.1、按鋼筋規格所需的調整試棒調整好滾絲頭內孔最小尺寸。

4.2.2、按鋼筋規格更換漲刀環,并按規定的絲頭加工尺寸調整好剝肋直徑尺寸。調整剝肋擋塊及滾壓行程開關位置,保證剝肋及滾壓螺紋的長度符合絲頭加工尺寸的規定。

4.3鋼筋絲頭加工完成、檢驗合格后,要用專用的鋼筋絲頭保護帽或連接套筒對鋼筋絲頭進行保護,以防螺紋在鋼筋搬動或運輸過程中被損壞或污染。

4.4使用扳手或管鉗對鋼筋接頭擰緊時,只要達到力矩扳手調定的力矩值即可。

4.5鋼筋端部平頭最好使用臺式砂輪片切割機進行切割。

4.6連接鋼筋注意事項:

4.6.1、鋼筋絲頭經檢驗合格后應保持干凈無損傷。

4.6.2、所連鋼筋規格必須與連接套規格一致。

4.6.3、連接水平鋼筋時,必須從一頭往另一頭依次連接,不得從兩頭往中間或中間往兩端連接。

4.6.4、連接鋼筋時,一定要先將待連接鋼筋絲頭擰入同規格的連接套之后,再用力矩扳手?jǐn)Q緊鋼筋接頭;連接成型后用紅油漆作出標記,以防遺漏。

4.6.5、力矩扳手不使用時,將其力矩值調為零,以保證其精度。

4.7檢查鋼筋連接質量:

4.7.1、檢查接頭外觀質量應無完整絲扣外露,鋼筋與連接套之間無間隙。如發現有一個完整絲扣外露(小于等于1p),應重新擰緊,然后用檢查用的扭矩扳手對接頭質量進行抽檢。

4.7.2、用質檢力矩扳手檢查接頭擰緊程度。

4.8直螺紋接頭試驗

4.8.1、同一施工條件下,采用同一批材料的同等級、同型式、同規格接頭,以500個為一驗收批進行檢驗和驗收,不足500個也為一驗收批。每一批取3個試件作單向拉伸試驗。

4.8.2、當三個試件抗拉強度均不小于該級別鋼筋抗拉強度的標準值時,該驗收批定為合格。如有一個試件的抗拉強度不符合要求,應取六個試件進行復檢。

復檢中仍有一個試件不符合要求,則該驗收批判定為不合格。

4.8.3、連接鋼筋前,將下層鋼筋上端的塑料保護帽擰下來,露出絲扣,并將絲扣上的水泥漿等污物清理干凈。

4.8.4、 連接鋼筋時,將已擰套筒的上層鋼筋擰到被連接的鋼筋上,并用力矩扳手按規定的力矩值把鋼筋接頭擰緊,直至力矩扳手在調定的力矩值發出響聲,并畫上油漆標記,以防鋼筋接頭漏擰。力矩扳手每半年應標定一次,如圖

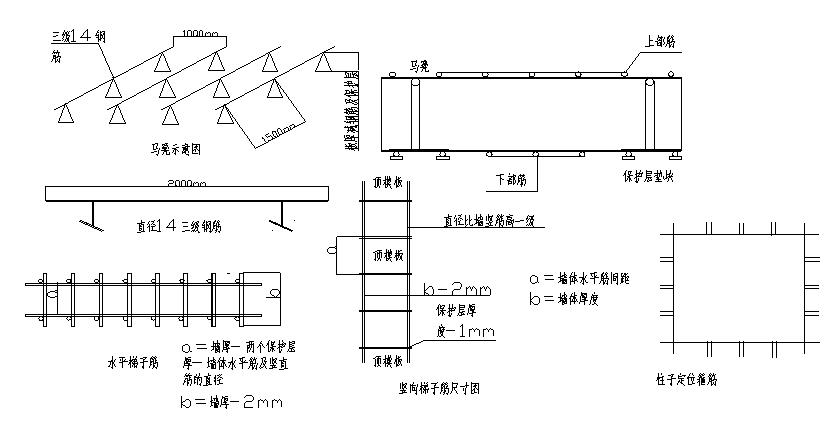

梯子筋:墻體水平筋間距用豎向梯子筋控制,見圖1.5.5豎向梯子筋的水平梯凳為頂模梯凳,長度控制在墻厚減2mm,上、中、下均勻分布;其余梯凳為不頂模梯凳,長度控制在墻厚減10mm。梯子筋豎筋位置控制墻體水平筋保護層,梯子筋兩根豎筋最外皮的距離為墻厚減兩個墻體水平筋保護層再減兩個水平筋直徑。豎向梯子筋代替墻體豎向主筋時,梯子筋豎向鋼筋直徑應比墻體豎向鋼筋直徑增加一級。梯子筋的放置數量以每道墻2~3個,距離3m左右為宜。頂模撐用切割機切平無邊毛,兩端刷防繡漆。墻體豎向鋼筋間距用水平梯子筋控制,見圖1.5.6,水平梯子筋的水平梯凳間距等于墻體豎向鋼筋間距,其中3~4個水平梯凳為頂模梯凳,其長度等于墻厚減2mm。水平均勻分布;其余梯凳為不頂模梯凳,長度控制在墻厚減10mm。其他基與豎向梯子筋相同;需要注意的是,水平梯子筋必須每道墻通長設置,且只有將水平梯子筋放在墻體大模板以內才可以控制墻體豎向鋼筋的保護層,否則只能控制豎向墻體鋼筋的水平間距。

1、 柱子綁扎時采用定位箍筋進行定位。具體詳圖詳見上面。

8、鋼筋綁扎

1)鋼筋綁扎

1.1.1鋼筋綁扎順序

1.1.1.1基礎鋼筋綁扎:防水底板、墻體、柱放線預檢 → 綁扎底部鋼筋 →自檢、專檢→ 報監理檢查 → 綁扎馬櫈鋼筋 →綁扎上部鋼筋 → 綁扎墻體、柱插筋 → 綁扎定位鋼筋 → 彈標高控制線 → 自檢、專檢 → 報監理隱檢 → 交接檢(下道工序) → 其它工序施工時派專人看鋼筋

1.1.1.2墻體鋼筋綁扎:彈放墻體位置線、鋼筋50cm控制線、門窗口線 → 預檢驗線 → 檢查調整豎向鋼筋位置 → 畫水平間距 → 綁定位橫筋 → 綁其余橫筋 → 綁扎上部控制位移的卡具 → 封擋施工縫后澆帶鋼絲網 → 安裝保護層墊塊 → 自檢、互檢 → 交接檢 →報監理隱檢(下道工序) → 其它工序施工時派專人看鋼筋

1.1.1.3柱鋼筋綁扎:彈放柱位置線、鋼筋50cm控制線 → 預檢驗線 → 檢查調整主筋位置 → 畫箍筋間距 → 綁定位卡具 → 綁扎箍筋 → 安裝保護層墊塊 → 自檢、互檢 → 交接檢 →報監理隱檢(下道工序) → 其它工序施工時派專人看管調整鋼筋。

1.1.1.4頂板梁鋼筋綁扎:墻體、柱混凝土上部鑿毛 →人工配合汽泵清理雜物 → 彈放底層鋼筋位置線、留孔線 → 擺放、綁扎底層鋼筋 → 自檢、專檢、交接檢 → 電工配管 → 自檢、專檢 → 綁扎馬凳及上部蓋筋、箍筋 → 支放墊塊 → 安裝固定預留孔模具 → 封擋施工縫、后澆帶鋼絲網等 → 自檢、互檢 → 交接檢 →報監理隱檢(下道工序) → 其它工序施工時派專人看鋼筋

1.1.2鋼筋綁扎工藝:

1.1.2.1鋼筋綁絲采用24#火燒絲并采用兜扣,確保鋼筋不位移。

1.1.2.2鋼筋的保護層厚度、錨固長度、搭接長度、接頭位置等應符合鋼筋構造要求的規定。

2)質量標準

2.1保證項目軟性火燒絲,按綁扎鋼筋直徑及綁扎方法截為兩段或三段。墻體及頂板鋼筋綁扎采用"八字扣",雙向受力鋼筋必須將鋼筋交叉點全部綁,綁鉤擰2~3轉后尾頭3cm左右為宜,綁扣在墻內側,且把出頭順手同一左下角度按向墻中心方向;柱四角和箍筋相交處采用正反"八字扣",綁扎牢靠。

a.鋼筋的品種和質量、焊條的牌號、性能及使用的鋼板必須符合設計要求和現行有關標準的規定。進口鋼筋焊接前必須進行化學成分檢驗和焊接試驗,國產鋼筋焊接前必須進行焊接試驗。符合現行有關規定后方可焊接。

b.鋼筋表面必須清潔。帶有顆粒狀或片狀老銹,經除銹后仍留有麻點的鋼筋嚴禁按原規格使用。

c.鋼筋的規格、形狀、尺寸、數量、間距、錨固長度、接頭設置必須符合設計要求和現行施工規范的規定。

d.焊接接頭機械性能試驗結果必須符合現行鋼筋焊接及驗收的專門規定。

2.2基本項目

a.綁扎鋼筋的缺扣、松扣數量不超過綁扣數的10%,且不應集中。

b.彎鉤的朝向應正確。綁扎接頭應符合現行施工規范的規定,每個搭接長度不小于規定值。

c.用Ⅰ級鋼筋制作的箍筋,其數量符合設計要求,彎鉤角度和平直長度應符合現行施工規范的規定。

d.對焊接頭無橫向裂紋和燒傷,焊包均勻。接頭處彎折不得大于4°,接頭處鋼筋軸線的偏移不得大于0.1d且不大于2mm。

e.閃光焊及電渣壓力焊接頭焊縫表面平整,無凹陷、焊瘤,接頭處無裂紋、氣孔、灰渣及咬邊。接頭尺寸允許偏差不得超過以下規定:①綁條沿接頭中心的縱向位置偏移不大于0.5d;②接頭處鋼筋軸線的偏移不大于0.1d且不大于2mm;③焊縫厚度不小于0.05d;④焊縫寬度不小于0.1d;⑤焊縫長度不小于0.5d;⑥接頭處彎折不得大于4°。

f.箍筋的間距數量應符合設計要求,本工程4級抗震,彎鉤角度135度,彎鉤平直長度應為10d且不小于75mm。

g.機械連接接頭符合規范驗收要求,套絲時要求鋼筋段頭平整,套絲長度符合設計要求,上緊套筒時要達到要求力矩。上緊后,外漏不得超過一個完整絲。鋼筋端頭應該平直不得彎曲。

g.允許偏差項目詳見下表

鋼筋安裝及預埋件位置的允許偏差表

9、成品保護

1)成型鋼筋應按指定地點堆放,用墊木墊放整齊。

2)綁扎墻筋時應搭臨時架子,不準蹬踩鋼筋。

3)底板上下層鋼筋綁好后,支撐馬凳要綁牢固,防止其他工種操作時蹬踩變形。

4)柱子綁扎鋼筋之后,不準踩踏鋼筋。

5)樓板的彎起鋼筋,負彎矩鋼筋綁好后,不準踩在上面行走,在澆筑混凝土前一定保持原有形狀,并派鋼筋工專門負責修理。

6)綁扎鋼筋時禁止碰動預埋鐵件及洞口模板。

7)模板內面涂隔離劑不要污染鋼筋。

8)安裝電線管、暖衛管線或其他設施時不得任意切斷和碰動鋼筋。

10、應注意的質量問題

1)墻、柱預埋鋼筋位移:墻、柱主筋插筋與底板上下鋼筋需妥善固定綁扎牢固,確保位置正確,必要時可附加鋼筋電焊焊牢(主筋不得施焊)。混凝土澆筑前后應有專人檢查修整。

2)露筋:墻、柱鋼筋每隔1m左右加綁帶鉛絲的水泥砂漿墊塊(或塑料定位卡)。

3)搭接長度不夠:綁扎時應對每個接頭進行尺量,檢查搭接長度是否符合設計和規范要求。

4)鋼筋接頭位置錯誤:梁、柱、墻鋼筋接頭較多時,翻樣配料加工時應根據圖紙預先畫施工簡圖,注明各號鋼筋搭配順序,并避開受力鋼筋的最大彎矩處。

5)綁扎接頭與對焊接頭未錯開:經對焊加工的鋼筋,在現場進行綁扎時對焊處要錯開搭接位置。因此,加工下料時,凡距鋼筋端頭搭接長度500mm以內不得有對焊接頭。

6)柱子和剪力墻鋼筋位移:原因是振搗混凝土?xí)r碰動鋼筋。在澆筑混凝土前檢查位置是否正確,用固定卡(或水平鋼筋、箍筋)加以固定,并安排專人在澆筑完混凝土初凝前立即修整鋼筋的位置。

7)梁鋼筋骨架尺寸小于設計尺寸:原因是,配制箍筋時按箍筋外徑尺寸計算,造成骨架的寬和高均小于設計尺寸;另外雙支箍筋的梁,經常出現組合后的寬度小于設計尺寸。在翻樣和綁扎前應熟悉圖紙,綁扎后加強檢查。

8)梁、柱、交接處核心區箍筋間距未加密:綁扎前先熟悉圖紙,綁梁鋼筋前先將柱箍筋套豎筋上,穿完梁鋼筋后再綁。

9)箍筋搭接處未彎成135度,平直長度不足10d(d為箍筋直徑):加工成型時應注意檢查平直長度是否符合要求,現場綁扎操作時,應認真按135度彎鉤。

10)梁主筋支座的錨固長度不夠、彎起鋼筋位置不準:在綁扣前,先按設計圖紙檢查對照已擺好的鋼筋是否正確,然后再進行綁扣。

11)板的彎起鋼筋,負彎矩鋼筋踩到下面:綁好之后禁止人在鋼筋上行走,且在澆筑混凝土前整修檢查合格后再澆筑。

12)板鋼筋綁扎后不直,位置不準:板的主筋分布筋要用尺桿劃線,從一面開始標出間距,綁扎時隨時找正找直。

13)柱、墻鋼筋骨架不垂直:綁豎向受力筋時要吊正后再綁扣,凡是搭接部位要綁三個扣,以免不牢固發生變形。另外綁扣不能綁成同一方向的順扣。墻\柱上部鋼筋,要搭架子進行綁扎,并采取固定鋼筋的措施。

14)綁扎接頭內混入對焊接頭:在配制加工過程中,切斷柱鋼筋時要注意,端頭有對焊接頭時要避開搭接范圍。

11、防止鋼筋位移的措施

1)防止柱筋位移

a、樓層柱筋在模板上口對稱布置砂漿墊塊,并用活動定位架定位。

b、砼澆完后立即對柱筋位置進行復驗,必要時及時進行糾正。防止墻筋位移

c、單層鋼筋網片墻:為保證支模板時鋼筋網片居墻中,在鋼筋網片上焊短鋼筋,起限位作用(注意鋼筋盡量焊在水平筋上),間距1000mm左右。

d、雙層鋼筋在墻體上部,約距墻鋼大模頂部200mm距離處綁扎水平爬梯筋作為限位(每個爬梯筋長約1200mm,間距300mm左右)以防澆筑砼時鋼筋移位。

12、后澆帶與施工縫處要求

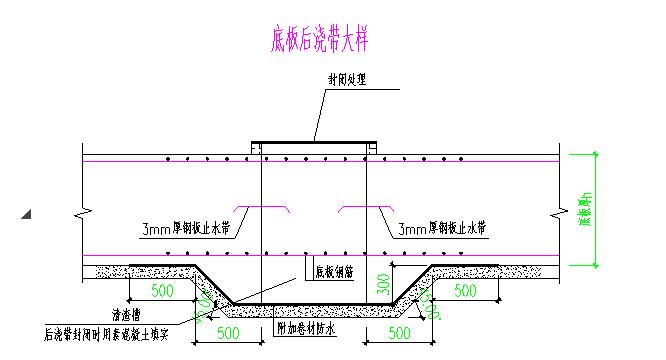

基礎底板外墻應一次澆筑高出底板300mm并設置施工縫,外墻水平施工縫內設置止水條。基礎底板及外墻后澆帶設置止水鋼板,開口朝下、朝外,尺寸為300mm*3mm。綁完底皮筋后進行止水鋼板的安放工作,焊接支撐腿,綁扎密封鋼絲網。然后止水鋼板拉線調直焊接固定。然后再上部焊接帶網支腿,滿足保護層要求。后澆帶完畢后,采用木板在其上部密封固定。防止雜物進入,難以清理。后澆帶待兩側砼澆筑滿足2個月后進行澆注。后做專項方案。做法如下圖:

構造柱采用圖紙設計要求的預留鋼筋以后焊接連接,外漏鋼筋長度為100mm

13、鋼筋變直徑及砼墻體變截面

鋼筋變直徑及砼墻體變截面時嚴格按照11G101-1圖集節點要求施工。

鋼筋設計基本相鄰兩層地下室直徑偏差為一個鋼筋直徑,根據焊接技術規范要求,鋼筋相差在一個直徑范圍內的,采用電渣壓力焊接。要求上下同心,焊苞均勻。直徑大于2個直徑的變截面鋼筋,采用底部鋼筋封邊收口,水平段彎折不小于12d。上部鋼筋插入下部墻體內不小于1.2倍的錨固長度。

外圍及內側剪力墻擋土墻,截面變小時。采取兩種方案,當為截面寬度變小50mm之內時,鋼筋彎折1/6的比例。外側鋼筋盡量能通則通,如接頭盡量在上部位置鋼筋處、搭接、絲接、焊接。

第五章、質量保證措施

1、鋼筋的進場

鋼筋工程材料質量控制與檢驗進廠鋼筋必須有廠方質量合格證或試驗報告單。進場時應按批號及直徑分批檢驗,檢驗應在濟南高新區試驗室,合格后方可使用。針對該工程,縱向受力筋,檢驗所得的強度實測值應符合下列要求。鋼筋抗拉強度實測值與屈服強度實測值的比應小于1.25;鋼筋的屈強實測值與強度標準值的比不應大于1.3,另外對帶"E"抗震鋼筋則最大拉力下最大總伸長率不小于9%。

2、鋼筋加工及制作

下料之前要求分包隊伍必須上報鋼筋下料單,由預算及技術部門專職人員審核,審核通過后方可進行下料制作。要求下料必須尺寸精確,節點滿足圖集設計要求的同時,便于施工。

3、焊接質量要求

3.1閃光焊及電渣壓力焊接頭焊縫表面平整,無凹陷、焊瘤,接頭處無裂紋、氣孔、灰渣及咬邊。接頭尺寸允許偏差不得超過以下規定:①綁條沿接頭中心的縱向位置偏移不大于0.5d;②接頭處鋼筋軸線的偏移不大于0.1d且不大于2mm;③焊縫厚度不小于0.05d;④焊縫寬度不小于0.1d;⑤焊縫長度不小于0.5d;⑥接頭處彎折不得大于4°。

3.2箍筋的間距數量應符合設計要求,本工程三級抗震,彎鉤角度135度,彎鉤平直長度應為10d且不小于75mm。

3.3.機械連接接頭符合規范驗收要求,套絲時要求鋼筋段頭平整,套絲長度符合設計要求,上緊套筒時要達到要求力矩。上緊后,外露不得超過一個完整絲。鋼筋端頭應該平直不得彎曲。

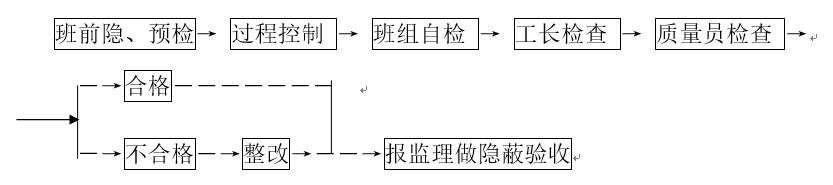

4、質量保證流程圖:

5、嚴格按照施工組織設計中的質量保證體系進行質量控制,實行定崗定位,各個環節認真落實。

6、在鋼筋綁扎過程中,各班組、工長、質量檢查員要特別注意過程控制,防止發生大工作量的返工返修。

第六章、安全保證措施

1、 施工人員必須進行技術培訓,并持上崗證操作。

2、 進入現場必須遵守安全生產六大紀律。

3、 鋼筋斷料、配料、彎料等工作應在地面進行,不準在高空操作。

4、 搬運鋼筋要注意附近有無?*鎩⒓蕓盞縵吆推淥偈鋇縉魃璞福樂垢紙罨刈鱟駁縵呋虼サ縭鹿省?/span>

5、 現場綁扎梁鋼筋時,不得站在模板上操做,必須在腳手架上操作;綁扎框架柱鋼筋時,必須搭設操作平臺。不準站在鋼筋?*鐫?jì),也不准将木料、钢管、笌茫板穿栽嵵箍闹k魑救稅濉?/span>

6、 起吊鋼筋骨架,下方禁止站人,必須待骨架降落距模板1米以下才準靠近,就位支撐好方可摘鉤。

7、 起吊鋼筋時,規格必須統一,不準長短參差不齊,細長鋼筋不準一點吊

8、 切割機使用前,必須檢查機械運轉是否正常,有否二級漏電保護;切割機后方不準堆放易燃物品。

9、 鋼筋頭子應及時清理,成品堆放要整齊,工作臺要穩,鋼筋工作棚照明燈必須加網罩

10、 高空作業時,不得將鋼筋集中堆在模板上和腳手板上,也不要把工具、鋼箍、短鋼筋隨意放在腳手板上,以免滑下傷人。

11、 在雷雨天時必須停止露天作業,防止雷擊鋼筋傷人。

12、 鋼筋骨架不論其固定與否,不得在上行走,禁止踩踏柱子的箍筋上下。

13、搬運鋼筋時,要注意前后方向有無碰撞危險或被鉤掛料物,特別是避免碰掛周圍和上下方向的電線。人工抬運鋼筋,上肩卸料要注意安全。

14、起吊或安裝鋼筋時,應和附近高壓線路或電源保持一定安全距離,在鋼筋林立的場所,雷雨時不準操作和站人。

15、在高空安裝鋼筋應選好位置站穩,系好安全帶。

16、考慮豎向鋼筋采用電渣焊焊接使用的焊機設備外殼應按零或接地,露天放置的焊機應有防雨遮蓋。

用于電渣焊作業的工作臺、腳手架,應牢固、可靠、安全、適用。在高溫天氣施工時,焊接施工現場要做好防署降溫工作。 在大、中雨天時嚴禁進行焊接施工。在細雨天時,焊接施工現場要有可靠的遮蔽防護措施,焊接設備要遮蔽好,電線要保證絕緣良好,焊藥必須保持干燥。焊工作業,應穿戴焊工專用手套、絕緣鞋、手套及絕緣鞋應保持干燥。在潮濕的地方作業時,應用于燥的木板或橡膠片等絕緣物作墊板。焊接電纜必須有完整的絕緣,絕緣性能不良的電纜禁止使用。

17、綁扎立柱墻體鋼筋時,不準站在鋼筋骨架上,和攀登骨架上。梁柱骨架,應用臨時支撐防止傾倒。

第七章、環保與文明施工措施

1、 現場鋼筋(包括原材、成品鋼筋)按規格、類別擺放整齊并掛牌標識。

2、 鋼筋機械要放于鋼筋加工棚內、及時潤滑,防止噪音。

3、 鋼筋機械不要漏油。

4、 鋼筋頭要集中堆放,并要及時回收利用。

5、 每天上下班均要對鋼筋加工棚進行清理堆放、使其物料整齊米,美觀。

6、 鋼筋進場驗收后及時的進行鋼筋覆蓋保護。

7、 鋼筋接頭加工區級鋼筋堆放區設置標準化的廠棚及進行細部粉刷美化。

責任編輯:德勤鋼鐵網 標簽:某科城房地產開發項目鋼筋施工方案

熱門搜索

相關文章

廣告
德勤鋼鐵網 |市場分析

某科城房地產開發項目鋼筋施工方案

admin888

|

某科城房地產開發項目鋼筋施工方案

第一章、編制依據

1、《建筑工程施工質量驗收統一標準》 GB50300-

2、《混凝土結構工程施工質量驗收規范》 GB50204-

3、《鋼筋焊接及驗收規程》 JGJ/18-

4、 某科城房地產開發項目(二期)施工圖紙

5、 某科城房地產開發項目(二期)施工組織總設計

6、《建筑工程施工工藝規程》 DBJ14-032-

7、《鋼筋機械連接通用技術規程》 JGJ107-

1、基本概況:

某工程項目期共4棟住宅樓及裙房、車庫組成,層數為26層、34層及部分2層沿街商業用房,地下為全地下車庫組成,總建筑面積為12.28萬平方米。

第三章、施工前的準備

1、所有進入現場的鋼筋必須有合格證、出廠檢驗報告。

2、每批鋼筋進場后,首先要核對合格證是否與本批鋼筋相符,報請監理單位、項目管理單位進行進場驗收。

3、經外觀檢查驗收合格的每批鋼筋應按規范規定取樣做機械性能試驗(必要時需做化學成分分析的應進行化學成分分析試驗),試驗合格后方準使用。嚴禁使用再生鋼材及劣質產品。

4、鋼筋采取集中統一配料,在現場加工棚內機械加工,分類堆放并掛牌標志清楚,使用時人工配合塔吊運至綁扎部位,人工綁扎成型。如下圖所示:

鋼筋堆放圖

5、根據要求,本工程以水泥砂漿墊塊、大理石板、水泥支承輥、塑料墊塊為鋼筋保護層限位措施,墊塊厚度同保護層厚度,鋼筋進場后,運至鋼筋堆放區,嚴格按照分批、牌號、規格、長度,分別掛牌堆放,不得混淆。

第四章、鋼筋的施工

1、鋼筋的接頭

1)本工程所用鋼筋規格及種類較多,其中有普通鋼筋也有抗震鋼筋,包括HPB300、HRB335 、HRB400、HRB335E 、HRB400E。在加快施工進度和保證工程質量的前提下,結合工程實際情況決定:鋼筋的連接方式:剪力墻及柱豎向鋼筋:直徑大于等于22mm的鋼筋套絲連接;直徑大于等于14mm小于等于20mm的鋼筋電渣壓力焊連接。直徑小于等于14mm的鋼筋綁扎連接。梁板鋼筋:直徑小于14mm的鋼筋綁扎連接;直徑大于等于14mm且小于20mm的為閃光焊;直徑大于等于20mm的鋼筋套絲連接。所有接頭滿足接頭百分率要求。 筏板鋼筋長方向采用機械連接,接頭百分率為50%。其中機械接頭為一級接頭,接頭百分率宜為50%,接頭位置不限。

2、鋼筋接頭的位置

同構件同區段內的鋼筋接頭的數量,以及綁扎接頭的搭接長度必須符合規范規定和設計要求。設計無要求時采用如下原則:剪力墻豎向鋼筋采用100%連接,滿足1.2倍的錨固長度。接頭中心為0.6Lae.標準層剪力墻構造邊緣柱、約束柱、轉角柱、端柱、暗柱、翼柱等,嚴格按照11G101-1施工,接頭百分率50%,接頭錯開500mm與35d的較大值。具體如下圖所示,接頭位置距地大于等于500mm。梁原則上盡量不留接頭,接頭百分率宜為25%,如采用一級直螺紋接頭連接,可為50%,其接頭位置不限。其余為底部筋在支座處連接、上部筋在跨中1\3處連接。板搭接百分率為25%,如采用機械連接的接頭則為50%。

4、直螺紋連接

本工程縱向受力鋼筋(20mm≤d)采用鋼筋滾壓直螺紋連接,施工工藝具體如下:

4.1工藝流程

預接:鋼筋端面平頭 剝肋滾壓螺紋 絲頭質量檢驗 利用套筒連接 接頭檢驗;

現場連接:鋼筋就位 擰下鋼筋保護帽和套筒保護帽 接頭擰緊 作標記 施工質量檢驗。

4.2鋼筋絲頭加工

4.2.1、按鋼筋規格所需的調整試棒調整好滾絲頭內孔最小尺寸。

4.2.2、按鋼筋規格更換漲刀環,并按規定的絲頭加工尺寸調整好剝肋直徑尺寸。調整剝肋擋塊及滾壓行程開關位置,保證剝肋及滾壓螺紋的長度符合絲頭加工尺寸的規定。

4.3鋼筋絲頭加工完成、檢驗合格后,要用專用的鋼筋絲頭保護帽或連接套筒對鋼筋絲頭進行保護,以防螺紋在鋼筋搬動或運輸過程中被損壞或污染。

4.4使用扳手或管鉗對鋼筋接頭擰緊時,只要達到力矩扳手調定的力矩值即可。

4.5鋼筋端部平頭最好使用臺式砂輪片切割機進行切割。

4.6連接鋼筋注意事項:

4.6.1、鋼筋絲頭經檢驗合格后應保持干凈無損傷。

4.6.2、所連鋼筋規格必須與連接套規格一致。

4.6.3、連接水平鋼筋時,必須從一頭往另一頭依次連接,不得從兩頭往中間或中間往兩端連接。

4.6.4、連接鋼筋時,一定要先將待連接鋼筋絲頭擰入同規格的連接套之后,再用力矩扳手?jǐn)Q緊鋼筋接頭;連接成型后用紅油漆作出標記,以防遺漏。

4.6.5、力矩扳手不使用時,將其力矩值調為零,以保證其精度。

4.7檢查鋼筋連接質量:

4.7.1、檢查接頭外觀質量應無完整絲扣外露,鋼筋與連接套之間無間隙。如發現有一個完整絲扣外露(小于等于1p),應重新擰緊,然后用檢查用的扭矩扳手對接頭質量進行抽檢。

4.7.2、用質檢力矩扳手檢查接頭擰緊程度。

4.8直螺紋接頭試驗

4.8.1、同一施工條件下,采用同一批材料的同等級、同型式、同規格接頭,以500個為一驗收批進行檢驗和驗收,不足500個也為一驗收批。每一批取3個試件作單向拉伸試驗。

4.8.2、當三個試件抗拉強度均不小于該級別鋼筋抗拉強度的標準值時,該驗收批定為合格。如有一個試件的抗拉強度不符合要求,應取六個試件進行復檢。

復檢中仍有一個試件不符合要求,則該驗收批判定為不合格。

4.8.3、連接鋼筋前,將下層鋼筋上端的塑料保護帽擰下來,露出絲扣,并將絲扣上的水泥漿等污物清理干凈。

4.8.4、 連接鋼筋時,將已擰套筒的上層鋼筋擰到被連接的鋼筋上,并用力矩扳手按規定的力矩值把鋼筋接頭擰緊,直至力矩扳手在調定的力矩值發出響聲,并畫上油漆標記,以防鋼筋接頭漏擰。力矩扳手每半年應標定一次,如圖

梯子筋:墻體水平筋間距用豎向梯子筋控制,見圖1.5.5豎向梯子筋的水平梯凳為頂模梯凳,長度控制在墻厚減2mm,上、中、下均勻分布;其余梯凳為不頂模梯凳,長度控制在墻厚減10mm。梯子筋豎筋位置控制墻體水平筋保護層,梯子筋兩根豎筋最外皮的距離為墻厚減兩個墻體水平筋保護層再減兩個水平筋直徑。豎向梯子筋代替墻體豎向主筋時,梯子筋豎向鋼筋直徑應比墻體豎向鋼筋直徑增加一級。梯子筋的放置數量以每道墻2~3個,距離3m左右為宜。頂模撐用切割機切平無邊毛,兩端刷防繡漆。墻體豎向鋼筋間距用水平梯子筋控制,見圖1.5.6,水平梯子筋的水平梯凳間距等于墻體豎向鋼筋間距,其中3~4個水平梯凳為頂模梯凳,其長度等于墻厚減2mm。水平均勻分布;其余梯凳為不頂模梯凳,長度控制在墻厚減10mm。其他基與豎向梯子筋相同;需要注意的是,水平梯子筋必須每道墻通長設置,且只有將水平梯子筋放在墻體大模板以內才可以控制墻體豎向鋼筋的保護層,否則只能控制豎向墻體鋼筋的水平間距。

1、 柱子綁扎時采用定位箍筋進行定位。具體詳圖詳見上面。

8、鋼筋綁扎

1)鋼筋綁扎

1.1.1鋼筋綁扎順序

1.1.1.1基礎鋼筋綁扎:防水底板、墻體、柱放線預檢 → 綁扎底部鋼筋 →自檢、專檢→ 報監理檢查 → 綁扎馬櫈鋼筋 →綁扎上部鋼筋 → 綁扎墻體、柱插筋 → 綁扎定位鋼筋 → 彈標高控制線 → 自檢、專檢 → 報監理隱檢 → 交接檢(下道工序) → 其它工序施工時派專人看鋼筋

1.1.1.2墻體鋼筋綁扎:彈放墻體位置線、鋼筋50cm控制線、門窗口線 → 預檢驗線 → 檢查調整豎向鋼筋位置 → 畫水平間距 → 綁定位橫筋 → 綁其余橫筋 → 綁扎上部控制位移的卡具 → 封擋施工縫后澆帶鋼絲網 → 安裝保護層墊塊 → 自檢、互檢 → 交接檢 →報監理隱檢(下道工序) → 其它工序施工時派專人看鋼筋

1.1.1.3柱鋼筋綁扎:彈放柱位置線、鋼筋50cm控制線 → 預檢驗線 → 檢查調整主筋位置 → 畫箍筋間距 → 綁定位卡具 → 綁扎箍筋 → 安裝保護層墊塊 → 自檢、互檢 → 交接檢 →報監理隱檢(下道工序) → 其它工序施工時派專人看管調整鋼筋。

1.1.1.4頂板梁鋼筋綁扎:墻體、柱混凝土上部鑿毛 →人工配合汽泵清理雜物 → 彈放底層鋼筋位置線、留孔線 → 擺放、綁扎底層鋼筋 → 自檢、專檢、交接檢 → 電工配管 → 自檢、專檢 → 綁扎馬凳及上部蓋筋、箍筋 → 支放墊塊 → 安裝固定預留孔模具 → 封擋施工縫、后澆帶鋼絲網等 → 自檢、互檢 → 交接檢 →報監理隱檢(下道工序) → 其它工序施工時派專人看鋼筋

1.1.2鋼筋綁扎工藝:

1.1.2.1鋼筋綁絲采用24#火燒絲并采用兜扣,確保鋼筋不位移。

1.1.2.2鋼筋的保護層厚度、錨固長度、搭接長度、接頭位置等應符合鋼筋構造要求的規定。

2)質量標準

2.1保證項目軟性火燒絲,按綁扎鋼筋直徑及綁扎方法截為兩段或三段。墻體及頂板鋼筋綁扎采用"八字扣",雙向受力鋼筋必須將鋼筋交叉點全部綁,綁鉤擰2~3轉后尾頭3cm左右為宜,綁扣在墻內側,且把出頭順手同一左下角度按向墻中心方向;柱四角和箍筋相交處采用正反"八字扣",綁扎牢靠。

a.鋼筋的品種和質量、焊條的牌號、性能及使用的鋼板必須符合設計要求和現行有關標準的規定。進口鋼筋焊接前必須進行化學成分檢驗和焊接試驗,國產鋼筋焊接前必須進行焊接試驗。符合現行有關規定后方可焊接。

b.鋼筋表面必須清潔。帶有顆粒狀或片狀老銹,經除銹后仍留有麻點的鋼筋嚴禁按原規格使用。

c.鋼筋的規格、形狀、尺寸、數量、間距、錨固長度、接頭設置必須符合設計要求和現行施工規范的規定。

d.焊接接頭機械性能試驗結果必須符合現行鋼筋焊接及驗收的專門規定。

2.2基本項目

a.綁扎鋼筋的缺扣、松扣數量不超過綁扣數的10%,且不應集中。

b.彎鉤的朝向應正確。綁扎接頭應符合現行施工規范的規定,每個搭接長度不小于規定值。

c.用Ⅰ級鋼筋制作的箍筋,其數量符合設計要求,彎鉤角度和平直長度應符合現行施工規范的規定。

d.對焊接頭無橫向裂紋和燒傷,焊包均勻。接頭處彎折不得大于4°,接頭處鋼筋軸線的偏移不得大于0.1d且不大于2mm。

e.閃光焊及電渣壓力焊接頭焊縫表面平整,無凹陷、焊瘤,接頭處無裂紋、氣孔、灰渣及咬邊。接頭尺寸允許偏差不得超過以下規定:①綁條沿接頭中心的縱向位置偏移不大于0.5d;②接頭處鋼筋軸線的偏移不大于0.1d且不大于2mm;③焊縫厚度不小于0.05d;④焊縫寬度不小于0.1d;⑤焊縫長度不小于0.5d;⑥接頭處彎折不得大于4°。

f.箍筋的間距數量應符合設計要求,本工程4級抗震,彎鉤角度135度,彎鉤平直長度應為10d且不小于75mm。

g.機械連接接頭符合規范驗收要求,套絲時要求鋼筋段頭平整,套絲長度符合設計要求,上緊套筒時要達到要求力矩。上緊后,外漏不得超過一個完整絲。鋼筋端頭應該平直不得彎曲。

g.允許偏差項目詳見下表

鋼筋安裝及預埋件位置的允許偏差表

9、成品保護

1)成型鋼筋應按指定地點堆放,用墊木墊放整齊。

2)綁扎墻筋時應搭臨時架子,不準蹬踩鋼筋。

3)底板上下層鋼筋綁好后,支撐馬凳要綁牢固,防止其他工種操作時蹬踩變形。

4)柱子綁扎鋼筋之后,不準踩踏鋼筋。

5)樓板的彎起鋼筋,負彎矩鋼筋綁好后,不準踩在上面行走,在澆筑混凝土前一定保持原有形狀,并派鋼筋工專門負責修理。

6)綁扎鋼筋時禁止碰動預埋鐵件及洞口模板。

7)模板內面涂隔離劑不要污染鋼筋。

8)安裝電線管、暖衛管線或其他設施時不得任意切斷和碰動鋼筋。

10、應注意的質量問題

1)墻、柱預埋鋼筋位移:墻、柱主筋插筋與底板上下鋼筋需妥善固定綁扎牢固,確保位置正確,必要時可附加鋼筋電焊焊牢(主筋不得施焊)。混凝土澆筑前后應有專人檢查修整。

2)露筋:墻、柱鋼筋每隔1m左右加綁帶鉛絲的水泥砂漿墊塊(或塑料定位卡)。

3)搭接長度不夠:綁扎時應對每個接頭進行尺量,檢查搭接長度是否符合設計和規范要求。

4)鋼筋接頭位置錯誤:梁、柱、墻鋼筋接頭較多時,翻樣配料加工時應根據圖紙預先畫施工簡圖,注明各號鋼筋搭配順序,并避開受力鋼筋的最大彎矩處。

5)綁扎接頭與對焊接頭未錯開:經對焊加工的鋼筋,在現場進行綁扎時對焊處要錯開搭接位置。因此,加工下料時,凡距鋼筋端頭搭接長度500mm以內不得有對焊接頭。

6)柱子和剪力墻鋼筋位移:原因是振搗混凝土?xí)r碰動鋼筋。在澆筑混凝土前檢查位置是否正確,用固定卡(或水平鋼筋、箍筋)加以固定,并安排專人在澆筑完混凝土初凝前立即修整鋼筋的位置。

7)梁鋼筋骨架尺寸小于設計尺寸:原因是,配制箍筋時按箍筋外徑尺寸計算,造成骨架的寬和高均小于設計尺寸;另外雙支箍筋的梁,經常出現組合后的寬度小于設計尺寸。在翻樣和綁扎前應熟悉圖紙,綁扎后加強檢查。

8)梁、柱、交接處核心區箍筋間距未加密:綁扎前先熟悉圖紙,綁梁鋼筋前先將柱箍筋套豎筋上,穿完梁鋼筋后再綁。

9)箍筋搭接處未彎成135度,平直長度不足10d(d為箍筋直徑):加工成型時應注意檢查平直長度是否符合要求,現場綁扎操作時,應認真按135度彎鉤。

10)梁主筋支座的錨固長度不夠、彎起鋼筋位置不準:在綁扣前,先按設計圖紙檢查對照已擺好的鋼筋是否正確,然后再進行綁扣。

11)板的彎起鋼筋,負彎矩鋼筋踩到下面:綁好之后禁止人在鋼筋上行走,且在澆筑混凝土前整修檢查合格后再澆筑。

12)板鋼筋綁扎后不直,位置不準:板的主筋分布筋要用尺桿劃線,從一面開始標出間距,綁扎時隨時找正找直。

13)柱、墻鋼筋骨架不垂直:綁豎向受力筋時要吊正后再綁扣,凡是搭接部位要綁三個扣,以免不牢固發生變形。另外綁扣不能綁成同一方向的順扣。墻\柱上部鋼筋,要搭架子進行綁扎,并采取固定鋼筋的措施。

14)綁扎接頭內混入對焊接頭:在配制加工過程中,切斷柱鋼筋時要注意,端頭有對焊接頭時要避開搭接范圍。

11、防止鋼筋位移的措施

1)防止柱筋位移

a、樓層柱筋在模板上口對稱布置砂漿墊塊,并用活動定位架定位。

b、砼澆完后立即對柱筋位置進行復驗,必要時及時進行糾正。防止墻筋位移

c、單層鋼筋網片墻:為保證支模板時鋼筋網片居墻中,在鋼筋網片上焊短鋼筋,起限位作用(注意鋼筋盡量焊在水平筋上),間距1000mm左右。

d、雙層鋼筋在墻體上部,約距墻鋼大模頂部200mm距離處綁扎水平爬梯筋作為限位(每個爬梯筋長約1200mm,間距300mm左右)以防澆筑砼時鋼筋移位。

12、后澆帶與施工縫處要求

基礎底板外墻應一次澆筑高出底板300mm并設置施工縫,外墻水平施工縫內設置止水條;A(chǔ)底板及外墻后澆帶設置止水鋼板,開口朝下、朝外,尺寸為300mm*3mm。綁完底皮筋后進行止水鋼板的安放工作,焊接支撐腿,綁扎密封鋼絲網。然后止水鋼板拉線調直焊接固定。然后再上部焊接帶網支腿,滿足保護層要求。后澆帶完畢后,采用木板在其上部密封固定。防止雜物進入,難以清理。后澆帶待兩側砼澆筑滿足2個月后進行澆注。后做專項方案。做法如下圖:

構造柱采用圖紙設計要求的預留鋼筋以后焊接連接,外漏鋼筋長度為100mm

13、鋼筋變直徑及砼墻體變截面

鋼筋變直徑及砼墻體變截面時嚴格按照11G101-1圖集節點要求施工。

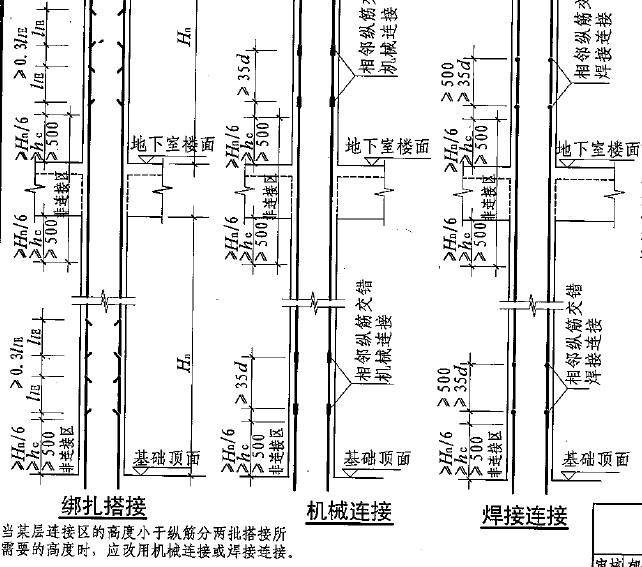

鋼筋設計基本相鄰兩層地下室直徑偏差為一個鋼筋直徑,根據焊接技術規范要求,鋼筋相差在一個直徑范圍內的,采用電渣壓力焊接。要求上下同心,焊苞均勻。直徑大于2個直徑的變截面鋼筋,采用底部鋼筋封邊收口,水平段彎折不小于12d。上部鋼筋插入下部墻體內不小于1.2倍的錨固長度。

外圍及內側剪力墻擋土墻,截面變小時。采取兩種方案,當為截面寬度變小50mm之內時,鋼筋彎折1/6的比例。外側鋼筋盡量能通則通,如接頭盡量在上部位置鋼筋處、搭接、絲接、焊接。

第五章、質量保證措施

1、鋼筋的進場

鋼筋工程材料質量控制與檢驗進廠鋼筋必須有廠方質量合格證或試驗報告單。進場時應按批號及直徑分批檢驗,檢驗應在濟南高新區試驗室,合格后方可使用。針對該工程,縱向受力筋,檢驗所得的強度實測值應符合下列要求。鋼筋抗拉強度實測值與屈服強度實測值的比應小于1.25;鋼筋的屈強實測值與強度標準值的比不應大于1.3,另外對帶"E"抗震鋼筋則最大拉力下最大總伸長率不小于9%。

2、鋼筋加工及制作

下料之前要求分包隊伍必須上報鋼筋下料單,由預算及技術部門專職人員審核,審核通過后方可進行下料制作。要求下料必須尺寸精確,節點滿足圖集設計要求的同時,便于施工。

3、焊接質量要求

3.1閃光焊及電渣壓力焊接頭焊縫表面平整,無凹陷、焊瘤,接頭處無裂紋、氣孔、灰渣及咬邊。接頭尺寸允許偏差不得超過以下規定:①綁條沿接頭中心的縱向位置偏移不大于0.5d;②接頭處鋼筋軸線的偏移不大于0.1d且不大于2mm;③焊縫厚度不小于0.05d;④焊縫寬度不小于0.1d;⑤焊縫長度不小于0.5d;⑥接頭處彎折不得大于4°。

3.2箍筋的間距數量應符合設計要求,本工程三級抗震,彎鉤角度135度,彎鉤平直長度應為10d且不小于75mm。

3.3.機械連接接頭符合規范驗收要求,套絲時要求鋼筋段頭平整,套絲長度符合設計要求,上緊套筒時要達到要求力矩。上緊后,外露不得超過一個完整絲。鋼筋端頭應該平直不得彎曲。

4、質量保證流程圖:

5、嚴格按照施工組織設計中的質量保證體系進行質量控制,實行定崗定位,各個環節認真落實。

6、在鋼筋綁扎過程中,各班組、工長、質量檢查員要特別注意過程控制,防止發生大工作量的返工返修。

第六章、安全保證措施

1、 施工人員必須進行技術培訓,并持上崗證操作。

2、 進入現場必須遵守安全生產六大紀律。

3、 鋼筋斷料、配料、彎料等工作應在地面進行,不準在高空操作。

4、 搬運鋼筋要注意附近有無?*鎩⒓蕓盞縵吆推淥偈鋇縉魃璞福樂垢紙罨刈鱟駁縵呋虼サ縭鹿省?/span>

5、 現場綁扎梁鋼筋時,不得站在模板上操做,必須在腳手架上操作;綁扎框架柱鋼筋時,必須搭設操作平臺。不準站在鋼筋?*鐫?jì),也不准将木料、钢管、笌茫板穿栽嵵箍闹k魑救稅濉?/span>

6、 起吊鋼筋骨架,下方禁止站人,必須待骨架降落距模板1米以下才準靠近,就位支撐好方可摘鉤。

7、 起吊鋼筋時,規格必須統一,不準長短參差不齊,細長鋼筋不準一點吊

8、 切割機使用前,必須檢查機械運轉是否正常,有否二級漏電保護;切割機后方不準堆放易燃物品。

9、 鋼筋頭子應及時清理,成品堆放要整齊,工作臺要穩,鋼筋工作棚照明燈必須加網罩

10、 高空作業時,不得將鋼筋集中堆在模板上和腳手板上,也不要把工具、鋼箍、短鋼筋隨意放在腳手板上,以免滑下傷人。

11、 在雷雨天時必須停止露天作業,防止雷擊鋼筋傷人。

12、 鋼筋骨架不論其固定與否,不得在上行走,禁止踩踏柱子的箍筋上下。

13、搬運鋼筋時,要注意前后方向有無碰撞危險或被鉤掛料物,特別是避免碰掛周圍和上下方向的電線。人工抬運鋼筋,上肩卸料要注意安全。

14、起吊或安裝鋼筋時,應和附近高壓線路或電源保持一定安全距離,在鋼筋林立的場所,雷雨時不準操作和站人。

15、在高空安裝鋼筋應選好位置站穩,系好安全帶。

16、考慮豎向鋼筋采用電渣焊焊接使用的焊機設備外殼應按零或接地,露天放置的焊機應有防雨遮蓋。

用于電渣焊作業的工作臺、腳手架,應牢固、可靠、安全、適用。在高溫天氣施工時,焊接施工現場要做好防署降溫工作。 在大、中雨天時嚴禁進行焊接施工。在細雨天時,焊接施工現場要有可靠的遮蔽防護措施,焊接設備要遮蔽好,電線要保證絕緣良好,焊藥必須保持干燥。焊工作業,應穿戴焊工專用手套、絕緣鞋、手套及絕緣鞋應保持干燥。在潮濕的地方作業時,應用于燥的木板或橡膠片等絕緣物作墊板。焊接電纜必須有完整的絕緣,絕緣性能不良的電纜禁止使用。

17、綁扎立柱墻體鋼筋時,不準站在鋼筋骨架上,和攀登骨架上。梁柱骨架,應用臨時支撐防止傾倒。

第七章、環保與文明施工措施

1、 現場鋼筋(包括原材、成品鋼筋)按規格、類別擺放整齊并掛牌標識。

2、 鋼筋機械要放于鋼筋加工棚內、及時潤滑,防止噪音。

3、 鋼筋機械不要漏油。

4、 鋼筋頭要集中堆放,并要及時回收利用。

5、 每天上下班均要對鋼筋加工棚進行清理堆放、使其物料整齊米,美觀。

6、 鋼筋進場驗收后及時的進行鋼筋覆蓋保護。

7、 鋼筋接頭加工區級鋼筋堆放區設置標準化的廠棚及進行細部粉刷美化。


市場分析
