一、工程概況
1、項目概況
本工程共包括7棟樓,總建筑面積26.17 萬㎡,其中地上建筑面積17.52 萬㎡,地下建筑面積8.66 萬㎡,建筑高度70—99.2m。主要業態有準甲辦公、酒店式公寓、底商及地下車庫。其中地下3層,局部為2層,地?*旃?0層,酒店式公寓層數為21F/22F/30F,底商層數為1層。
2、分部分項工程概況
2.1 地下防水工程
本工程地下防水等級一級,臨電氣房間一級,地下室底板防水為4厚聚酯胎SBSⅡ型改性瀝青防水卷材(臨電氣房間處增加一道3厚聚酯胎SBSⅡ型改性瀝青防水卷材);地下室側墻一級防水部位為4+3厚聚酯胎SBSⅡ型改性瀝青防水卷材,二級防水部位為2厚單/雙組分聚氨酯防水涂膜一道。
2.2 混凝土工程
本工程基礎墊層混凝土等級為C15,防水保護層C20,地下車庫承臺及筏板C35P8,車庫-3、-2、-1F結構均為C30,外圍擋土墻為C35P6;主樓筏板為C40P8,主體結構為C60、C55、C50、C45、C40、C35、C30。
2.3 鋼筋工程
本工程鋼筋類別為HPB300、HRB400、HRB400E鋼筋。鋼筋連接方式為直螺紋連接、電渣壓力焊、綁扎搭接。
2.3 模板工程
本工程地下室采用木模散拼方式,1#樓、2#樓、3#樓、5#樓主樓采用鋁合金模板施工,6#樓、7#樓、10#樓主樓采用木模散拼施工。
2.4 砌筑工程
獨立基礎、承臺、筏板為磚胎膜,10#樓主樓采用加氣塊砌筑,衛生間采用承重多孔磚砌筑。
3、質量、安全目標
省級優質結構工程、省級安全文明工地。
4、冬期施工期限
進入冬期施工條件為當室外日平均氣溫連續5天穩定低于5℃即進入冬期施工;當室外日平均氣溫連續5天高于5℃即解除冬期施工。根據西安市歷年的氣候,西安市冬期施工從11月中旬至次年3月中旬。
二、施工安排
2.1、冬期施工原則
2.1.1 保證冬期連續施工,完成生產計劃,確保工程各項目標順利實現。
2.1.2 確保冬期施工期間的工程質量,保證施工成品不受損壞,保證現場材料不出現凍害等質量事故。
2.1.3 保證冬期施工期間的施工和消防安全,杜絕重大隱患,不發生人身傷亡等重大事故。
2.1.4 搞好職工生活設施和辦公用房設施,做到不漏雪,不進風,不斷熱,不結冰,保證工程正常施工。
2.2、冬期施工的內容

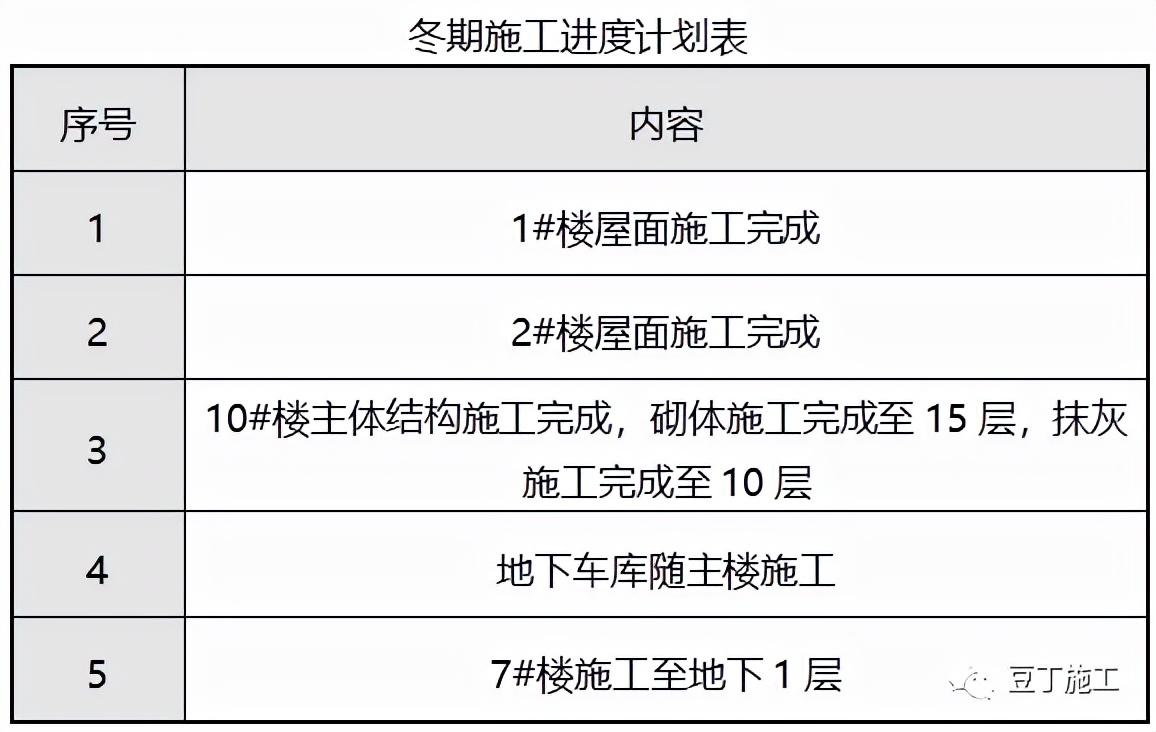

目前的施工進度為現場正進行1#、2#、10#樓主體結構施工,根據進度計劃安排,2021-2022年冬期施工主要有以下工作內容:

三、施工準備
3.1 技術準備
1 進入11月10日后開始進行大氣測溫記錄,每晝夜測溫不少于4次,及時掌握天氣變化情況,確定進入冬期施工的準確日期。根據工期計劃確定冬期施工期間所要進行的分項工程,編制好冬期施工方案。對施工作業隊伍進行有關冬期施工規定的詳細交底,以便有關人員及時掌握冬期施工的有關要求。
2 根據初冬和嚴冬各階段的氣溫變化特點,要求混凝土供應單位,通過計算并結合工程特點,選用合理的外加劑和保溫措施。
3 根據天氣情況,合理安排施工順序,盡量安排質量控制難度大的工序在白天進行施工。
3.2 現場準備
1 建立大氣溫度測溫臺賬,寫明第二天氣象臺的天氣預報情況,及每天0:00、6:00、12:00、18:00把當時大氣溫度實測值和平均值填入臺賬。
2 根據工程進度和物資材料計劃,提前組織有關機具和保溫材料進場;
作好臨時用水的水管及消防管的保溫防凍工作,暴露在室外的管線外包橡塑海綿,并用防水絲布纏緊。水龍頭部位應用磚砌護圍,內填充保溫鋸末。對外露水平管可增設瀉水口,并派專人開關瀉水閥。
3 對各種機械進行檢查,如塔吊、混凝土輸送泵、焊機、消防泵房設備、工人生活區集中供暖設備、生活及臨時用水管道等查看運轉是否正常,保溫是否到位。
4 做好現場的排水坡度,嚴格控制臨時用水量,避免地面結冰。
5 要準備好冬施防寒服、防寒帽、防寒手套,保證工人必需的勞動用品,以安全度過冬期施工。
6 冬歇期結束后要及時清理現場的積雪,鋼筋上積雪要清理后方可繼續使用,安全通道、臨舍要及時除冰除雪,保障現場安全施工。春融期應做好排水工作。
7 冬施前,組織各部門有關人員對現場腳手架進行檢查,查看腳手架各節點連接是否牢靠,支架部分是否穩定可靠。各種通道及上人坡道要釘好防滑。
8 對建筑物、構筑物及基坑監測的監測點應采取阻燃棉氈覆蓋防止土壤凍脹、融沉變位和施工振動影響的措施,并應定期復測校正。
9 對基坑還未進行墊層施工部位進行保溫覆蓋,防止基底受凍。

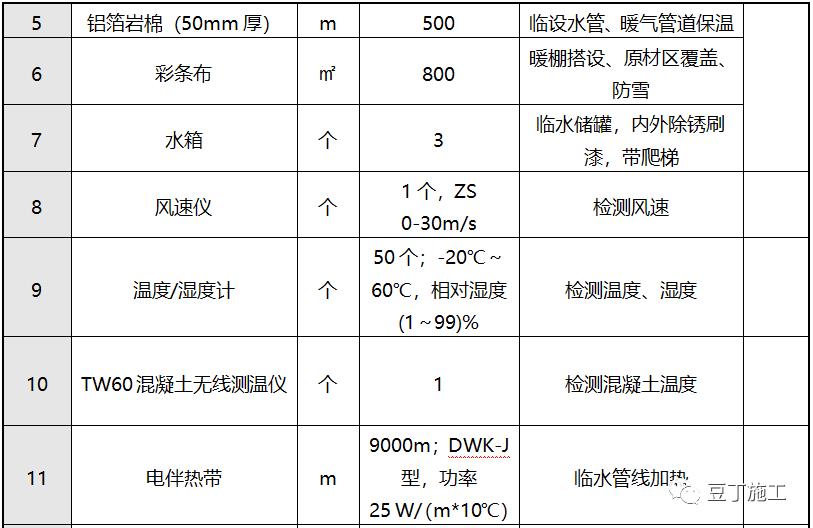

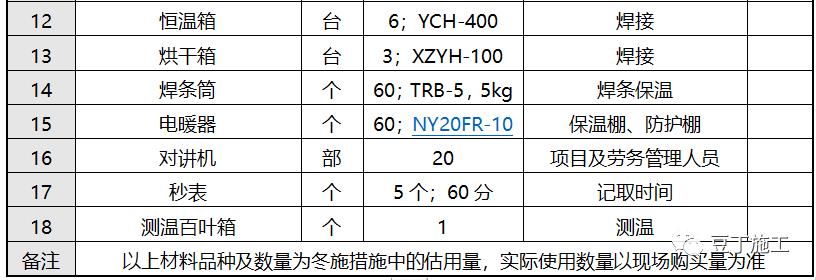

3.3 冬施物資計劃

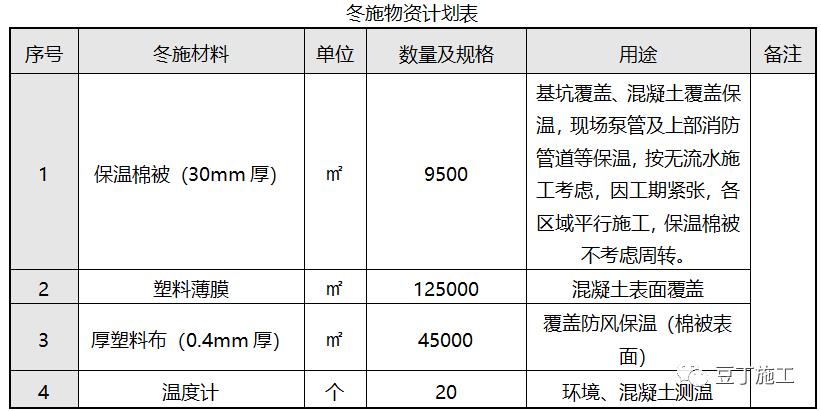

1 物資部在進入冬期施工前做好所需各項材料的準備工作,材料進場后做好各項材料的驗收、保管、發放工作。辦公室及宿舍均采用空調采暖;為保證用電安全,工人生活區內禁止使用大功率電器進行取暖,工人生活區安裝空調,進行集中供暖。
2 各項冬施材料需用情況如下表所示,現場施工中如遇其它所需材料,向物資部提出計劃后另行購置。



3.4 冬期施工臨建設施管理
1 臨時管線管溝的處理
非外露自然管線均埋入地下800mm,外露給水管、閥門用橡塑保溫棉進行包裹,動力部負責人定期檢查各處水管,特別是消防水管,防止水管凍結或凍裂。出現問題及時整修;所有臨時管溝均用蓋板封嚴并經常檢查,保持排水暢通。
2 工作、生活部署
(1) 項目部及監理辦公室及宿舍均采用空調采暖。
(2) 冬期施工生活區的用電安全是生活區管理工作的重點,項目部和分包單位的后勤部門應加強對電器使用的檢查和管理,嚴禁私自使用各類電器產品(如煮水壺、電飯煲、電磁爐等),嚴禁私自使用各種大功率取暖器材(如電熱毯等),一經發現,給予沒收和罰款,并進行安全教育。生活區宿舍按照消防要求布置消火栓(箱),每個樓層至少應布置一個內裝兩個滅火器的消防箱。
(3)生活區水管采用橡塑保溫棉包裹做好防凍措施。
(4)廚房餐具,要堅持消毒制度。
四、主要施工方法及技術措施
4.1 模板工程
拆模板時,當砼未達到受凍臨界強度均不得拆除保溫設備,砼冷卻到5攝氏度且超過臨界強度并滿足常溫砼拆模要求時方可拆模;因冬季砼強度增長慢,根據經驗,在混凝土澆筑30天后,強度可達到80%-100%,嚴禁砼未達到強度時拆除模板。模板和保溫層在砼達到要求強度并冷卻到5℃后方可拆除。拆模時砼溫度與環境溫度差大于20℃時,砼表面應及時覆蓋,使其緩慢冷卻。
拆模要在白天氣溫較高時進行,若遇強冷氣流,應停止拆模施工。嚴禁野蠻施工,以免破壞保溫層。
4.2 鋼筋工程
本工程鋼筋為場內加工,在冬季施工前要對鋼筋工做好交底工作,要求鋼筋堆放在架子上,距地高度不小于200mm,雨雪天氣在鋼筋表面覆蓋彩條布。要避免制作好的成品鋼筋儲存時間過長造成銹蝕。當環境溫度低于-20℃時,不得進行冷拉、冷彎和施焊。
1 鋼筋焊接前,必須根據現場施工條件進行試焊,合格后方可施焊。并對焊接面油污、雜物進行清理,焊條要焙烘加熱后使用,負溫下使用超過4h,重新烘焙。
2 鋼筋直螺紋連接
(1) 直徑為18mm及18mm以上的鋼筋連接采用直螺紋接頭。
(2) 當環境溫度低于-20℃時,不得進行直螺紋接頭加工操作。
(3) 每天正式生產前對加工機械進行檢查、調試,并進行試加工。對加工機械進行臨時覆蓋,遮擋雨雪。確保機械運轉正常,保證加工質量。
3 鋼筋調直溫度不宜低于-20℃。
4 負溫條件下使用的鋼筋,在施工過程中應加強管理和檢驗,鋼筋在運輸和加工過程中應防止撞擊和刻痕。
5 當環境溫度低于-20℃時,不得對HRB400鋼筋進行冷彎加工。
6 雪天或施焊現場風速超過三級風焊接時,應采取遮蔽措施,焊接后未冷卻的接頭應避免碰到冰雪。
7 鋼筋搭接焊縫厚度不得小于鋼筋直徑的30%,焊縫寬度不應小于鋼筋直徑的70%。
8 鋼筋負溫電弧焊可根據鋼筋牌號、直徑、接頭形式和焊接位置選擇焊條和焊接電流。焊接時應采取防止產生過熱、燒傷、咬肉和裂縫等措施。
9 當環境溫度較低時應采取適當措施(如預熱、暖棚、加熱),保證焊接所需的足夠溫度。焊條應烘干后放入保溫桶內。在室外焊接時,如風力大于4級應設防風屏障,雨、雪天應設擋雨棚。
4.3 混凝土工程
本工程的混凝土全部采用預拌混凝土,冬期混凝土采用綜合蓄熱法施工:即在混凝土拌合物中摻入早強劑或早強型復合外加劑,原材料預先加熱以及水泥水化放熱,采取適當保溫措施延緩混凝土冷卻,在混凝土冷卻到0℃之前達到受凍臨界強度的施工方法。
4.3.1 對商品混凝土材料要求
由混凝土攪拌站制訂出不同溫度條件下(-4℃、-9℃、-14℃)的配合比方案,項目部根據結構不同部位,不同溫度條件,提出申請使用。
混凝土原材料除應符合常溫下的要求外,還應符合下列要求:
1 混凝土冬期施工應優先選用硅酸鹽水泥和普通硅酸鹽水泥。
2 拌制混凝土所采用的骨料應清潔,不得含有冰雪、凍塊及其他易凍裂物質。

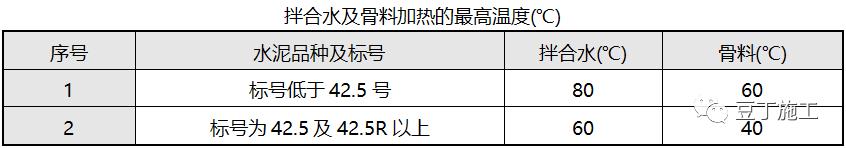

3 混凝土原材料加熱應優先采用加熱水的方法,當加熱水不能滿足要求時,再對骨料進行加熱。水和骨料加熱的最高溫度應符合下表規定:

4 水泥不得直接加熱,也不得與80℃以上的水直接接觸,使用前宜運入暖棚內存放。
4.3.2 對配合比的要求
1 最小水泥用量不應少于280kg/m3;
2 水膠比不應大于0.55;
4.3.3 對外加劑的要求
1 使用的外加劑必須符合有關標準規定。
2 早強劑的性能在大氣最低溫度-15℃(以內)使用,并具有減水、引氣作用。
3 化學外加劑(環保型)的配置及原材料加熱溫度,由混凝土供應方提供試配,制訂出不同溫度條件下的配合比方案,項目部根據結構不同部位,不同溫度條件進行使用。
4 混凝土中摻加氯鹽類防凍劑,氯鹽摻量不得大于水泥摻量的1%。
另外充分利用高標號的水泥水化熱和摻入相應的化學外加劑,或采用短時外部加熱的綜合措施,來提高混凝土的早期強度,增加減水和防凍效果,使混凝土溫度在降低到冰點前就能達到預期的強度。
1、樓板混凝土

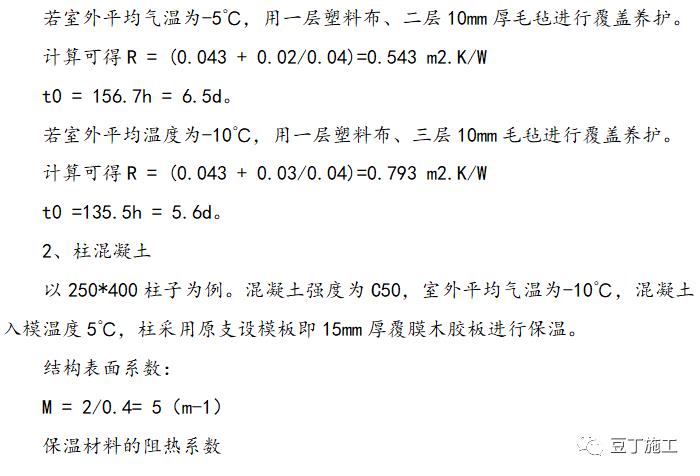

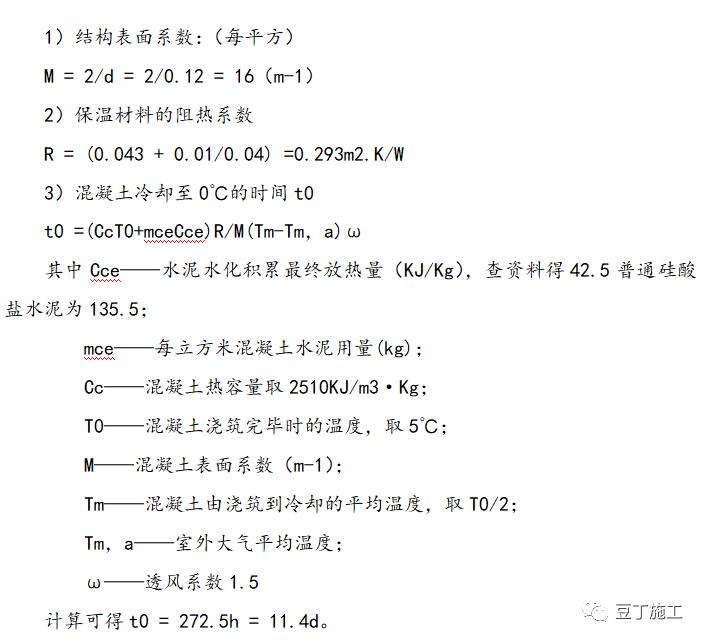

以120mm樓板養護為例;炷翉姸鹊燃墳镃35,室外平均氣溫為0℃,混凝土入模溫度5℃,用一層塑料布、一層10mm厚毛氈覆蓋養護。

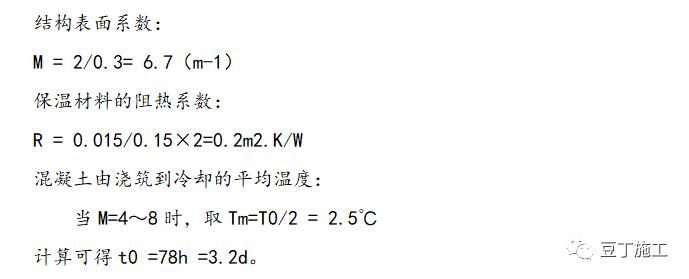

3、墻體混凝土
由于剪力墻截面越小,M越大,則以t0越小,以300厚剪力墻為例;炷翉姸葹镃50,室外平均氣溫為-10℃,混凝土入模溫度5℃,采用原支設模板即15mm厚覆膜木膠板進行保溫。

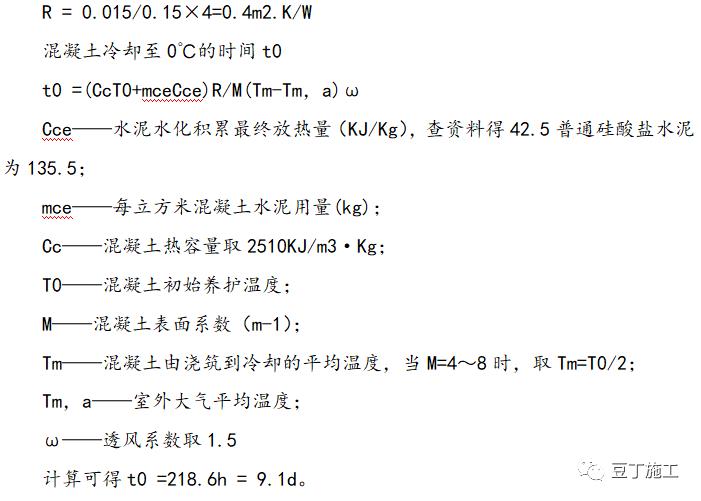

假設混凝土溫度均為0℃,在摻有防凍劑的情況下42.5R號普通硅酸鹽水泥攪制的混凝土三天強度約達到設計強度的35%,滿足受凍臨界強度要求。
4.3.4 混凝土的攪拌及運輸
(1) 攪拌站實驗室在試配過程中應考慮混凝土攪拌及運輸過程中混凝土熱量的散失,當不滿足要求時應及時采取措施;
(2)混凝土罐車需用保溫材?*,且罐滁h穌競笥】斕醬鏘殖,尽量窐穳蜢凝蛻倌热量所槯;且预拌混凝蛢蓾i枵頸匭氡Vせ炷臉齷露炔壞玫陀?0℃,嚴禁使用有凍結現象的混凝土。
(3)混凝土攪拌車到場后應合理安排澆筑順序,每車混凝土不得停滯時間過長。保證預拌混凝土在運輸中,不得有表層凍結、混凝土離析、水泥砂漿流失、坍落度損失等現象。保證運輸中混凝土降溫速度不得超過5℃/h(在混凝土小票上寫明出機溫度,到場后現場測溫,溫差除以運輸時間)。罐車必須裝上保溫套,接料前用熱水濕潤泵管后倒凈余水,以減少混凝土的熱損失。
4.3.5 混凝土的澆筑
(1)混凝土攪拌站人員必須密切注意混凝土攪拌及運輸過程中混凝土的溫度,當不滿足要求時,及時采取措施。
(2)現場施工人員必須抽測混凝土的入模溫度,以保證混凝土的入模溫度不低于5℃。
(3) 現場澆筑混凝土前必須做好充足的施工準備,采用快鋪料快振搗及時覆蓋的快速施工方法。
(4)澆筑混凝土前及時將模板上的冰、雪清理干凈,做好準備工作,提高混凝土的澆筑速度。在混凝土泵管?*樅濟拚苯斜N隆?/span>
(5) 掌握氣溫動態,澆筑混凝土?xí)r應盡量通過合理組織調整工序避開最低氣溫。當氣溫低于-20℃停止混凝土澆筑施工。
4.3.6 混凝土的保溫
(1) 樓板:混凝土澆筑完一塊后立即找平,然后立即對混凝土樓板采用覆蓋一層塑料薄膜加一層50厚阻燃棉氈進行保溫,特別注意邊緣的保溫。樓板澆筑混凝土前,對底下一層外墻門窗洞口必須采用彩條布封閉,起到擋風的作用,防止樓板混凝土底部受凍。
(2)剪力墻:混凝土澆筑完畢,拆模后在墻頂部兩側豎筋上沿墻長度方向掛棉氈,有抗?jié)B要求的應覆蓋兩層,用扎絲將棉氈與豎向鋼筋綁扎牢固,棉氈之間搭接不小于15cm,并用扎絲綁牢,墻頂上部也必須有棉氈覆蓋,將棉氈卷成團狀,沿墻長度方向塞進兩排主筋之間;(柱同理)
(3)樓梯板混凝土保溫同樓板混凝土,澆筑完畢后及時覆蓋棉氈,由于樓梯踏步模板不能及時拆除,棉氈不能覆蓋到混凝土表面上,被模板架空。所以棉氈搭結接頭應相互錯開,避免混凝土裸漏。
(4)冬期施工期間,墻、柱拆模需待混凝土同條件試塊強度達到1.2MPa時方可進行,拆模后繼續進行養護,保溫覆蓋撤出應滿足當室外最低氣溫不低于-15℃時,采用綜合蓄熱法施工的混凝土受凍臨界強度不應小于4Mpa;對抗?jié)B要求的混凝土,不宜小于設計混凝土強度等級的50%。
(5)混凝土的覆蓋保溫是冬期保溫施工的關鍵,保溫材料要求覆蓋均勻,邊角接搓部位嚴密并壓實。局部轉角、鋼筋密布、整張棉氈鋪不開、不便于覆蓋的地方,可將棉氈剪成小塊或長條狀填塞,不得有混凝土裸露,以免受凍。施工過程中應經常更換損壞的棉氈,以免影響保溫效果;
(6)保溫完畢,值班工長要認真檢查,遇有大風天氣,要設專職值班人員檢查保溫覆蓋情況,并負責修復被風吹壞的覆蓋層。
(7) 在施工層及下一層范圍內,框架外圍四周用彩條布做成圍擋封閉擋風;
(8)保溫覆蓋要求:保溫材料要求覆蓋均勻,邊角接搓部位嚴密并壓實。
(9)保溫完畢,值班責任人要認真檢查,遇有大風天氣,支鋼管架,掛彩條布擋風。
4.3.7 混凝土測溫

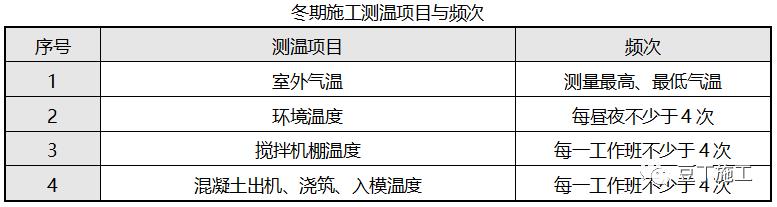

1 冬期施工測溫項目與頻次:

(1)大氣溫度:最高、最低溫度。
(2)混凝土溫度:澆灌入模溫度,必須保證5℃以上。
(3)混凝土養護溫度:在4MPa前,每4~6h測一次,達到4MPa后,可停止測溫。
2 測溫工具
(1)混凝土測溫儀:TW60混凝土無線測溫儀有5種工作模式:單機工作模式(M1)、主從工作模式(M2)、433M中繼工作模式(M3)、GPRS中繼工作模式(M4)和記錄儀工作模式(M5)。能適合多種工況的測溫需求;
(2)溫濕度計:表盤式溫濕度計,用來測定環境的溫度及濕度;
(3) 最高和最低溫度計;
(4) 測溫套管:一般用測溫管采用PVC管,長度根據測溫孔的深淺確定,一般為10~15cm。
3 測溫孔的設置要求
測溫點采用埋設測溫線的方法,測溫采用電子測溫儀。測溫線預埋時,將測溫線放入PVC管里,管兩端用膠帶封堵,防止混凝土堵塞測溫管。在支模和養護階段注意對測溫管的保護。測溫孔位置的選擇,應選擇在溫度變化大的,容易散失熱量的部位和易于遭受凍結的部位。
(1)測溫孔布置及深度
1)梁:當每跨梁長度大于4米時,測溫孔的設置部位在跨中設置一點,兩側0.15L處各設置一點。當每跨梁的長度小于4米時,測溫孔應在梁兩側0.25L處各設置一點。梁上的測溫點應垂直于梁的軸線,孔深度為10㎝~15㎝。
2) 柱:柱設2個測溫孔,在每根柱子的柱頭和柱腳各設1個測溫孔,且在迎風面,測孔與柱面成30°角,孔深1/3柱斷面邊長。
3)現澆鋼筋混凝土樓板:每個流水段不少于6個,在板四角部位應設置,板中適當設置,測溫管垂直于樓板,孔深為板厚的1/2。
4)現澆鋼筋混凝土墻:在高出板面1.2m垂直于墻面埋設一測溫孔,孔深10~15cm。
5)樓梯間現澆混凝土休息平臺及踏步板,每層設測孔不少于3個。
6)底板:底板每20㎡設一個測溫孔,孔深15cm,測溫孔垂直于板面,測溫孔盡量布置在柱基礎上。
測溫點應設在有代表性的結構部位和溫度變化大易冷卻的部位,所有測溫孔的位置,應在測溫孔的平面圖上進行編號。
(2) 測溫要求
1) 現澆混凝土測溫采用電子測溫儀,電子測溫儀感應頭伸入預留測溫孔內,待數值變化穩定后讀數。將所測溫度記在記錄表上,然后將測溫孔封閉;
2)混凝土養護期間,測溫員應按方案要求認真進行測溫工作,填寫項目齊全,不得弄虛作假。若發現混凝土溫度過高或過低,應及時采取措施;
3)測溫員測溫后將測溫孔用保溫材料覆蓋好。全體施工人員都應注意對測溫孔的保護。
(3) 現場測溫結束時間
混凝土達到臨界強度,且拆模后混凝土表面溫度與環境溫差≤20℃、混凝土的降溫速度不超過5℃/h、測溫孔的溫度和大氣溫度接近。
(4)測溫管理
1)) 每層或每施工段停止測溫時,由項目試驗員審閱測溫記錄,簽字后交項目技術負責人審閱簽字;
2)試驗員在項目技術負責人的直接領導下,負責本工程的測溫領導工作,每天要看測溫記錄,發現異常及時匯報,以便及時采取措施,由混凝土工長負責混凝土保溫工作及臨時處理措施實施;
3)項目質檢人員每天要檢查現場測溫、保溫情況,對發現的問題及時提出整改并向質量總監匯報并協助相關人員處理有關冬施疑難問題;
4)測溫人員在每段停止測溫時要向試驗員交一次測溫記錄,平時發現問題及時向工長和試驗員匯報,以便采取措施;
5)測溫人員每天24h都應有人上崗實行嚴格的交接班制度,測溫人員分段填寫測溫記錄并妥善保管;
6)測溫人員經常與保溫人員取得聯系,如發現保溫措施不當使溫度急劇變化或降溫過速等情況,應立即向相關工長或項目領導匯報進行處理;
7)項目試驗員將收集的測溫記錄定期交項目資料員處歸入技術檔案,以備存查。
8)測溫時,要事先在樓板上搭設腳手板,以便測溫人員來回走動,每次測溫完畢將棉氈恢復,重新蓋好。
9)澆筑混凝土后48小時試壓同條件混凝土試塊,強度值≥4Mpa后再測溫24小時即可停止測溫。根據冬施條件在次年3月15日后解除冬施停止測溫工作,若溫度提前回暖,達到條件時,可提前解除冬施測溫工作。
4 混凝土測溫內容:
(1)大氣溫度:每晝夜測溫不少于4次(每晝夜8:00、12:00、14:00、20:00各測一次),并需檢測最高、最低氣溫;
(2)混凝土出罐溫度(保證在10℃以上),混凝土入模溫度(保證在5℃以上),每澆筑一次混凝土測溫不少于4次;
(3)混凝土養護溫度:采用綜合蓄熱法,在混凝土達到受凍臨界強度4.0Mpa前,每隔4-6h測量一次;達到受凍臨界強度以后,可停止測溫;
4.3.9 預防寒流措施
冬期施工期間,應定制天氣預報并公布,特別在混凝土澆筑前,做好提前預防寒流的準備工作。為防止寒流侵襲,現場多準備一層阻燃棉氈。
考慮到本工程主體結構施工處于深冬季節,有可能遭遇極端寒冷天氣。當氣溫低于-15℃時,混凝土施工將采取現場增設電暖器或移動熱風機進行混凝土澆筑,并加設圍擋,確保施工質量。
4.3.10 預防凍融循環破壞的措施
在初冬和冬末階段,白天氣溫較高,夜晚氣溫較低,對于新澆筑并且尚未硬化的混凝土,應加強保溫措施的落實,不能因為白天氣溫較高,就忽視混凝土的保溫。
4.3.11 混凝土試塊留置

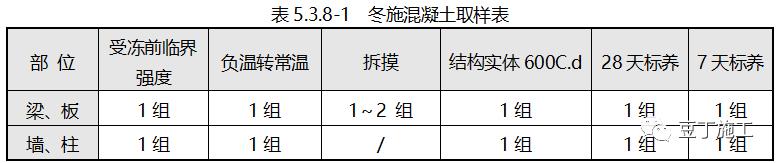

進入冬期施工后,混凝土試件應比常溫時增加不小于兩組與結構同條件養護的試塊,分別用于檢查受凍前的混凝土強度和轉入標養養護28天后的混凝土強度,試驗報告納入竣工技術資料。

4.4 砌體工程
本工程10#樓冬施期間,磚砌體量較大,但為保證施工質量,冬施期間砌筑 工程采用外加劑法施工。
4.4.1 冬施的材料要求
1、本工程所用砂漿為專用砂漿。
2、采用自來水及潔凈的天然水。
3、外加劑:選用通過技術鑒定、符合質量標準。外加劑必須符合環保要求,為無氯外加劑。
4.4.2 砂漿的攪拌要求
應對砂漿罐用搭設專用棚,外圍用防火棉聯和彩條布進行封閉,攪拌用水進行加熱處理,但注意水加熱溫度不高于60℃;使拌合物的溫度均勻,冬期攪拌專用砂漿合理順序應與加熱相適應,一般是先投入砂漿骨料及加熱的水,待攪拌一定時間后,水溫降到 40℃左右時,再投入防凍劑繼續攪拌到規定時間,要絕對避免水泥的假凝;攪拌時間合適,防凍劑摻合量復合溫度要求,使砂漿攪拌均勻,和易性達到要求。
砌筑砂漿宜優先采用普通硅酸鹽水泥拌制,石灰膏應保溫防凍,當遭凍結時,應該觸化后方可使用。攪拌時要求嚴格按配合比稱料,砂漿出機溫度應高于5℃。外加劑溶液應設專人調制。
4.4.3 砌筑要求
1、砌筑前應清除砌塊表面的污物,冰雪等,為了杜絕使用遭水浸和受凍的砌塊,砌體材料運至現場后應采取覆蓋或包裹等保溫。
2、冬施期間砌筑施工氣溫不得低于 5℃,不得使用凍結的砌塊、砂漿,也不得在受凍的基層上砌筑,砌筑時砂漿溫度不應低于5℃。
3、施工中砂漿應隨伴隨用。
4、嚴禁使用已遭凍結的砂漿。
5、砌筑時宜采用“三一”砌磚法,即一鏟灰,一塊磚,一擠揉,同時應把灰縫填滿。
6、冬施期間,應及時在砌體表面應進行保溫性覆蓋,保證周圍溫度0℃以上。 砌筑表面不得留有砂漿,在繼續砌筑前,應掃凈砌筑表面冰塊或積雪。
7、冬期砌筑工程要加強質量控制。在施工日記中除應按常規要求外,尚應記錄室外空氣溫度、砌筑時砂漿溫度、外加劑摻量以及其他有關資料。
8、在施工現場留置的砂漿試塊,除按常溫規定要求外,尚應增設不少于兩組與砌體同條件養護試塊,分別用于檢驗各齡期強度和轉入常溫 28d 的砂漿強度。
4.5 抹灰工程
1、室內抹灰的環境溫度不應低于 5℃。抹灰前,應將門口和窗口、外墻腳手眼或孔洞等封堵好,施工洞口、運料口及樓梯間等處應封閉保溫。
2、砂漿應隨用隨拌,運輸過程中應進行保溫。
3、室內抹灰工程結束后,在7d以內應保持室內溫度不低于5℃。當采用熱空氣加溫時,應注意通風,排除濕氣。當抹灰砂漿中摻入防凍劑時,溫度可相應降低。
4、當施工要求分層抹灰時,底層灰不得受凍。抹灰砂漿在硬化初期應采取防止受凍的保溫措施。
4.6 腳手架工程
1 腳手架、斜道應有防滑措施并應及時清除霜雪,以防滑倒。
2 6級以上的大風、大雪、大霧天氣下應暫停腳手架的搭設及在腳手架上作業。
3 因發生大風、大雪等災害性天氣后重新使用腳手架時,必須認真檢查其穩定性必要時應先加固再使用。
4 腳手架、斜道等在大風、雪后應認真清掃,及時消除隱患并檢查馬道、卸料平臺如有松動,下沉現象應立即處理。
5 搭設腳手架時必須正確系好安全帶。
6 加強施工層的防護,腳手架必須滿鋪且綁扎牢固,施工層的內平網按規定搭設好,設0.6m、1.2m兩道護身欄,0.18m擋腳板連續設置。
7 正確搭設腳手架,合理使用“三寶”做好“四口”、“五臨邊”的安全防護。
4.7 爬架工程
1、冬期施工,遇有六級以上強風、雨雪、濃霧等惡劣天氣,禁止進行爬架施工作業,并應采取可靠的加固措施:模板復位,穿上對拉螺栓,架體使用鋼管連接固定。
2、冬期施工,遇到雨雪天氣時,應及時清理爬架工作平臺上的積雪及凍結物,做到腳下安全、防滑。
3、操作平臺上必須設置滅火器,施工消防供水系統應隨爬架施工同步設置。在操作平臺上進行電、氣焊作業時應有防火措施和專人看護。
4、操作平臺與地面之間應有可靠的通訊聯絡。爬架裝置爬升前指揮人員應告知平臺上所有操作人員,清除影響爬升的?*錚魏穩嗽狽⑾值牟話踩侍,都应及湿N蠢⊥V古郎畔ⅰ?/span>
5、冬期在爬架爬升過程中突遇大風、雨雪天氣時,應立即停止架體的爬升作業,用鋼管將架體與結構內的連接固定,保證架體在有雙重保護的載體,復位模板,安裝上對拉螺桿。切斷架體爬升所需電源,將架體上端懸挑端進行拉接固定,待大風天氣停止后再進行爬升作業。
6、冬期施工前,應統一更換液壓油缸內的液壓油,保證液壓油滿足冬期溫度要求,確保液壓油缸在冬季低溫條件下正常工作。
4.8 機電安裝工程
根據施工進度計劃安排,本工程在冬期施工期間,安裝工程主要是預留預埋,部分管道和設備的安裝。安裝工程主要在室內作業,受環境氣溫影響較小,在冬期施工期間對有影響的施工項目采取如下措施:
1 為保證焊接質量,對預留預埋鋼套管、預埋件焊接時,采取擋風措施,盡量在室內預制:對厚壁鋼管的焊接,在氣溫較低時,在焊接前采取預熱然后施焊的方法焊接,焊接好的焊件,應讓其自然冷卻至環境溫度后再搬運或使用。管道焊接時,應保證焊接區不受惡劣天氣影響。當環境溫度較低時應采取適當措施(如預熱、暖棚、加熱),保證焊接所需的足夠溫度。焊條應烘干后放入保溫桶內。在室外焊接時,如風力大于4級應設防風屏障,雨、雪天應設擋雨棚。
2 需要在冬期施工進行刷漆的作業時,應選擇晴天好的天氣環境溫度在+5℃以上時進行。
3 鑄鐵管進行水泥捻口應盡量在正溫下進行。當氣溫低于-5℃時應用高標號水泥加溫水,隨拌隨用,捻好的口應及時覆蓋保溫。
4.9 冬期消防措施及現場臨水、臨電
冬期施工過程中使用大量保溫覆蓋材料,大部分材料對防火要求較高,冬期是易燃材料失火常發季節。
1 在冬期施工前應提前完善現場消防栓設置。
2 冬期施工期間,施工現場應配備足夠的滅火器,并應對施工現場全部滅火器進行檢查,確?梢哉J褂。
3 成立冬期消防工作領導小組。由項目經理擔任組長,安全總監、項目技術負責人和生產經理及分包經理擔任副組長,項目部的專職安全員、工長、技術員作為領導小組的成員。
4 制定冬期消防管理制度
(1)項目部建立消防檢查制度:每周五9:00由業主、總包、監理組織各分包和總包相關部門參加消防大檢查。
(2)項目部建立消防巡邏制度:安全部組織日常的消防巡邏、建立分包參加的日消防巡查小組。
(3)項目部建立動用明火管理制度:項目部各部門、分包、班組及個人,凡因施工需要在現場動用明火時,必須事先向項目部提出申請,經安全管理部批準,辦理用火手續后方可用火。
(4)建立消防獎罰制度:項目設置消防專項獎金,定期對分包單位進行考核,并根據考核成績獎優罰劣。
5 進入冬期施工前認真查看施工總平面圖、平面臨水布置圖及相關資料,了解各類臨時地下管線、管溝平面位置及標高,針對臨時用水及消防栓找出要保溫的地下管線、要保溫的地上管線及要保溫的管溝等進行保溫。
6 明管道的冬季保溫采用保溫棉內加設伴熱帶保溫。

明管道加熱帶保溫
7 整個現場保持排水通暢,避免地面溝槽積水。排除現場積水,對施工現場進行必要的修整,截斷流入現場的水源,做好排水措施,消除現場施工用水、用汽造成場地結凍現象。
五、質量保證措施
5.1 混凝土工程質量保證措施
1 混凝土在凍期施工常伴有:麻面、蜂窩、缺棱掉角、鼓漲、凍漲裂縫等。
2 主要原因:混凝土在低溫澆注時,混凝土在入模溫度小于5℃,導致混凝土的塌落度、和易性降低,振搗不到位等。溫度過低,模板拆除時常與混凝土發生粘連,導致墻體缺棱掉角等。冬期施工混凝土構件未進行保溫,混凝土早期遭受凍結,將表層混凝土凍漲,解凍后變形不能恢復,出現裂縫。
3 預防措施
(1)采用的商品混凝土在運輸過程中要采取保溫措施,保證混凝土在入模溫度能達到5℃以上。
(2)混凝土在澆筑時要及時振搗,在振搗完畢后馬上覆蓋阻燃棉氈進行保溫。
5.2 鋼筋工程質量保證措施
1 鋼筋在冬期施工主要會出現抗拉強度降低,冷拉調直以及焊接出現的質量弊病等問題。
2 原因分析:鋼筋在冬期施工由于加工、運輸、綁扎過程中的撞擊、劃痕導致抗拉強度降低,低溫冷拉調直以及低溫雨雪天施焊所帶來的質量弊病。
3 預防措施:施工過程中加強管理和檢驗,鋼筋運輸和加工過程中應防止撞擊和刻痕。焊接鋼筋在室內進行,當必須在室外進行時,最低溫度不宜低于-20℃,并采取防雪擋風措施,減小焊件溫度差。焊接后的接頭嚴禁立刻接觸冰雪。露天堆放的鋼筋采取護蓋措施,防止表面結冰。澆筑混凝土前,先清除鋼筋表面的積雪、冰塊;鋼筋綁扎成型后盡快進入下道工序的施工。
5.3 模板工程質量保障措施
1 模板在每一次使用前,均應全面檢查模板表面光潔度,不允許有殘存的砼漿,否則必須進行認真清理,然后噴刷一層無色的脫模劑或清機油。
2 模板拼縫處需放置海綿條,防止漏漿。
5.4 機電安裝工程
1 在寒冷的環境中管道安裝工程常出現管道難以焊接、管道凍爆等現象。
2 主要原因:安裝管道的管臂過厚,在焊接前沒有預熱;管道在試水完畢后沒有及時把水放出。
3 預防措施:在焊接前采取預熱然后再進行焊接,焊接好的焊件讓其自然冷卻到常溫環境在進行移動、搬運等;管道焊接時,要保證其不受到惡劣天氣影響。管道進行試壓時管內水溫不應低于5度,試壓完畢后必須及時把管內水放凈,避免造成凍裂。
六、安全文明施工措施
6.1 安全管理措施
1 入冬前,項目組織現場人員進行冬施安全、消防教育。制訂安全生產和防滑、防凍、防火、防爆的具體措施,教育職工注意施工崗位安全,嚴守各項規章制度;
2 施工中應把“安全第一”放在首位。平時,所有工作人員必須注意防滑,防摔,穿暖衣服,帶手套。施工中嚴格按施工方案進行,不得違章作業,技術管理人員做好安全交底;
3 施工現場必須按方案要求做好防凍保溫工作,注意天氣預報,注意大風天氣及寒流襲擊對安全生產帶來的影響;
4 各種架子上人馬道應牢固可靠并定期檢修,大風及雪后要認真清掃、檢查及消除隱患。施工人員要做到尊章守紀,杜絕違章作業,違章指揮冒險作業;
5 作好工程的越冬安全防護工作,防護用外架及安全網及時檢查、及時維護。
6 防水施工時,配備足夠的消防滅火器材,配備的器材要做到專人保管、專人維修、定期檢查,保證器材的完好率為100%。消防器材要設在易發生火災隱患或位置明顯處,所有的消防器材均要涂上紅油漆,設置標志牌。要保障消防道路的暢通。
6.2 消防安全措施
1 因冬季是火災易發階段,冬季施工領導小組必須提高對消防的重視程度,制定詳細的消防管理細則,加強現場庫房和木工加工場的檢查,木工場嚴禁煙火,不留火災隱患;
2 嚴格執行用火審批制度,動火證簽發時應根據現場的施工環境進行簽發,動火作業必須經申請同意,并設專人看火;施工現場用電,應嚴格加強電源管理,防止發生電氣火災;
3 焊接工作時,焊接操作應選擇在安全地點,盡量避開可燃易燃易爆物;必須保證焊接工具安全良好;
4 施工現場夜間應有照明設備,保持消防通道暢通無阻,配備好消防器材和消防用水,加強值班巡邏;
5 現場保溫材料一律采用阻燃棉氈,設專人檢查,消防場內易燃雜物,保證安全生產;
6 各種化學外加劑及有毒物品,油料等易燃物品,設專庫存放,專人管理并建立嚴格的領取制度;
7 加強現場臨時用電管理,嚴禁亂接線,加強平時的用電線路的檢查,避免因線路老化造成漏電事故;
8 使用電氣焊設備和化學物品,必須符合技術規范和操作規程,嚴格防火措施,嚴禁違章作業。電工、電焊工在從事用火工種前應申請用火證,由專職保衛干部簽發。用火證只在指定地點和限定時間內有效;
9 每月組織一次現場用電線路檢查,發現電纜、電線外皮破損現象及時處理,防止出現漏電等用電事故;
10 電源開關、控制箱等設施要加鎖,并設專人負責管理,防止漏電觸電;
11 對現場電箱采取防積雪措施,遇大暴雪天氣,及時清理防護棚頂部積雪,防止防護棚坍塌造成用電箱破壞。
6.3 機械施工安全措施
1 規范塔司的操作行為,并設專人指揮起吊工作;每次塔吊工作之前均對鋼絲繩及吊鉤進行檢查,并對綁扎牢固與否進行檢查。
2 吊車拆裝由專業人員負責,專業裝拆人員操作,經專門驗收后方可使用。
3 嚴格執行“十不吊”原則,吊裝前要仔細檢查索具是否符合規定要求,所有起重指揮及操作人員必須執證上崗。作業人員嚴禁帶病作業,禁止酒后作業。塔吊安裝區域,掛警示牌、警示帶或三角旗隔離警示區,不得有人停留或通過。
4 試機前必須全面對機械和電路系統進行一次檢查,確?*滄胺弦蠛蟛拍蓯曰?/span>
5 統一高空、地面通迅,聯絡一律用對講機,嚴禁在高空和地面直接喊話。
6 合理安排作業區域和時間,避免直線垂直交叉作業。
6.4 文明施工保證措施
6.4.1 文明施工責任區制度
建立現場文明施工責任區制度,根據文明施工管理員、材料負責人、各施工工長具體的工作,使各自分管的責任區達到文明施工的各項要求,項目定期進行檢查,發現問題,立即整改,使施工現場保持整潔。具體責任區分配詳見治污減霾施工方案。
6.4.2 工完場清制度
1 認真執行工完場清制度,每一道工序完成以后,必須按要求對施工中造成的污染進行認真的清理。
2 由項目部定期對員工進行文明施工教育、法律和法規知識教育及遵章守紀教育,提高職工的文明施工意識和法制觀念。做到操作地點、材料堆場周圍、辦公室、宿舍整齊干凈,現場道路及排水系統暢通無阻,做到現場看不見剩余灰漿、刨花、廢鐵絲、短管、鋼筋頭。
3 項目部每半月對文明施工進行檢查,對各負責人進行評比、獎罰,創造一個文明和諧的模范工地。
七、越冬工程維護
7.1 基本要求
1 對于按采暖設計而冬期不能采暖的新建工程,跨年施工的在建工程,以及停建、緩建工程,在入冬前均應編制越冬維護措施。
2 越冬工程保溫維護,應就地取材。保溫層的厚度由熱工計算確定。
3 在制定越冬維護措施之前,要認真檢查核對有關工程地質、水文資料、當?shù)貧鉁刭Y料等,以及地基土的凍脹特征和最大凍結深度。
4 施工場地和建筑物周圍必須做好排水,嚴禁地基和基礎被水浸泡。
7.2 在建工程
1 塔吊、室外電梯基礎等越冬工程,均進行周圍保溫覆蓋。
2 支撐在基土上的雨篷、陽臺等懸臂構件的臨時支柱,入冬后若不能拆除時,支點應采取保溫防凍脹措施。
3 室外地溝、閥門井、檢查井等除回填至設計標高外,還應蓋好蓋板進行越冬維護。
4 供水、供熱系統試水、試暖、打壓后,如不能立即投入使用,在入冬前應將系統內的殘存積水排凈。
5 地下室在入冬前,越冬維護應采取如下措施:
(1) 各樓基礎及地下室外側面回填土應填至設計標高。
(2) 地下車庫內部殘存水應排凈。
7.3 冬期停建工程
1 冬期停建工程應停在下列位置:
(1)砌體結構應停在基礎梁、樓板下皮標高位置,即整層砌筑完畢。
(2)現澆混凝土頂板應停在施工縫位置。
2 混凝土工程停建時,混凝土應有足夠的強度:越冬期間不承受外力的結構構件,在入冬前混凝土強度不得低于抗凍臨界強度。
3 不能起吊的預制構件,應彈上軸線,做好記錄。外露鐵件涂刷防銹油漆,螺栓應涂刷防腐油進行保護。
4 沉降觀測不可停止間歇,應會同有關部門做好沉降觀測記錄。
5 停建工程復工時,應先按圖紙對標高、軸線進行復測,并與原始記錄對應檢查,當偏差超出允許限值時,應分析原因提出處理方案,經與設計、建設、監理單位商定后,方可復工。
