鋼筋混凝土支撐爆破拆除施工工法
admin888
鋼筋混凝土支撐爆破拆除施工工法
1.前言
圍護樁加鋼筋混凝土內支撐的深基坑支護方式,憑借其穩定性的優點,在很多深度較深、周邊環境安全要求較高的工程中被普遍應用。在鋼筋混凝土內支撐拆除時,采用的拆除方式有機械配合人工拆除、一次性爆破拆除、靜力爆破拆除等,目前常規的拆除方法是先行施工地下結構,完成換撐后進行本層支撐拆除,這種拆除方式在底板或樓板混凝土澆筑完成到支撐拆除清渣結束前這段時間內,施工人員只能停滯,等待作業面,期間會形成較長時間的技術間歇,影響了地下結構的施工速度,造成施工人員窩工,同時也延長了支護體系的使用時間,增加了基坑坍塌的危險性。因此如果能夠解決拆撐技術間歇和爆破對周邊環境的影響,將會大大加快施工進度,避免人員窩工。
公司對承建的幾個深基坑工程開展科技創新研究,從支撐設計、支撐安全、拆撐設計、爆破控制等方面均進行了認真研究,形成了“深基坑鋼筋混凝土內支撐分段拆除施工工法”。
關鍵技術已經通過了山東省住房和城鄉建設廳組織的科學技術成果鑒定,達到了國內領先水平,該工法已通過了山東省省級工法評審,其所應用的幾個工程,均收到了良好的經濟效益和社會效益。
2.工法特點
該工法有使用方便、便于操作的特點,與傳統施工方法相比較,有以下優點:
2.1 能解決狹小施工現場,材料工具堆放困難的問題。
2.2 分段拆除支撐,分段組織施工,形成了橫向流水施工,加快了施工進度,縮短了施工工期。
2.3 優化爆破網絡,確保每次爆破一次性成功,減少啞炮出現概率,確保爆破安全。
2.4 解決了因支撐爆破造成的施工人員窩工的問題。
2.5 通過藥量及爆破時間調整,對爆破震動速度及爆破延遲時間進行控制,減小了爆破對周邊建筑的影響。
2.6 根據現場周邊環境不同,酌情采用雙層防護,確保了飛石不對周邊環境造成影響。
2.7節約周轉材料,減少資源浪費。
3.適用范圍
本工法適用于基坑支護采用鋼筋混凝土內支撐體系的工程,特別是對于長方形的基坑,使用效果更好。
4.工藝原理
根據鋼筋混凝土內支撐支護體系受力的大小,采用空間有限元法計算,劃分拆撐施工段數,使圍護樁充分發揮其支護作用,再根據支撐體系的實際混凝土體積及強度等級,控制好各點的爆破烈度、爆破時間和爆破順序,采用小劑量分段延時爆破技術,達到預期設想的支撐體系中鋼筋與混凝土完全分離的效果,基坑安全得到保障,飛石等次生危險控制在基坑范圍之內。
該工法的主要施工過程包括:
1、土方開挖之前,根據支撐體系施工圖劃分流水施工段;
2、根據支撐梁大小及支撐梁混凝土強度等級、鋼筋配筋率確定爆破孔深和孔距;
3、支撐梁混凝土澆筑時放置炮孔或后期打孔 ;
4、結構底板或樓板混凝土澆筑之后,預先按照原設計的施工段將爆破區域及非爆區域之間斷開,預先釋放支撐內力;
5、防護搭設、清孔、裝藥、炮孔封堵、起爆網絡連線、起爆、垃圾清理、結構施工等工作。
5.施工工藝流程及操作要點
5.1 施工工藝流程
支撐施工預埋孔→持續基坑監測→澆筑混凝土底板及傳力帶→利用空間有限元分析→確定分段數→斷開需爆破拆除和暫不拆除的部位→爆破防護架搭設→確定藥量、裝藥、填塞、網絡引線、爆破(加密監測)、清理垃圾→施工該區域結構→爆破拆除其他區域內支撐→施工該區域結構→基坑監測。如圖5.1。

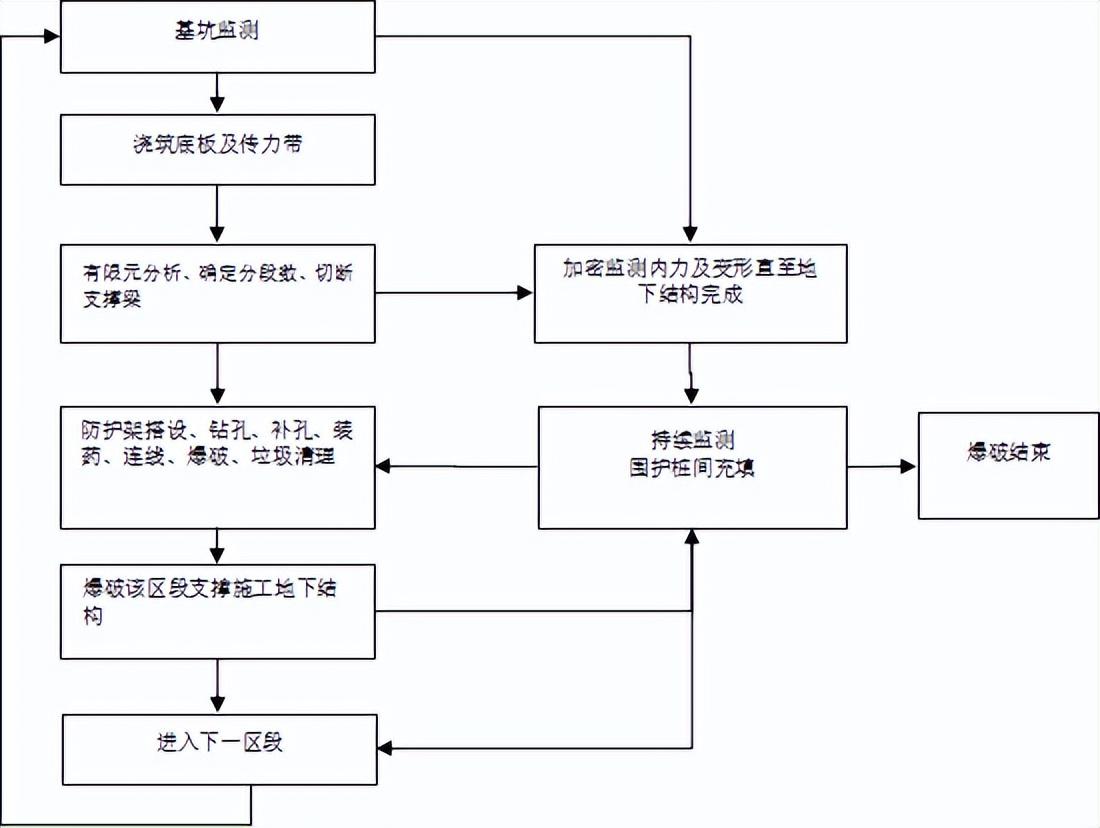

圖5.1分段爆破施工工藝流程圖
5.2 操作要點
5.2.1 支撐施工時預埋孔或后期鉆孔

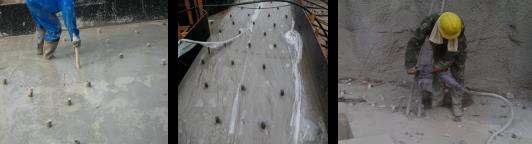

炮孔成孔方式有兩種:一是采用預埋孔,即在支撐澆搗時插入PVC管,爆破前清孔,不合格的進行補孔;另外一種是在支撐爆破前人工打孔(見圖5.2.1)。前者施工進度快、不影響基坑內其他施工作業等優點,故已在支撐爆破作業中廣泛推廣,布孔時采用梅花形布孔。
5.2.1 炮孔事先預埋、后期鉆孔
5.2.2 基坑監測
監測和現場巡視檢查,確定基坑支護結構的圍護樁及支撐體系處于正常狀態,見圖5.2.2。

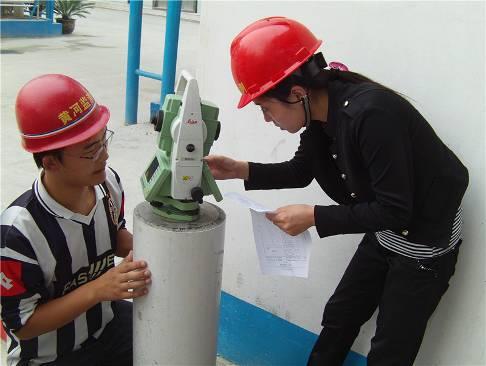

圖5.2.2 基坑現場監測圖
全過程監測基坑及周邊環境的變化情況。爆破前及時測量各施工階段主要工序引起的動態數值,并與支撐內力設計值、報警值比較,及時反饋指導拆換撐施工。
1、主要的監測內容參見表5.2.2。
表5.2.5 監測項目表
序號
監 測 項 目
監 測 儀 器
監 測 頻 率
監 測 目 的
1
圍護樁頂部水平位移
精密全站儀或精密經緯儀
1~2次/天
掌握拆換撐過程中對基坑圍護墻的影響程度
2
圍護墻頂部豎向位移
精密水準儀,銦鋼尺
1次/2天
掌握拆換撐過程對基坑及周邊環境的影響程度和范圍
3
建筑物沉降與傾斜
4
地下管線沉降
5
周邊地表、道路豎向位移
6
圍護樁深層水平位移
測斜儀,頻率接收儀
1~2次/天
掌握拆換撐過程中圍護樁不同深度位移情況及規律,掌握圍護樁最大位移值
7
圍護樁及支撐內力
鋼筋應力計,頻率接收儀
1~2次/天
掌握拆換撐過程中圍護樁及支撐內力變化情況及規律
8
地下水位
電測水位計
1次/天
掌握基坑及周邊環境地下水位變化情況
2、測點布置按照《建筑基坑工程監測技術規范》GB50497-2009規定執行。
3、可根據施工條件、作業進度和變形情況增加或減少觀測次數,隨時將監測信息報告給現場技術人員,監測報警值應根據土質特征、設計結果及當?shù)亟?jīng)驗等因素確定。
5.2.3 澆筑混凝土結構及傳力帶
1、底板及傳力帶
在基礎底板和圍護樁擋墻之間設置傳力帶,底板傳力帶可采用素混凝土或鋼筋混凝土澆筑而成,混凝土強度等級不低于C20。當傳力帶不采用連續混凝土帶支撐時,可采用鋼支撐或鋼筋混凝土梁代替。根據換撐傳力要求設定傳力帶混凝土厚度,底板厚度超過傳力帶的部分用砂石或土回填(見圖5.2.3-1)。底板傳力帶的混凝土強度達到設計強度80%后,方可開始爆破拆除支撐。

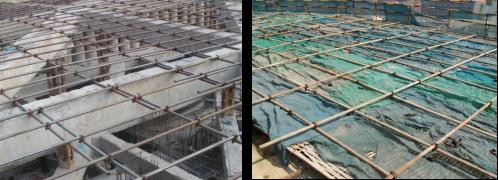

圖5.2.3-1 底板傳力帶
圖5.2.3-2 分段施工底板
2、樓板及傳力帶
1)樓板換撐采用鋼筋混凝土板帶,傳力帶頂標高同地下結構樓板標高,以利于基坑側壁所受水平力的合理傳遞,施工中與結構樓板同步澆筑。
2)換撐板帶應間隔設置洞口,以作為后續施工時的人員及材料運輸通道。洞口大小根據實際作業要求調整。

圖5.2.3-3 樓板換撐節點詳圖
5.2.4 利用空間有限元分析
根據現場檢測數據進行三維模擬工況分析(見圖5.2.4)支撐體系在未斷之前的受力情況,確定分段工況下基坑的安全性。

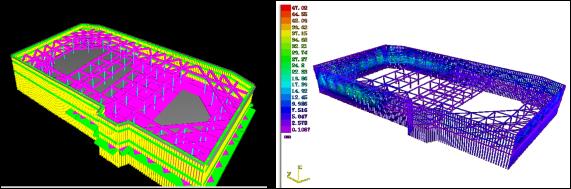

圖5.2.4三維模擬分析
5.2.5 確定施工段數
根據受力分析的結果,結合支撐本身的實際,拆撐順序應與理論分析工況保持一致。對于長度較大的支撐,爆破拆除順序應先進行角撐,再進行對撐(如圖5.2.5-1),以保證受力均衡,平衡釋放內力;對于基坑長度不大,且支撐實際受力較小的基坑,可分兩段爆破拆除(如圖5.2.2-1.2)。
圖5.2.5-1 拆撐區段的起點與流向
圖5.2.5-2 拆撐區段的起點與流向
5.2.6 斷開需爆破拆除和暫不拆除的部位
進行爆破拆除之前,人工配合機械將支撐梁預先切斷,以減少因支撐爆破造成的未爆破支撐梁內力突變,見圖5.2.6。

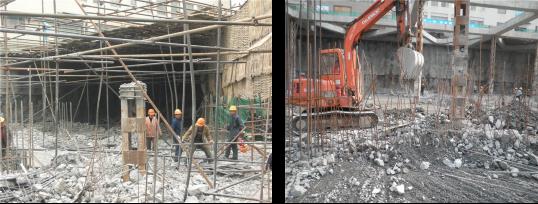

圖5.2.6 爆破前預先切斷支撐梁
5.2.7 搭設防護爆破防護架
根據《爆破安全規程》規定在城市控制爆破梁或柱時飛石的飛散距離按式5.2.7計算:
Rf=70q0.53 (式5.2.7 )
式中:Rf:飛石在無阻擋情況下的最大飛散距離,m;q—炸藥單耗
飛石安全防護是控制爆破中的關鍵工序,必須從嚴要求,認真檢查驗收,防護搭設不合格禁止爆破。采用脫離防護來防止飛石飛散。
1、防護棚頂部:
用φ48鋼管做支撐骨架,支撐面必須距離爆體2.5m以上,支撐面鋼管的縱橫間距為0.6m×1.5m,鋼管之間用扣件連接牢固;在支撐頂部骨架上鋪設兩層竹笆,在竹笆上再鋪設一層密目網,密目網上方用“井”字型鋼管壓牢,壓桿須在下部縱橫鋼管骨架之間,鋼管間的縱
橫距離為0.6m×1.5m,縱橫鋼管必須用扣件連接在支撐立桿鋼管骨架上,以保證防護棚的牢固性。如圖5.2.7-1
圖5.2.7-1 支撐梁頂部架搭設
2、防護棚側部
側向防護棚距離支撐梁外側2.0m以上,側面鋼管骨架的橫縱間距為0.5m×2.0m,橫道鋼管應放在內側;兩層竹籬笆掛在鋼管骨架內側,并用鐵絲加以綁扎,下部竹笆距離爆體下口0.5m即可,以利于卸力,在鋼管骨架外側掛密目網;在下部掃地桿1m的位置應和鋼立柱連成一體。如圖5.2.7-2。
圖5.2.7-2 支撐梁側面架搭設
3、在側部圍檁爆破處,側部防護棚距離爆體2.5m以上。如圖5.2.7-3
圖5.2.7-3 圍檁處防護架架搭設
4、支撐骨架內部距離要求:
一般支撐內部鋼管縱橫間距為3m×3m,在特殊區域可具體情況而定(可用斜拉支撐來加固)。
防護架搭設見圖5.2.7-4
圖5.2.7-4 防護架搭設圖
5.2.8爆破參數選擇與裝藥量計算
1、炸藥單耗的選擇:
炸藥單耗與爆體混凝土強度等級、主筋規格及數量、箍筋規格及間距、爆體臨空面狀況、爆體所處的位置等有密切的關系。一般情況下支撐及連梁直線段等取600~800g/m3,圍檁(腰梁)及環梁和節點處取1000~1250g/m3,可獲得較為滿意的爆破效果。
炸藥單耗確定之后,單孔藥量按式5.2.8-1計算
q=kv (式5.2.8-1)
式中:q—單孔裝藥量,kg;k—炸藥單耗,kg/m3;
2、布孔設計:
布孔設計包括排間距和孔深兩部分設計。兩者的設計必須依據鉆孔孔徑的大小、炸藥的品種以及爆體的結構強度等相關參數。爆破支撐工程中采用孔徑φ40mm的炮孔,直徑φ32mm的乳化炸藥,單排孔孔距為40cm,多排孔孔距為100cm(節點部位孔距30~40cm),排距20~30cm,周邊抵抗線w取20~30cm。見圖5.2.8-1~5.2.8-6。

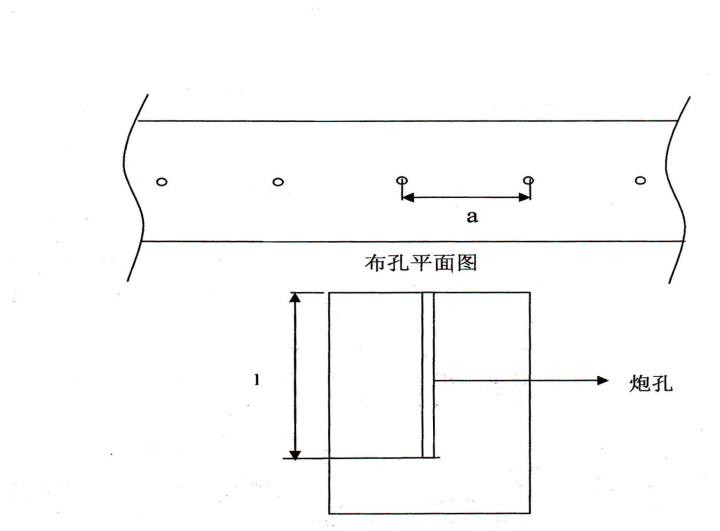

5.2.8-1 寬度≤0.6m爆體布孔圖
5.2.8-2 0.6m≤寬度≤1m爆體布孔圖
5.2.8-3 1m≤寬度≤1.2m爆體布孔圖

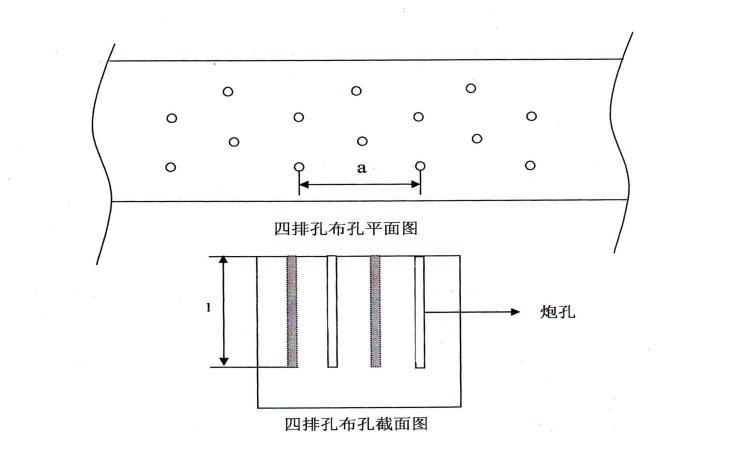

5.2.8-4四排孔布孔圖

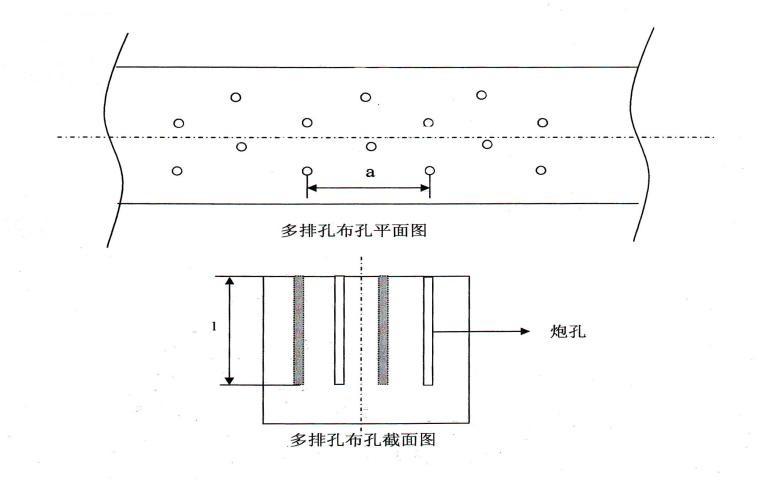

5.2.8-5 多排孔支撐布孔圖
5.2.8-6典型節點布孔圖
綜上所述:
1)平均布孔數約為每立方米5孔;
2)布孔所占體積小于爆體總體積的5%,任一截面所占面積小于爆體截面的8%;
5.2.9 裝藥

孔內采用連續裝藥結構,藥包位于炮孔底部,起爆雷管位于裝藥全長下部的1/3-1/2處,如圖5.2.9所示:
圖5.2.9裝藥
5.2.10 填塞
填塞材料一般采用帶有部分粘土的黃沙,也可采用現場合適的填塞材料,分層裝入,分層用木棍搗實,確保填塞質量和填塞長度。如圖5.2.8-2所示:
圖5.2.10填塞炮孔
5.2.11 網路設計
1、設計原則:
1)采用孔內高段位非電雷管起爆、孔外低段位非電雷管傳爆的網路,以保證起爆網路的安全、可靠,保證一響到底,防止先爆部分的飛石損傷傳爆網路。
2)采用孔外毫秒微差延期網路,嚴格控制單段齊爆藥量,以有效地控制爆破震動。
3)起爆主線和支線應基本上同步前行,以免損壞鄰近的傳爆網路。
4)主線和支線的延期分段應精心計算、精心布設,避免重段或爆破震動的迭加。
5)網路主線采用雙雷管傳爆,以提高網路的可靠性。
2 網路設計:爆破網路采用孔外毫秒延時傳爆網路,網路主線采用雙雷管傳爆。
網路設計如下:
1)支撐網路設計:孔內采用HS-4段非電雷管,孔外采用MS-3段非電雷管,一般8~10孔一段位。
2)腰梁、環梁、支撐節點網路設計:孔內采用HS-4段非電雷管,孔外采用MS-3段非電雷管,一般6~8孔一段位。
圖5.2.11-2節點網絡圖
圖5.2.11-3圈梁網絡圖
5.2.12爆破
爆破過程很短暫,一般在5秒鐘之內即可完成,見圖5.2.12。
5.2.12爆破照片
5.2.13 震動監測
監測儀器進行60分鐘的振動監測,在爆破現場布設多臺檢測儀,每臺儀器自動啟動并記錄下監測時間段內所產生的振動數據,后將所有振動記錄的原始數據輸入到電子計算機中,經過整理得到各監測點的振動波形。詳細圖形參見圖5.2.13-1。

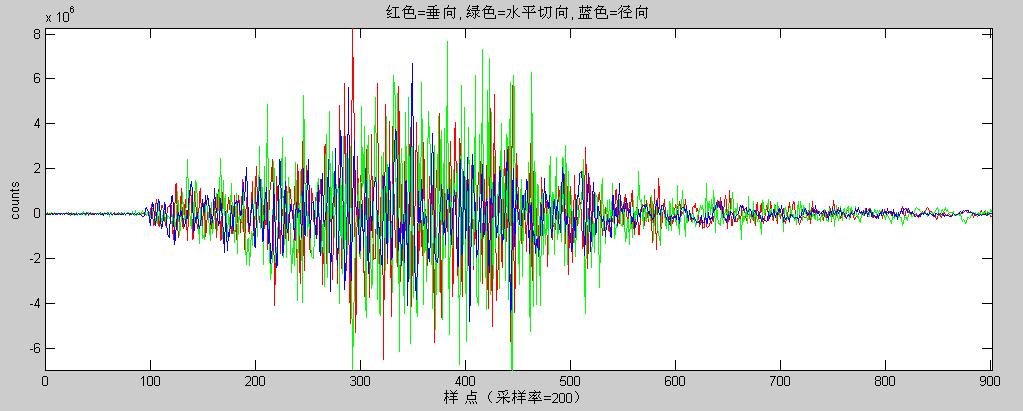

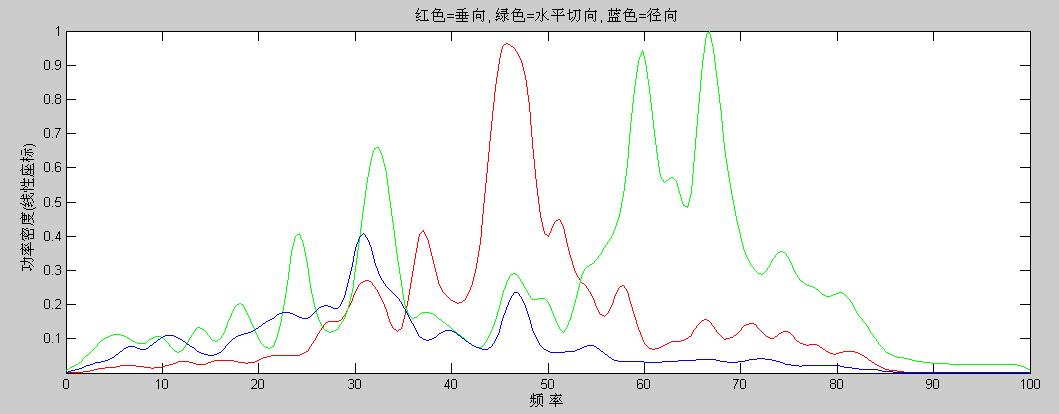

圖5.2.13-1 振動波形圖
經電子計算機分析處理,計算出各監測點的振動速度。各監測點的振動速度和與測點有關的參數見振動監測各個觀測點位速度值表。
表5.2.13 各監測的最大速度值
監測點
距震源(米)
最大速度(毫米/秒)
1#測點
a
d
2#測點
b
e
3#測點
c
f
…
…
…
經電子計算機使用快速富氏分析處理,得到振動頻譜圖。

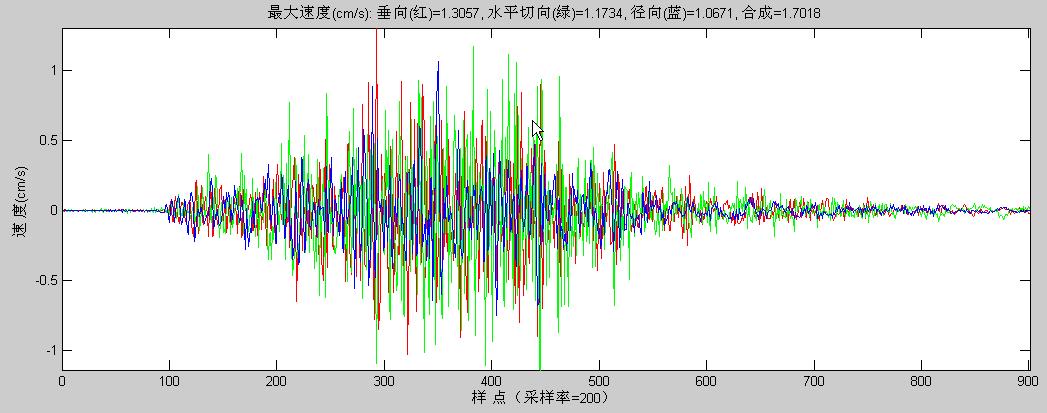

圖5.2.13-2 振動頻譜圖
圖5.2.13-3 振動頻譜圖
5.2.14.清渣、防護架拆除,見圖5.2.14。
圖5.2.14防護架拆除、清渣
5.3 施工該區段結構
應充分考慮時空效應對基坑支護結構位移的影響,拆撐后區段內的地下結構應連續施
工,盡快完成。見圖5.3

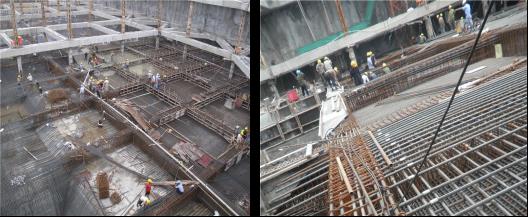

圖5.3分段施工地下室結構
6.材料與設備
本工法采用的材料及設備見表6。
表6 機具設備表
序號
設備名稱
單位
數量
用途
1
空壓機
臺
4
吹孔、鉆孔
2
塔式起重機
臺
1
吊運材料
3
沖擊鉆
臺
4
鉆爆破孔
4
全站儀
臺
1
基坑監測
5
水準儀
臺
1
基坑監測
6
測繩
米
100
基坑水位監測
7
乳化炸藥
噸
視情況定
爆破支撐
8
雷管
枚
視情況定
引爆乳化炸藥
9
引爆線
米
視情況定
引爆雷管
10
氧炔切割槍
套
視情況定
切割鋼筋
7.質量控制
7.1 質量控制標準
傳力帶及換撐板帶、圍檁施工質量執行《混凝土工程施工質量驗收規范》(50204-2002);《爆破施工規范》DLT5135-2001;《極不敏感引爆物質的雷管試驗方法》GBT 21575-2008;
7.2 工法在現行標準中未規定的質量要求
在現行質量標準中,沒有明確支撐分段爆破所需達到的標準,采用本工法需保證基坑安全,做好爆體的防護,支撐梁爆破后鋼筋與混凝土完全分離,爆破后加快地下室施工進度,盡早完成基坑回填。
7.3 質量保證措施
7.3.1 建立質量及安全專門組織機構,實施命令管理,建立完善的施工安全保證體系,加強施工作業中的安全檢查,確保作業標準化、規范化。
7.3.2 分段爆破拆除應嚴格按照既定的爆破順序進行,嚴禁擴大爆破拆除的范圍。
7.3.3 分段爆破時嚴格控制裝藥量。
7.3.4 底板傳力帶達到設計要求的強度后方可切斷支撐,嚴禁提前斷開支撐。
7.3.5 分段爆破拆除期間,加強儀器監測和巡視檢查,密切關注基坑變化,必要時可在地下室外墻與圍護墻之間進行填充。
7.3.6 合理組織流水施工,縮短拆換撐時間。
8.安全措施
8.1 安全控制標準及依據
中華人民共和國安全生產法,山東省安全生產管理條例;爆破安全規程GB6722-2003;安全生產管理制度、《拆除爆破安全規程》(GBl3533-92)、《土方與爆破工程施工及驗收規范》(GBJ201-83)等。
8.2 安全措施及安全預警事項
8.2.1 爆破作業的安全評估及對策措施
爆破安全距離的計算依據周邊環境、爆體結構以及相應的經濟技術指標,需重點考慮爆破對周邊環境的影響。
8.2.2 爆破震動速度的控制
根據國家爆破規程中對建(構)筑物的安全要求,主要是控制被保護建(構)筑物的振速,允許的安全振速為2cm/s。振動速度按式8.2.2計算
V=K×(Q1/3/R) (式8.2.2)
式中:R—爆破震動安全距離,R取60 m;
Q—單響藥量,kg。
K、-與爆破地形、地質條件有關的系數或衰減指數。
8.2.3沖擊波的影響
由于支撐爆破單響藥量較小,而且爆破作業處于地表以下,故沖擊波的影響可忽略。
8.2.4 爆破對基坑內建(構)筑物的安全影響的控制
支撐爆破拆除作業對周邊環境的影響,主要表現形式為飛石的撞擊。應使待爆支撐下口與大底板相距1.5m以上,避免發生因撞擊而產生淺部碎裂或延伸裂縫的事故。由于支撐爆破時飛石主要是向兩側水平飛散,因此對相距較近的立柱模板、不允許彎曲的豎筋等,采用竹笆等材料予以圍護。當支撐下口與大底板相距0.5m以內時,或大底板、立柱為光面混凝土(不再進行粉飾)時,宜在底板或立柱四周采用竹笆或模板進行覆蓋、圍擋,以防飛石撞擊引起傷痕,影響外觀質量。當支撐與頂板幾乎相互接觸時,可采用龜裂松動爆破(放入少量炸藥爆破),使支撐砼爆破后,僅產生裂隙;然后采用人工鑿除。同時加強對基坑圍護及土體位移的監測。
8.2.5 安全管理措施
1、項目經理作為項目?*踩芾淼牡鬧饕涸鶉,要爆祁l墓こ逃曬こ碳際醪砍鼉嘸際跎系目尚蟹槳。栽r魄岸員迫嗽苯斜匾陌踩壞墜ぷ鰨蔥斜剖北譜ㄒ蛋踩北匭朐諳殖〖嘍街傅肌?/span>
2、裝藥接線必須由指定工作人員操作,其他閑雜人等一律清清除出場,如有處理不當?shù),現場監督人員有權要求其停工。
3、爆破器材在出庫前由質檢部、機料部對炸藥器材進行嚴格的檢查,批準后方可出庫。
4、在爆破準備工作完成之后,要上報監理工程師。得到認可后方可實施爆破。
5、爆破之前,由爆破隊設置安全警戒區,專人把守,嚴禁閑散人員、車輛闖入。若有警戒設置不當,爆破辦公室有權責令其停工。
6、具體爆破由爆破員親自操作,爆破人員必須持有公安機關審批的爆破證明。
7、因特殊原因造成當天所裝炸藥未能起爆,夜間必須派多人嚴加看守現場,防止爆破物品的丟失。
8、在切斷支撐后,若圍護樁頂部位移過大或支撐出現變形等現象時,可采取加設臨時鋼支撐或在圍護樁以外挖土以達到坑頂卸荷的應急措施。
9、在切斷支撐后,若圍護樁底部位移過大,可采取填埋砂袋、澆灌混凝土、堆載反壓或臨時鋼管平撐的應急措施。
9.環保措施
9.1 成立對應的施工環境衛生管理機構,在工程施工過程中嚴格遵守國家和地方政府下發的有關環境保護的法律、法規和規章ISO 14002—(2000)環境管理標準,遵守《城市區域環境噪音標準》及廢棄物處理的規章制度。
9.2 將作業限制在工程建設允許的范圍內,合理布置、規范圍擋,做到標牌清楚、齊全,各種標識醒目,施工場地整潔文明。
9.3 根據基坑周圍的環境條件確定基坑的環境保護等級,采用相關方法預估基坑工程對周圍環境可能產生的影響,并根據基坑周圍環境對附加變形的承受能力確定基坑的變形控制指標。對施工中可能影響到的各種建筑物、公共設施制定可靠的防止損壞和移位的實施措施,必要時可對被影響的建(構)筑物及管線采取土體加固、結構托換、架空管線等防范措施。
9.4 實施過程中應對周圍環境進行全過程監測,宜根據監測實時提供的數據對設計和施工進行動態調整。
9.5 爆破粉塵的控制措施
9.5.1 在支撐梁、防護架上灑水。
9.5.2 在離體防護層上覆蓋棉氈并撒水,讓防護層濕透,以過濾粉塵。
9.5.3 選擇合適的天氣爆破,避開大風天氣,防止產生大量揚塵。
9.5.4 爆后清鑿和清理碴土過程中,通過灑水防止產生揚塵。
9.6 爆破噪聲控制措施。
9.6.1 嚴格控制單位耗藥量和一次起爆藥量。
9.6.2 實施毫秒多時段爆破。
9.6.3 堵塞質量和長度要符合要求,堵塞時要搗實。
9.6.4 加強覆蓋,對爆破區域內炮孔上方覆蓋沙袋。
9.7 廢棄物回收利用措施
9.7.1 對現場材料堆場進行統一規劃,對不同的進場材料設備進行分類合理堆放和儲存,并掛牌標明標示,重要設備材料利用專門的圍欄和庫房儲存,并設專人管理。在施工過程中,嚴格按照材料管理辦法,進行限額領料。
9.7.2 支撐爆破后,鋼筋及混凝土塊將盡可能回收再利用。
10.效益分析
目前常規的支撐拆除方法是等到先行施工地下結構全部完成并完成換撐后才可進行支撐拆除,這就在一定程度上形成了技術間歇,不能形成空間流水施工,在大量工人參與的底下室結構施工中,因支撐拆除而造成的主體施工班組窩工的現象,影響了地下結構的施工速度、基坑的安全性性,也限制了支撐支護體系的推廣應用。圍護樁支撐支護體系采用分段爆破拆除的施工工法則充分發揮圍護樁與支撐支護體系的空間整體協同作用,根據支撐體系實際受力狀況選擇分段段數,對支撐體系在爆破之前采用預切斷,應力進行再分配;施工中分段爆破拆除支撐,分段施工地下結構,從而避免人員窩工,在發揮支撐支護體系優勢的同時,也克服了因技術間歇而對施工進度造成的影響。避免了材料及人力浪費,在很大程度上能取得較好的經濟、社會及環保效益。
10.1 以山東省人民醫院新建病房樓為例:
采用傳統一次性爆破拆除成本分析:
所需施工周期127天,鋼管扣件租賃費、塔吊租賃費、管理人員工資合計729萬元。
采用分段爆破拆除的施工工法后,實際所用施工時間94天,鋼管扣件租賃費、塔吊租賃費、管理人員工資合計649.76萬元。
對比兩者可以看出,使用分段爆破拆除的施工工法后工期節省了33天,費用節省了79.24萬元。
10.2 綜合效益分析
深基坑鋼筋混凝土內支撐分段爆破拆除施工工法,由于采用了分段拆除的施工技術,為施工作業人員提供流水施工的作業面,不僅有利于保證施工質量,加快施工進度,更重要的是消除了因支撐爆破帶來的技術間歇,使得施工中能形成不間斷流水施工,該工法充分體現了以科技為先導,安全做保障,以加快施工進度、減少資源浪費為發展方向,符合國家關于建筑節能工程的有關要求,有利于推進能源與建筑結合配套技術的研發、集成和規;瘧用。
11.應用實例
11.1寧波香格里拉大酒店

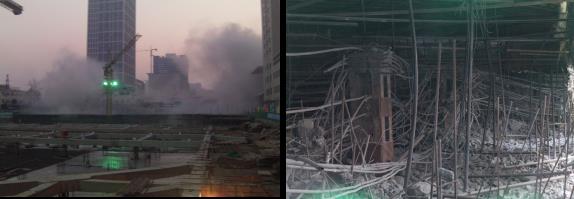

圖11.1 寧波香格里拉大酒店支撐照片
11.1.1 工程概況
寧波香格里拉大酒店,位于寧波市江東區江東北路和百丈路交叉口,結構為框架筒體結構,建筑面積132586m2,2005年3月15日開工,2009年6月30日竣工, 基坑深度為15m,支護樁直徑800mm,樁中心間距為1000mm,支護樁長22.1m,支護采用大部分兩道局部三道鋼筋混凝土支撐,支撐總混凝土量為5400m3,采取分段爆破拆除的施工技術。
11.1.2 實施效果
分段爆破拆除工作自2006年3月開始拆撐,到2006年7月結束,全部拆換撐工作持續4個月的時間。整個拆撐過程中基坑圍護樁位移、支撐內力均未達到設計新增位移及內力報警值。支撐爆破拆除結束后經分析,該工程采用分段爆破拆除比一次性爆破拆除縮短了工期55天,節約周轉材料租賃成本及避免人工窩工的費用共計105.5萬。
11.2 寧波江北區寧動5#地塊
11.2.1 工程概況
寧波江北區寧動5#地塊工程,位于寧波市江北區大慶南路和大閘南路交叉口,總建筑面積16萬m2,框架剪力墻結構,2009年6月16日開工,基坑設兩道鋼筋混凝土內支撐,支撐總方量為6800m3,拆換撐時分為6個施工段,支撐拆除采取分段爆破拆除的施工技術。
11.2.2 實施效果
分段爆破拆除工作自2010年6月開始,到2010年9月結束,整個爆破拆除過程中支撐內力、圍護樁位移等均未達到報警值,基坑較為安全,通過經濟分析,比一次性拆除支撐,縮短了工期45天。直接節約了周轉材料租賃費及施工人員窩工費84.6萬元,在當?shù)厥盏搅己迷u價。
11.3 河南省人民醫院新建病房樓工程

圖11.3 河南省人民醫院新建病房樓圖支撐圖
11.3.1 工程概況
該工程位于鄭州市緯五路7號山東省人民醫院院內,建筑面積118600m2,2010年6月21日開工,基坑周長423米,基坑占地面積10300m2,基坑深度為14m,支護樁直徑1000mm,樁中心間距為1200mm,支護樁長26.2m,基坑支護形式為圍護樁加兩道鋼筋混凝土內支撐,支撐總混凝土施工量4000m3,基坑南側距離周邊已有建筑物距離為1.7- 8.4m。支撐拆除采用分段爆破拆除的施工技術。
11.3.2 實施過程及效果
分段爆破拆除工作自2010年8月26日開始, 2010年11月30日結束,全部拆換撐工作持續3個月的時間。拆撐過程中基坑圍護樁位移、支撐內力均未達到設計新增位移及內力報警值,且小于《建筑基坑工程監測技術規范》GB50497-2009要求。且爆破過程中進行了的震動測試,測試證明,爆破過程中震動很小,基坑周邊建筑安全。
運用分段爆破施工技術后,比一次性拆除支撐,縮短了工期33天。直接節約了周轉材料租賃成本及避免人工窩工的費用共計79.24萬元,分段爆破成功實施在業界受到良好的評價。
