某工程鋼筋工程專項施工方案
admin888
某工程鋼筋工程專項施工方案
該工程為住宅樓群體建筑,集商住娛一體;建筑結構抗震設防類別為丙類(標準設防),主體為框架結構,設計合理使用年限為50年,抗震設防烈度為8度。
1、工程建設圖紙、設計交底等文件。
2、國家相關法律法規、標準規范。
《建筑工程施工質量驗收統一標準》 (GB50300-2013)
《建筑施工安全檢查標準》 (JGJ59-2011)
《建設工程施工現場供用電安全規范》 (GB50194-2014)
《施工現場臨時用電安全技術規范》 (JGJ46-2012)
《建筑機械使用安全技術規程》 (JGJ33-2012)
《鋼筋焊接及驗收規程》 (JGJ18-2012)
《鋼筋機械連接技術規程》 (JGJ107-2016)
《混凝土結構施工圖平面整體表示方法制圖規則和構造詳圖(現澆混凝土框架、剪力墻、梁、板)》 (11G101-1)
公司安排能力出色、經驗豐富的項目團隊。
(一)項目管理目標
1、安全目標:杜絕死亡、重傷事故。踐行“一崗雙責、黨政同責”精神,落實“安全第一,預防為主”,認真執行國家和地方現行安全生產管理規程。
2、質量目標:確保工程質量達到一次性驗收合格。執行“質量百年大計”的方針。
3、工期目標:XX天內完成全部鋼筋工程。編制科學、合理、嚴密的施工進度控制計劃,過程及時預警糾偏,盡可能提前竣工。
(二)安全管理組織機構
1、安全管理組織機構如下圖
由項目經理為第一責任人的安全管理,設置副經理和安全總監直接負責安全具體監管工作。

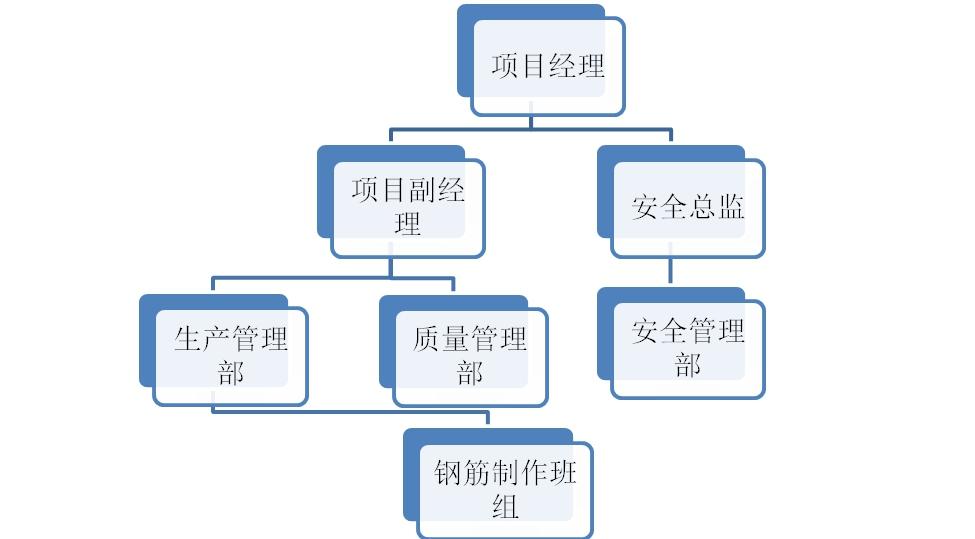

安全組織機構圖
(三)施工準備
1、材料及機具:
(1)鋼材進場后復檢并合格后方可使用。
(2)控制混凝土保護層厚度的限位卡,采用工廠定制生產,有塑料塊、水泥制塊種類選擇。
(3)鋼筋對焊機、切斷機、彎曲機、切割機、卷揚機各配制2套,其他輔助設備機具。大型項目可配置“全自動鋼筋加工機械”。
2、技術準備
(1)分區堆碼,按施工現場平面圖規定的位置,將鋼筋堆放場地進行清理平整。做好標識標牌、上蓋下墊,并做好防銹措施。
(2)熟悉圖紙,做好技術交底;完善制料下料單。
(3)鋼筋保護層:按設計圖紙要求。一般為板、剪力墻:20mm;暗柱、地下室外墻25 mm;梁和柱30 mm;基礎底板35 mm。
(4)鋼筋錨固長度:按圖紙設計要求。箍筋、拉筋末端做135°彎鉤,彎鉤平直長度為10d箍筋直徑。
(5)現澆板綁扎中:長跨鋼筋置于短跨向上部;主次梁交接處次梁筋均置于主梁鋼筋的上部。
(6)鋼筋連接主要采用閃光對焊、套筒連接;梁板鋼筋均采用閃光對焊、搭接焊、綁扎搭接;柱、墻鋼筋均采用套筒連接及墻局部的綁扎搭接。

(一)分部分項工程鋼筋制安

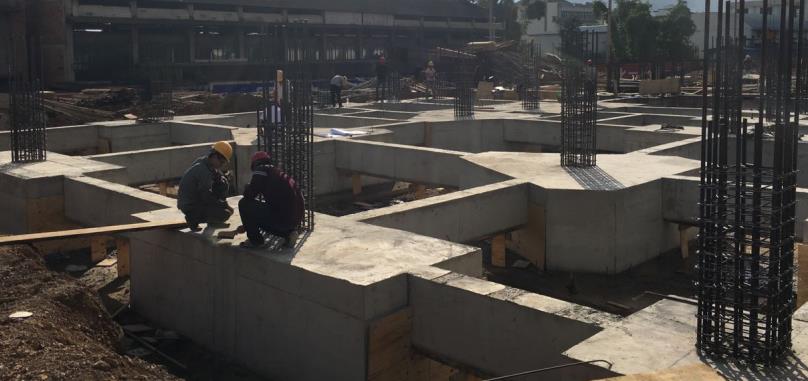

1、地下室鋼筋綁扎:劃定位線→吊運鋼筋到安裝部位→綁底板及梁鋼筋→綁墻鋼筋。
(1)定位線:按圖紙標明的鋼筋間距,算出底板實際需用的鋼筋根數,讓靠近底板厝板的鋼筋離模板50mm開始布置,在底板上彈出鋼筋位置線。
(2)綁基礎底板及基礎梁鋼筋:
①按彈出的鋼筋位置線,先鋪底板下層鋼筋,下層鋼筋為長向鋼筋,再鋪短向鋼筋。
②鋼筋綁扎時靠近外圍兩行的相交點都綁扎,中間部分的相交點可相隔錯綁扎,雙向受力的鋼筋必須將鋼筋交叉點全部綁扎。綁扎采用八字扣,保證鋼筋不移位。
③擺放底板混凝土保護層砂漿墊塊,按每1m左右距離梅花型擺放。
④地梁鋼筋依據彈出的定位線,支設底模后安放墊塊,綁扎鋼筋。
(3)墻體筋綁扎:
①在墊層混凝土上彈出墻身及洞口位置線。先綁豎筋并畫好橫筋分擋標志,然后在下部及齊胸處綁兩根橫筋定位;并畫好豎筋分擋標志,橫筋在外、豎筋在里,先綁豎筋后綁橫筋,橫豎筋的間距及位置應符合設計要求。
②雙排鋼筋之間以固定間距,拉筋為φ8@500呈梅花狀布置。
③在墻筋外側綁上砂漿墊塊,保證保護層的厚度。
④為保證門窗洞口標高位置正確,在洞口豎筋上劃出標高線,按設計要求綁扎梁、過梁筋。
⑤各連接點的抗震構造及錨固長度,均按設計要求進行綁扎錨固。
2、框架主體結構鋼筋綁扎:
(1)綁扎準備:
①熟悉圖紙,檢查已加工好的鋼筋規格、形狀、數量是否正確。
②做好抄平放線工作,注明水平標高,彈柱、墻的外皮尺寸線。
③根據彈好外皮尺寸線,檢查下層預留搭接鋼筋的位置、數量、長度。
④模板安裝完辦理預檢,并清理凈模內木屑及雜物。
(2)綁柱子鋼筋:套柱箍筋→豎向受力筋連接→畫箍筋間距線→綁箍筋。
①按圖紙設計計算每要根柱箍筋數量,先將箍筋套在下層伸出的搭接筋上,然后立柱子鋼筋作受力鋼筋的連接。

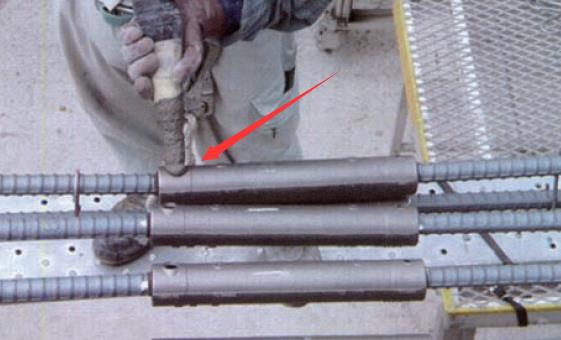

②豎向受力鋼筋連接采用直螺紋套筒連接。
③接頭位置應相互錯開,900mm范圍內有接頭的鋼筋截面面積為受力鋼筋總截面面積的50%。
④在立好的柱子豎向鋼筋上,用粉筆畫出箍筋間距,然后將已套好的箍筋往上移動,由上往下宜采用纏扣綁扎。
⑤箍筋與主筋要垂直,箍筋轉角與主筋交點均要綁扎,主筋與箍筋非轉角部分的相交點成梅花交錯綁扎。
⑥箍筋的接頭彎勾疊合處沿柱子豎筋交錯布置綁扎。
⑦柱上、下兩端沿柱標高1300mm,70mm范圍內按100mm間距進行加密。
⑧砂漿墊塊應綁在柱筋外緣上,按1000mm設置以保證主筋保護層厚度。
(3)剪力墻鋼筋綁扎:樹立4根豎筋與搭接筋綁牢→暗柱鋼筋電渣壓力焊接→畫水平間距→綁定位橫筋→綁其余橫、豎鋼筋。
①先立4根豎筋,與下層伸出的搭接筋綁扎,畫好水平筋的分擋標志。在下部及齊胸處綁兩根橫筋定位,并在橫筋上畫好分檔標志,接著綁其余豎筋,最后再綁其余橫筋,橫筋放在豎筋的外面。
②豎筋與伸出搭接筋搭接處綁三根水平橫筋。其搭接長度要符合設計要求。
③剪力墻鋼筋應逐點綁扎,雙排鋼筋之間應用φ8@500成梅花狀綁拉筋。
④綁扎砂漿墊塊,間距1000mm,保證墻體保護層厚度。
⑤剪力墻與框架柱連接處,剪力墻水平筋要錨固在框架內,錨固長度要符合設計要求。
⑥合模時,對伸出的豎向鋼筋應進行修整,在搭接處綁一道橫筋定位。澆筑混凝土時專人看管,并調整。
(4)梁鋼筋綁扎:畫主次梁箍筋間距→放主次梁箍筋→穿主梁底層縱筋并與箍筋固定→穿次梁底層縱向筋并與箍筋固定住→穿主梁上層縱向架立筋及就緒起鋼筋→按箍筋間距綁扎牢→綁主梁上層縱向筋→穿次梁上層縱向筋→按箍筋間距綁牢。
①在模板側幫上畫箍筋間距后擺放箍筋。
②穿上下部縱向受力筋,先綁上部縱橫筋,再綁下部縱筋。
③箍筋疊合處彎鉤在梁中要交錯綁扎,箍筋彎鉤為135度,平直長度φ6為60mm;φ8為80mm;φ10為100mm。
④梁端第一個箍筋設置在距離柱節點邊緣50mm處。
⑤梁端與柱交接處箍筋加密區長為750mm,按100mm間距綁扎。
⑥主次梁受力筋下均墊砂漿墊塊,保證保護層厚度。
⑦雙排受力筋綁扎時,兩層鋼筋間用φ25,50mm長的鋼筋頭夾在中間以固定其間距。
⑧接頭位置要相互錯開,同一區段內接頭不得多于1/4根受力筋。
(5)板鋼筋綁扎:清理模板→模板上彈線→綁板下受力筋→綁負彎短鋼筋。
①清掃模板上的刨花,碎木等雜物。用粉筆在模板上劃好主筋,分布筋間距。
②按畫好的間距,先擺短方向主筋,后放分布筋,綁扎用八字扣全部綁扎,底部筋綁完后開始預埋件,預留孔。
③綁扎負彎短鋼筋時每個扣均要綁扎,綁扎完后每1000mm綁扎一個鋼筋馬凳,確保上部鋼筋的位置。
(6)樓梯鋼筋綁扎:畫線→綁主筋→綁分部筋→綁踏步筋
①在樓梯段底模上畫出主筋和分布筋的方向,先綁扎主筋后再綁扎分布筋,每個交點均綁扎牢固。
②樓梯筋綁扎前先綁梯梁,板筋要綁在梯梁內,錨固長度要符合求。
③底板筋綁完后,待踏步模板吊支好后再進行綁扎。綁扎按板筋綁扎要求進行綁扎。
(二)工藝法鋼筋安裝
1、綁扎搭接
(1)軸心受拉及小偏心受拉桿件的縱向受力鋼筋不得采用綁扎搭接接頭。
(2)當受拉鋼筋的直徑d>25mm及受壓鋼筋直徑d>28mm時候,不宜采用綁扎搭接接頭。
(3)在同一跨度或同一層高內的同一受力鋼筋上宜少設連接接頭,不宜設置2個或2個以上接頭。

2、機械連接

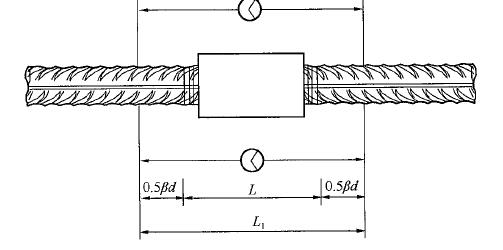

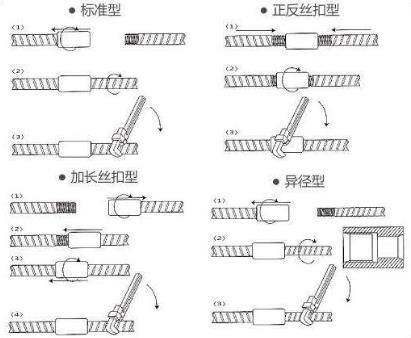

(1)鋼筋機械連接:主要有兩種“套筒擠壓連接”、“錐螺紋套筒連接”、“直螺紋套筒連接”;是一項較方便實用型鋼筋連接工藝,具有接頭強度高于鋼筋母材、速度比電焊快5倍、無污染、節省鋼材20%等優點。

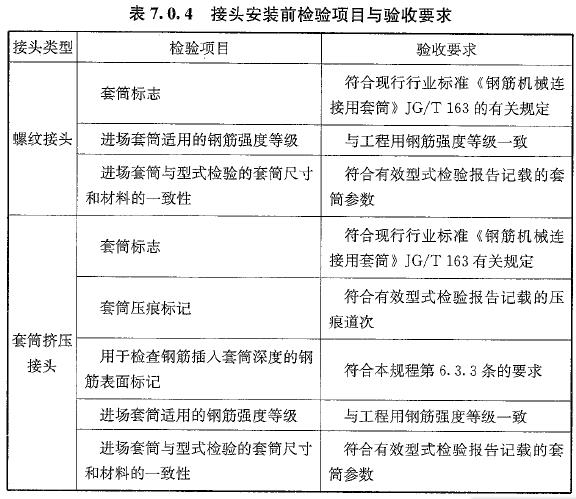

(2)通規、止規:配置好此檢測工具,方便檢測螺紋加工質量。




3、焊接連接
鋼筋焊接分為壓焊和熔焊兩種形式。壓焊包括閃光對焊、電阻點焊和氣壓焊;熔焊包括電弧焊和電渣壓力焊。此外,鋼筋與預埋件T形接頭的焊接應采用埋弧壓力焊,也可用電弧焊或穿孔塞焊,但焊接電流不宜大,以防燒傷鋼筋。

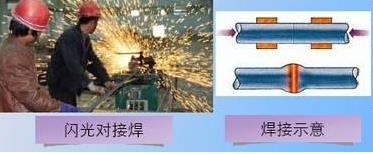

(1)閃光對焊:廣泛用于鋼筋連接及預應力鋼筋與螺絲端桿的焊接。熱軋鋼筋的焊接宜優先用閃光對焊。鋼筋閃光對焊(是利用對焊機使兩段鋼筋接觸,通過低電壓的強電流,待鋼筋被加熱到一定溫度變軟后,進行軸向加壓頂鍛,形成對焊接頭。

鋼筋閃光對焊工藝常用的有連續閃光焊、預熱閃光焊和閃光—預熱—閃光焊。對Ⅳ級鋼筋有時在焊接后還進行通電熱處理。
(2)電弧焊:是利用弧焊機使焊條與焊件之間產生高溫,電弧使焊條和電弧燃燒范圍內的焊件熔化,待其凝固便形成焊縫或接頭,電弧焊廣泛用于鋼筋接頭、鋼筋骨架焊接、裝配式結構接頭的焊接、鋼筋與鋼板的焊接及各種鋼結構焊接。
鋼筋電弧焊的接頭形式有:搭接焊接頭(單面焊縫或雙面焊縫)、幫條焊接頭(單面焊縫或雙面焊縫)、剖口焊接頭(平焊或立焊)和熔槽幫條焊接頭。焊接接頭質量檢查除外觀外,亦需抽樣作拉伸試驗。如對焊接質量有懷疑或發現異常情況,還可進行非破損檢驗(X射線、γ射線、超聲波探傷等)。
4、套管灌漿連接

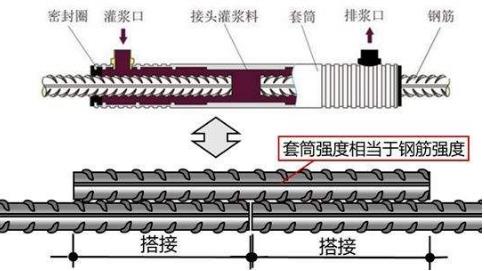

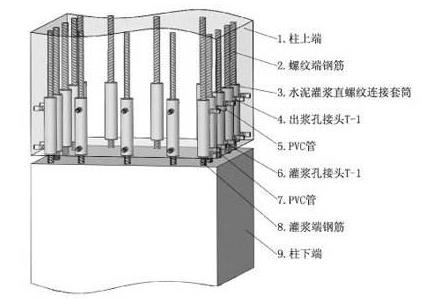

在裝配式建筑中此法鋼筋連接應用較多。套筒灌漿連接是將帶肋鋼筋插入內腔帶溝槽的鋼筋套筒,然后灌入專用高強、無收縮灌漿料,達到高于鋼筋母材強度連接效果。在裝配式混凝土建筑中,預制豎向構件(剪力墻結構中的預制剪力墻、框架結構中的預制柱、預制梁)連接通常采用鋼筋套筒灌漿連接;常用套筒灌漿連接形式有半灌漿和全灌漿兩種。



(三)質量管理措施
1、基本項目
(1)綁扎不得有缺扣、松動。
(2)彎鉤的朝向應正確。
(3)箍筋的間距數量要符合設計要求。
(4)鋼筋對焊接頭無燒傷和橫向裂紋,焊包均勻,接頭處彎折不大于4°,軸線偏移2mm。
2、保證項目
(1)鋼筋的品種和質量必須符合設計要求和有關標準的規定。
(2)帶有顆粒狀和片狀老銹的鋼筋經除銹后表面要清潔。
(3)鋼筋的規格、形狀、尺寸、數量、錨固長度、接頭設置必須符合設計要求和施工規范規定。
(4)鋼筋連接的機械性能必須檢驗合格。
3、鋼筋成品保護
(1)框架柱鋼筋綁扎完之后,嚴禁受拉受彎;不得作為支擋使用。
(2)樓板的負彎短鋼筋綁好后,嚴禁踩踏行走,做好監督保護。
(3)綁扎鋼筋時禁止碰動預埋件及洞口模板。
(4)鋼模板內面涂隔離劑做好間隔措施,不要污染鋼筋。
(5)安裝預埋管及洞口時不得切斷和移動鋼筋。
4、質量通病的預防措施
(1)柱筋和剪力墻筋位移:振搗混凝土時碰動鋼筋。應在澆筑混凝土前用限位卡加以固定,澆筑完混凝土及時修整鋼筋位置。
(2)梁鋼筋骨架尺偏差:配制箍筋時按箍筋外徑尺寸計算,造成骨架的寬度均小于設計尺寸。另外采用雙支箍筋的梁,容易出現箍筋組?*笤罌磯刃∮諫杓瞥嘰紜?/span>
(3)梁、柱交接處核心區箍筋未加密:一定要熟悉圖紙和施工規范,處理方法是綁扎前先熟悉圖紙,在綁梁鋼筋前先將柱箍筋套在豎筋上,穿插完梁鋼筋后再綁扎。
(4)箍筋搭接處未彎成135°,平直長度不足10d,如成型時應注意檢查平直長度是否符合要求,現場綁扎操作時,應認真按135度彎鉤使用。
(5)梁主筋進入支座錨固長不夠,彎起鋼筋位置不準。過程檢查驗收。
(6)板負彎矩鋼筋綁扎后禁止人在鋼筋上行走,鋼筋馬凳必須支設齊全。在澆筑混凝土前整修檢查合格后再澆筑。
(7)板鋼筋綁扎彎扭、位置偏差。綁扎前劃線。
(8)柱、墻鋼筋骨架不垂直。綁豎向受力筋時要吊正后再綁扎,凡時搭接部位要綁4個扣,以免不牢固發生變形。
1、施工現場配置“三寶”,并做安全技術交底。
2、鋼筋場機械設備使用,必須由工程師驗收合格后;且由經過安全技術培訓合格的持證人員上崗作業。作好維修保養工作、定期檢查處理。
3、鋼筋在吊運過程中一定要遵從“十不吊”,吊物要捆綁牢固。
4、操作人員在柱、墻臨邊綁扎鋼筋時,必須搭好操作平臺。
5、鋼筋下料前嚴格計算完成下料單,減少鋼筋切割和增加余料利用。避免浪費鋼筋、傷害鋼筋性能。
6、做好晝夜施工規劃,避免噪聲污染,做到不擾民。
7、現場材料堆碼整齊有序、分區明確;工完料凈場地清。
