1 目的:
明確鋼筋工程施工工藝控制流程,提升鋼筋工程主體結構的實體和觀感質量。
2 適用范圍:
適用于中天公司所有在建及新建項目。

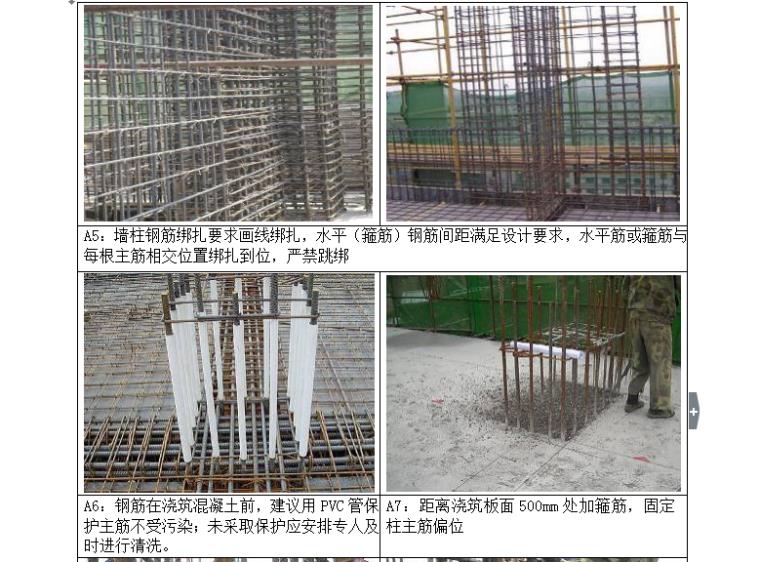

3 編制說明
本標準做法要求所有在建及新建項目均按此做法執行。
4、 混凝土標準做法
4.1原材料

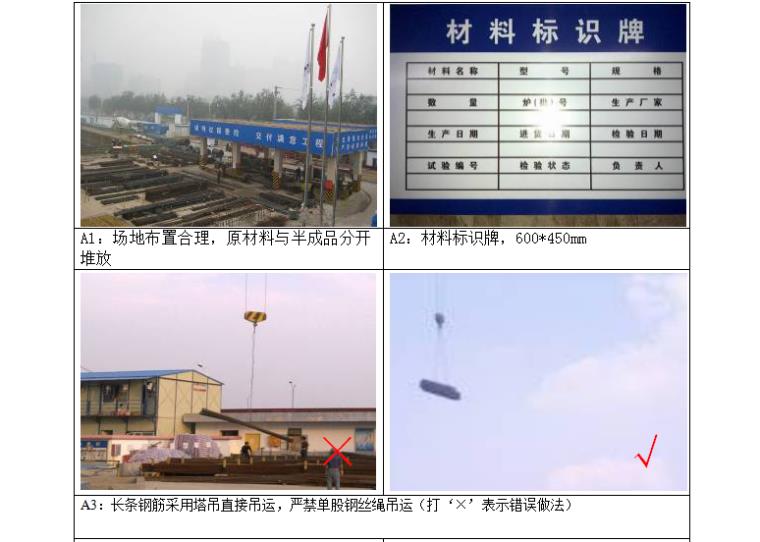

n 鋼筋進場卸貨前,檢查出廠合格證、檢測報告、鋼筋標識牌、鋼筋上的標識,鋼筋外觀質量。所標注的供應商名稱、牌號、爐號(批號)、型號、規格、重量等應保持一致。
n 施工單位、施工單位要分別建立鋼筋送檢臺賬(臺賬內容要反映鋼筋規格、型號、等級、批號、批量、使用部位、進場時間、檢驗時間、檢驗情況等),每月將臺帳報送項目部審查留底。
鋼筋進場后,必須在24小時內完成報驗、見證取樣、見證送檢,送檢結果
n 未出來前不得使用,原材料就地封存處理。
n 送檢不合格的鋼筋原材料退場處理要有影像記錄和書面資料。
n 所有用到主體結構的鋼筋必須現場加工,不得進行場外加工(場外加工必須經監理、甲方同意,并定期抽樣送檢記錄)。

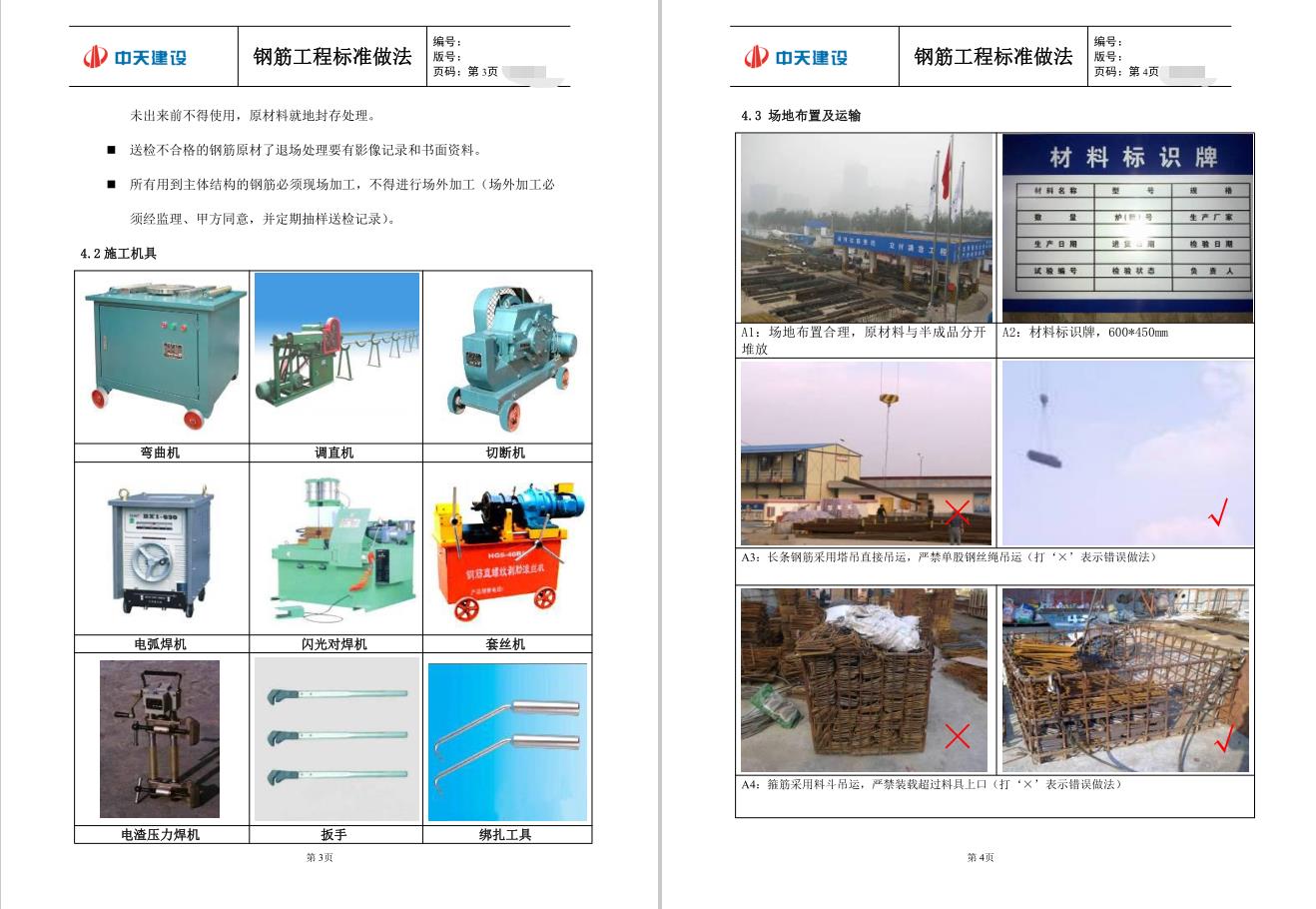

鋼筋施工機具

鋼筋工程施工場地布置及運輸

鋼筋工程標準做法
墻柱鋼筋綁扎要求畫線綁扎,水平(箍筋)鋼筋間距滿足設計要求,水平筋或箍筋與每根主筋相交位置綁扎到位,嚴禁跳綁

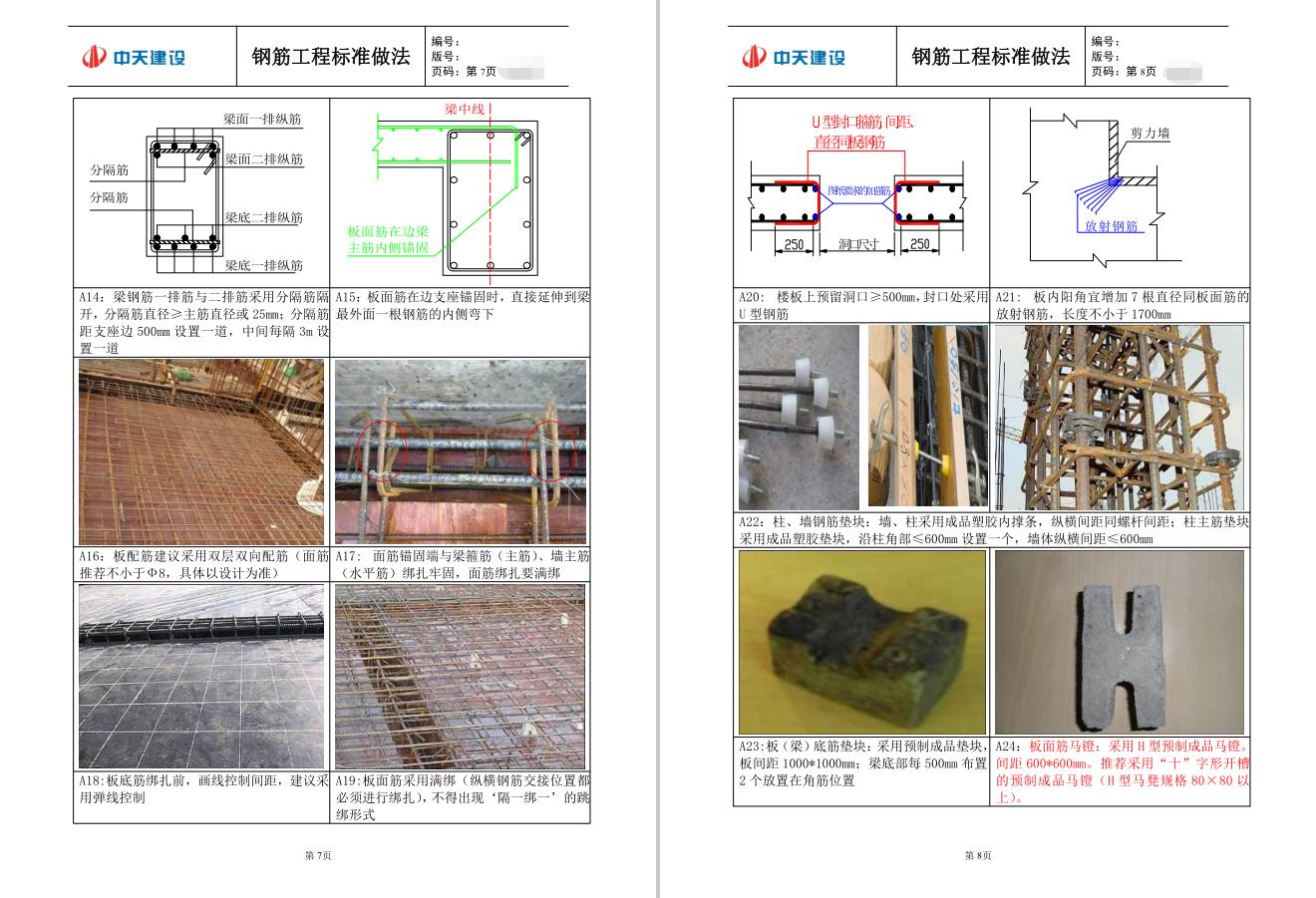

A6:鋼筋在澆筑混凝土前,建議用PVC管保護主筋不受污染;未采取保護應安排專人及時進行清洗。
A7:距離澆筑板面500mm處加箍筋,固定柱主筋偏位
A8:墻、柱鋼筋直徑≥20mm,采用機械接頭
A9:墻、柱鋼筋直徑<20mm,采用電渣壓力焊

A10:柱核心區箍筋:加工焊接成如圖所示鋼筋籠,梁鋼筋綁扎完成時一同下沉到預定位置

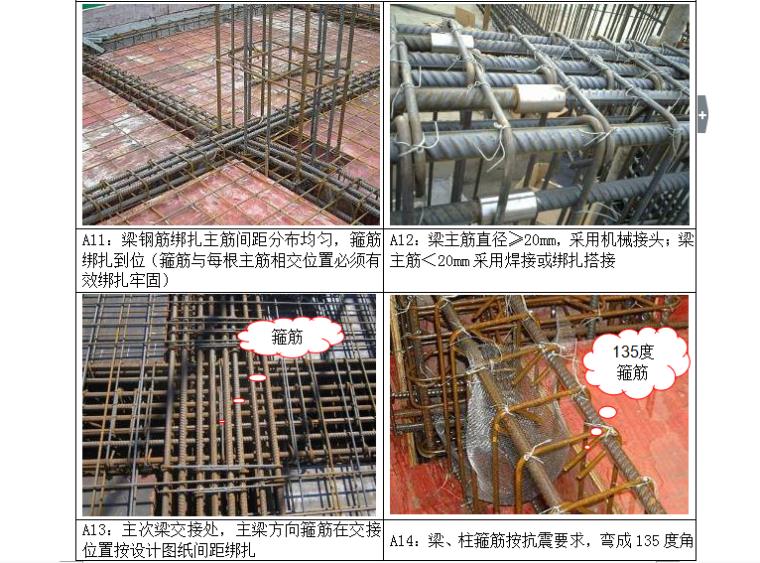

A11:梁鋼筋綁扎主筋間距分布均勻,箍筋綁扎到位(箍筋與每根主筋相交位置必須有效綁扎牢固)
A12:梁主筋直徑≥20mm,采用機械接頭;梁主筋<20mm采用焊接或綁扎搭接
A13:主次梁交接處,主梁方向箍筋在交接位置按設計圖紙間距綁扎
A14:梁、柱箍筋按抗震要求,彎成135度角

A11:梁鋼筋綁扎主筋間距分布均勻,箍筋綁扎到位(箍筋與每根主筋相交位置必須有效綁扎牢固)
A12:梁主筋直徑≥20mm,采用機械接頭;梁主筋<20mm采用焊接或綁扎搭接
A10:柱核心區箍筋:加工焊接成如圖所示鋼筋籠,梁鋼筋綁扎完成時一同下沉到預定位置

A14:梁鋼筋一排筋與二排筋采用分隔筋隔開,分隔筋直徑≥主筋直徑或25mm;分隔筋距支座邊500mm設置一道,中間每隔3m設置一道
A15:板面筋在邊支座錨固時,直接延伸到梁最外面一根鋼筋的內側彎下
A16:板配筋建議采用雙層雙向配筋(面筋推薦不小于Ф8,具體以設計為準)
A17: 面筋錨固端與梁箍筋(主筋)、墻主筋(水平筋)綁扎牢固,面筋綁扎要滿綁
A18:板底筋綁扎前,畫線控制間距,建議采用彈線控制
A19:板面筋采用滿綁(縱橫鋼筋交接位置都必須進行綁扎),不得出現‘隔一綁一’的跳綁形式

A32:預埋線盒采用鋼筋加固,交叉位置與墻體鋼筋焊接牢固
A33:落水管、地漏等穿樓板的管道采用成品PVC止水節,利用模板上雙控線精確定位
A34:鋼筋加工成型掛標識(使用部位、規格、數量等)
A35:現場設置工序驗收牌
A36:梁綁扎完成后,采用吸塵器將梁底清理干凈后沉梁
A37:板筋綁扎完成后效果(板面垃圾清理干凈)
